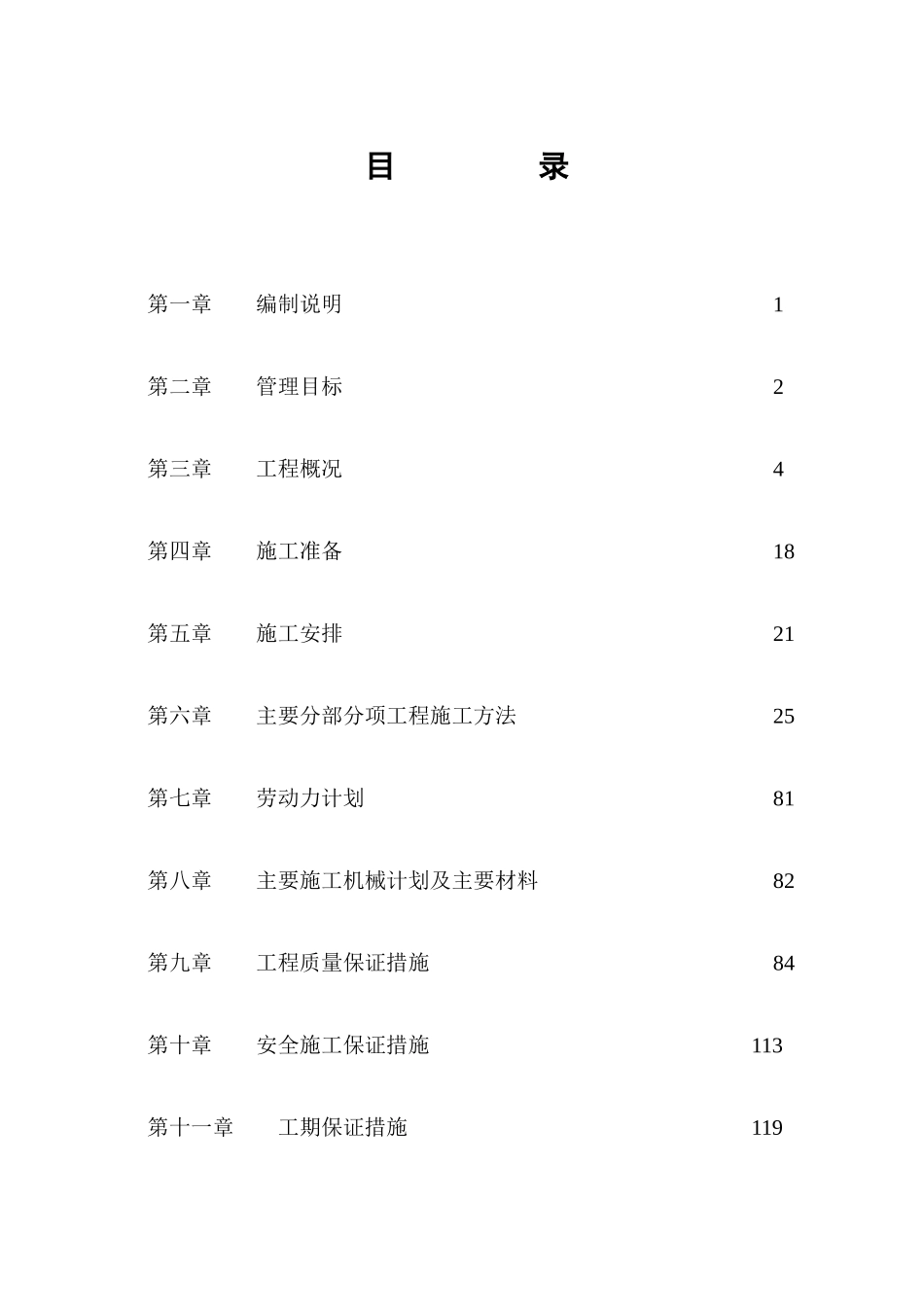

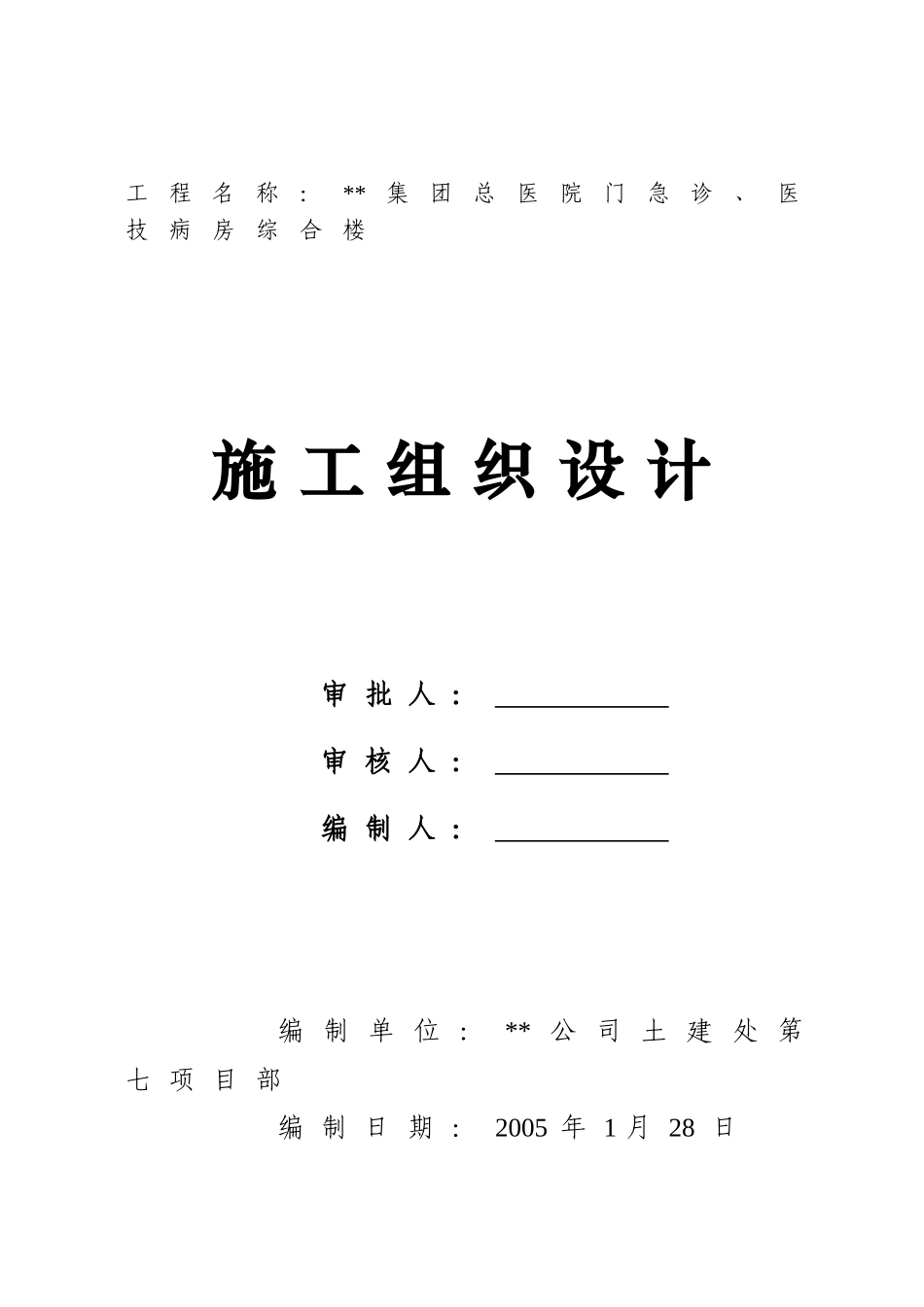

工程名称:**集团总医院门急诊、医技病房综合楼施 工 组 织 设 计审 批 人 : 审 核 人 : 编 制 人 : 编 制 单 位 : ** 公 司 土 建 处 第七 项 目 部编 制 日 期 : 2005 年 1 月 28 日目 录第一章 编制说明1第二章 管理目标2第三章 工程概况4第四章 施工准备18第五章 施工安排21第六章 主要分部分项工程施工方法25第七章 劳动力计划81第八章 主要施工机械计划及主要材料82第九章 工程质量保证措施84第十章 安全施工保证措施113第十一章 工期保证措施119第十二章 文明施工保证措施124第十三章 成本降低措施129第十四章 施工进度计划网络图130第十五章 施工场地平面布置图131第一章 编制说明1
1 编制原则我项目部在认真阅读施工设计图纸以及相关图集、法律规范的基础上,对现场进行了认真勘察和测量,以科学务实的态度编写了本施工组织设计
本施工组织设计为本工程今后施工的纲领性文件,用以指导工程的施工与管理,以确保优质、高速、安全、低耗、文明地完成该工程建设任务
2 编制依据1、北京华特建筑设计顾问有限责任公司设计文件
2、本工程的图纸
3、国家现行的有关工程施工的政策、标准、施工质量验收法律规范
4、与业主签订的工程建设施工合同
第二章 管理目标根据本工程的特点,结合我项目部以往的施工经验和现有的施工能力为保证本工程顺利施工,做到精心安排、科学组织、合理调配、统筹全局来确保如下管理目标的实现
1 合同履行服从业主、工程监理,工程监督的指挥和协调,与其他作业施工队伍搞好施工配合,制造良好的施工环境,保证合同的全面履行
2 工程质量确保向业主交付合格工程,严格根据施工图纸及国家施工验收法律规范组织施工,全面贯彻国家强制性标准,制订“质保措施”,力创“用户满意工程”
3 施工工期工期确保 349 个日历天
