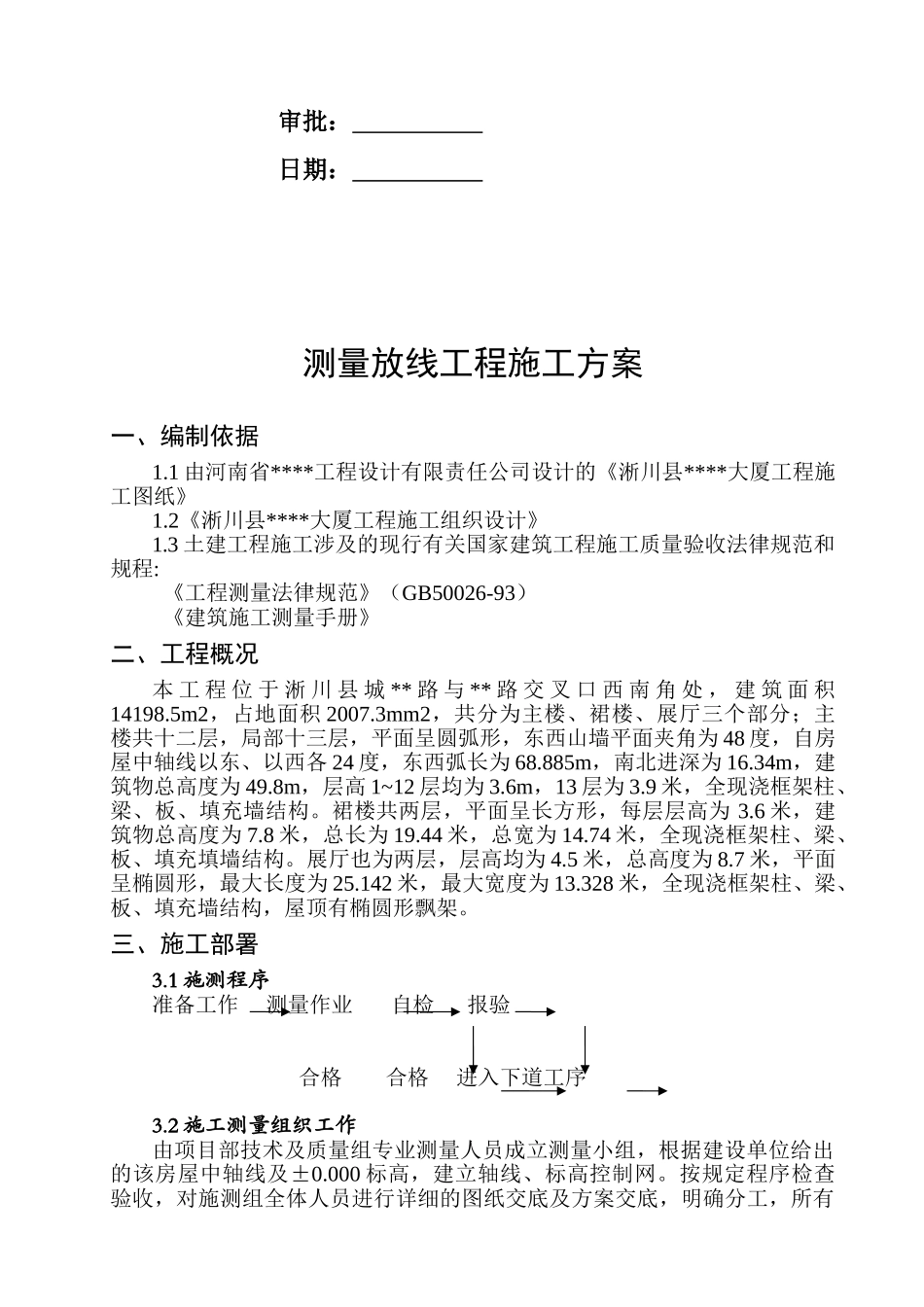

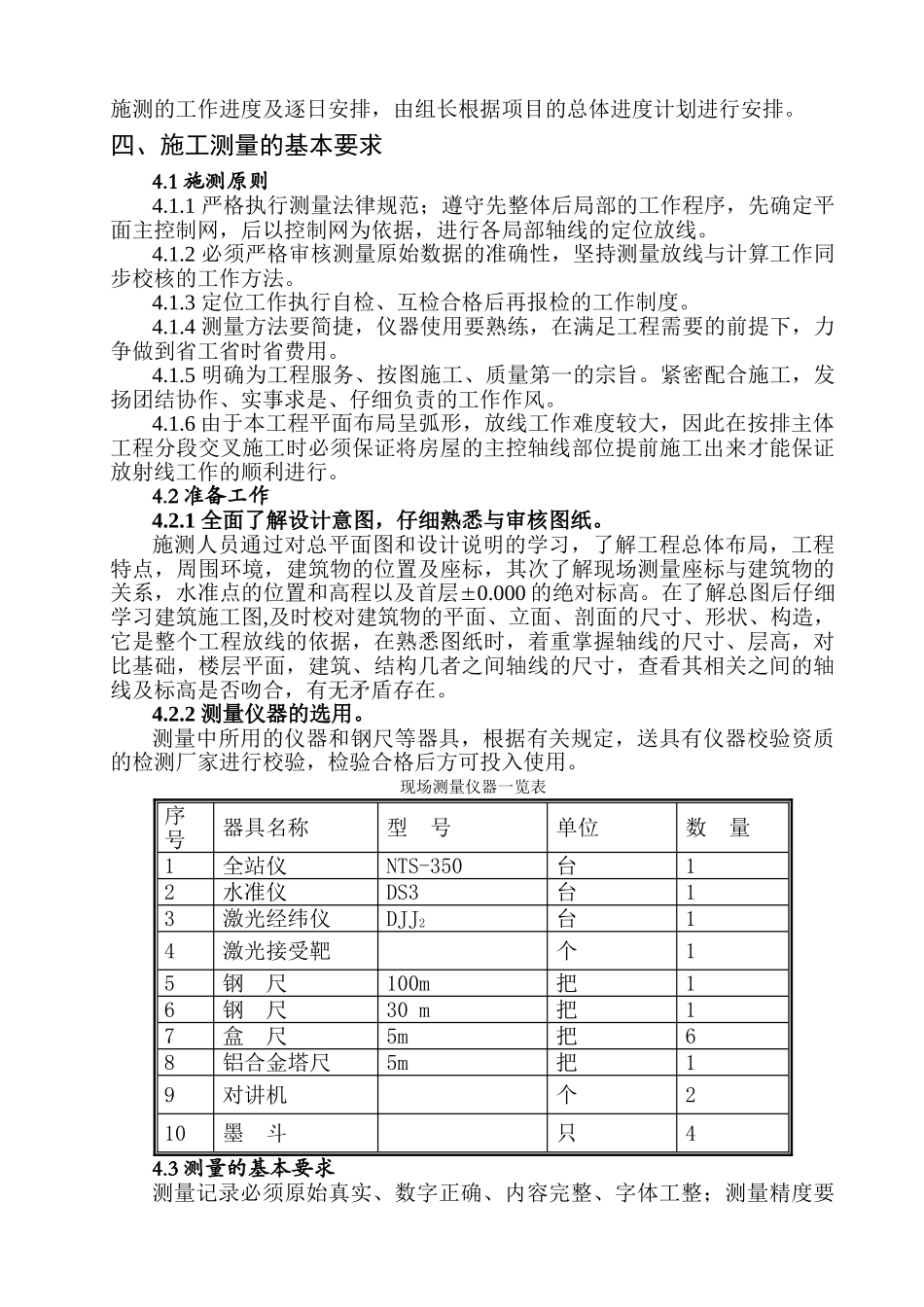

淅川县****建设工程有限公司****有限责任公司****大厦工程专项工程施工方案测量放线工程编制: 审核: 审批: 日期: 测量放线工程施工方案一、编制依据1.1 由河南省****工程设计有限责任公司设计的《淅川县****大厦工程施工图纸》1.2《淅川县****大厦工程施工组织设计》1.3 土建工程施工涉及的现行有关国家建筑工程施工质量验收法律规范和规程: 《工程测量法律规范》(GB50026-93) 《建筑施工测量手册》二、工程概况本 工 程 位 于 淅 川 县 城 ** 路 与 ** 路 交 叉 口 西 南 角 处 , 建 筑 面 积14198.5m2,占地面积 2007.3mm2,共分为主楼、裙楼、展厅三个部分;主楼共十二层,局部十三层,平面呈圆弧形,东西山墙平面夹角为 48 度,自房屋中轴线以东、以西各 24 度,东西弧长为 68.885m,南北进深为 16.34m,建筑物总高度为 49.8m,层高 1~12 层均为 3.6m,13 层为 3.9 米,全现浇框架柱、梁、板、填充墙结构。裙楼共两层,平面呈长方形,每层层高为 3.6 米,建筑物总高度为 7.8 米,总长为 19.44 米,总宽为 14.74 米,全现浇框架柱、梁、板、填充填墙结构。展厅也为两层,层高均为 4.5 米,总高度为 8.7 米,平面呈椭圆形,最大长度为 25.142 米,最大宽度为 13.328 米,全现浇框架柱、梁、板、填充墙结构,屋顶有椭圆形飘架。三、施工部署3.1 施测程序准备工作 测量作业 自检 报验 合格 合格 进入下道工序 3.2 施工测量组织工作由项目部技术及质量组专业测量人员成立测量小组,根据建设单位给出的该房屋中轴线及±0.000 标高,建立轴线、标高控制网。按规定程序检查验收,对施测组全体人员进行详细的图纸交底及方案交底,明确分工,所有施测的工作进度及逐日安排,由组长根据项目的总体进度计划进行安排。四、施工测量的基本要求4.1 施测原则4.1.1 严格执行测量法律规范;遵守先整体后局部的工作程序,先确定平面主控制网,后以控制网为依据,进行各局部轴线的定位放线。4.1.2 必须严格审核测量原始数据的准确性,坚持测量放线与计算工作同步校核的工作方法。4.1.3 定位工作执行自检、互检合格后再报检的工作制度。 4.1.4 测量方法要简捷,仪器使用要熟练,在满足工程需要的前提下,力争做到省工省时省费用。4.1.5 明确为工程服务、按图施工、质量第一的宗旨。紧密配合施工,发扬团结协作、实事求是、仔细负责的工作作风。4.1.6 由于本工程平面布局呈...
