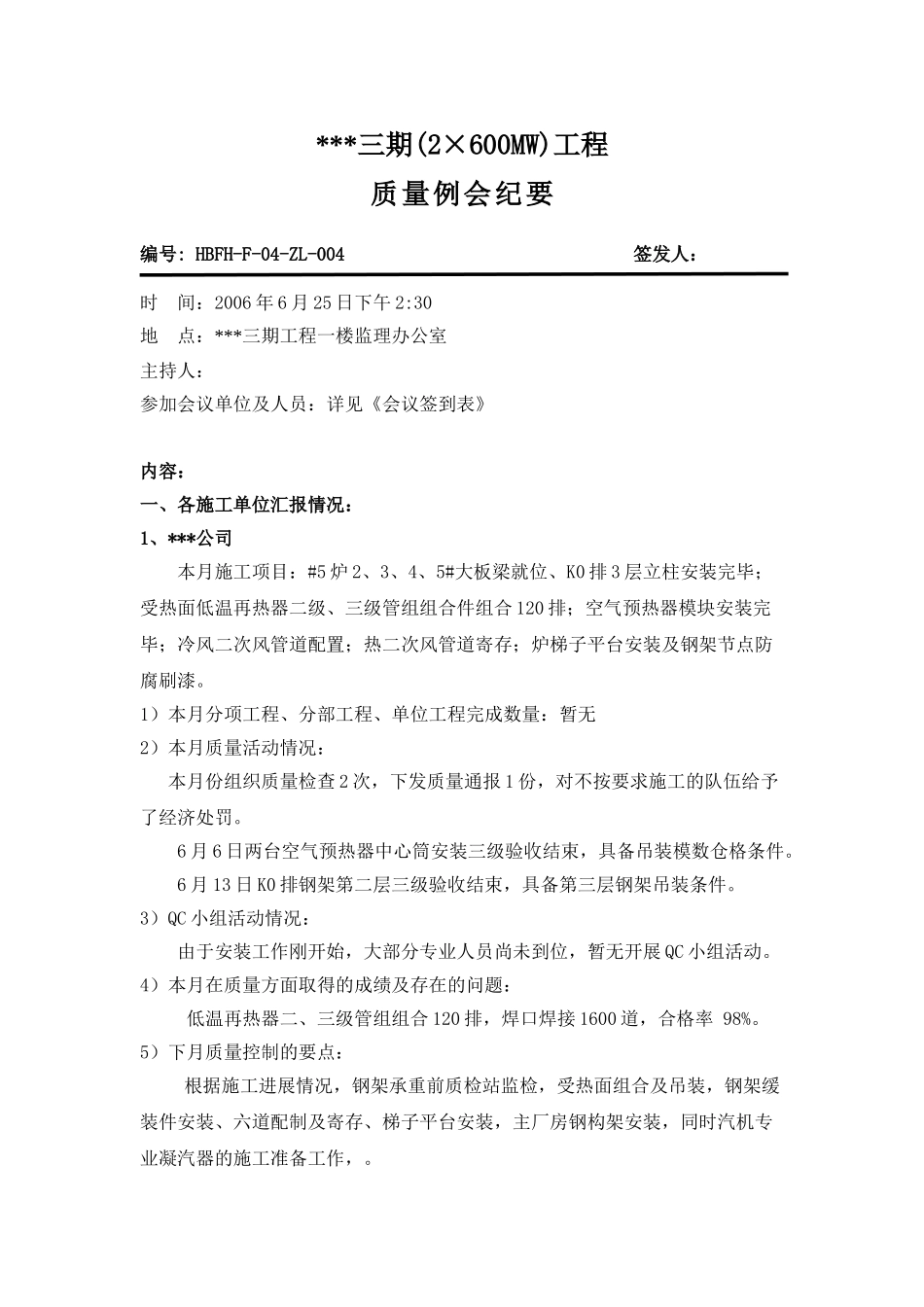

***三期(2×600MW)工程质量例会纪要编号: HBFH-F-04-ZL-004 签发人:时 间:2006 年 6 月 25 日下午 2:30 地 点:***三期工程一楼监理办公室主持人:参加会议单位及人员:详见《会议签到表》内容:一、各施工单位汇报情况:1、***公司本月施工项目:#5 炉 2、3、4、5#大板梁就位、K0 排 3 层立柱安装完毕;受热面低温再热器二级、三级管组组合件组合 120 排;空气预热器模块安装完毕;冷风二次风管道配置;热二次风管道寄存;炉梯子平台安装及钢架节点防腐刷漆
1)本月分项工程、分部工程、单位工程完成数量:暂无 2)本月质量活动情况:本月份组织质量检查 2 次,下发质量通报 1 份,对不按要求施工的队伍给予了经济处罚
6 月 6 日两台空气预热器中心筒安装三级验收结束,具备吊装模数仓格条件
6 月 13 日 K0 排钢架第二层三级验收结束,具备第三层钢架吊装条件
3)QC 小组活动情况: 由于安装工作刚开始,大部分专业人员尚未到位,暂无开展 QC 小组活动
4)本月在质量方面取得的成绩及存在的问题: 低温再热器二、三级管组组合 120 排,焊口焊接 1600 道,合格率 98%
5)下月质量控制的要点: 根据施工进展情况,钢架承重前质检站监检,受热面组合及吊装,钢架缓装件安装、六道配制及寄存、梯子平台安装,主厂房钢构架安装,同时汽机专业凝汽器的施工准备工作,

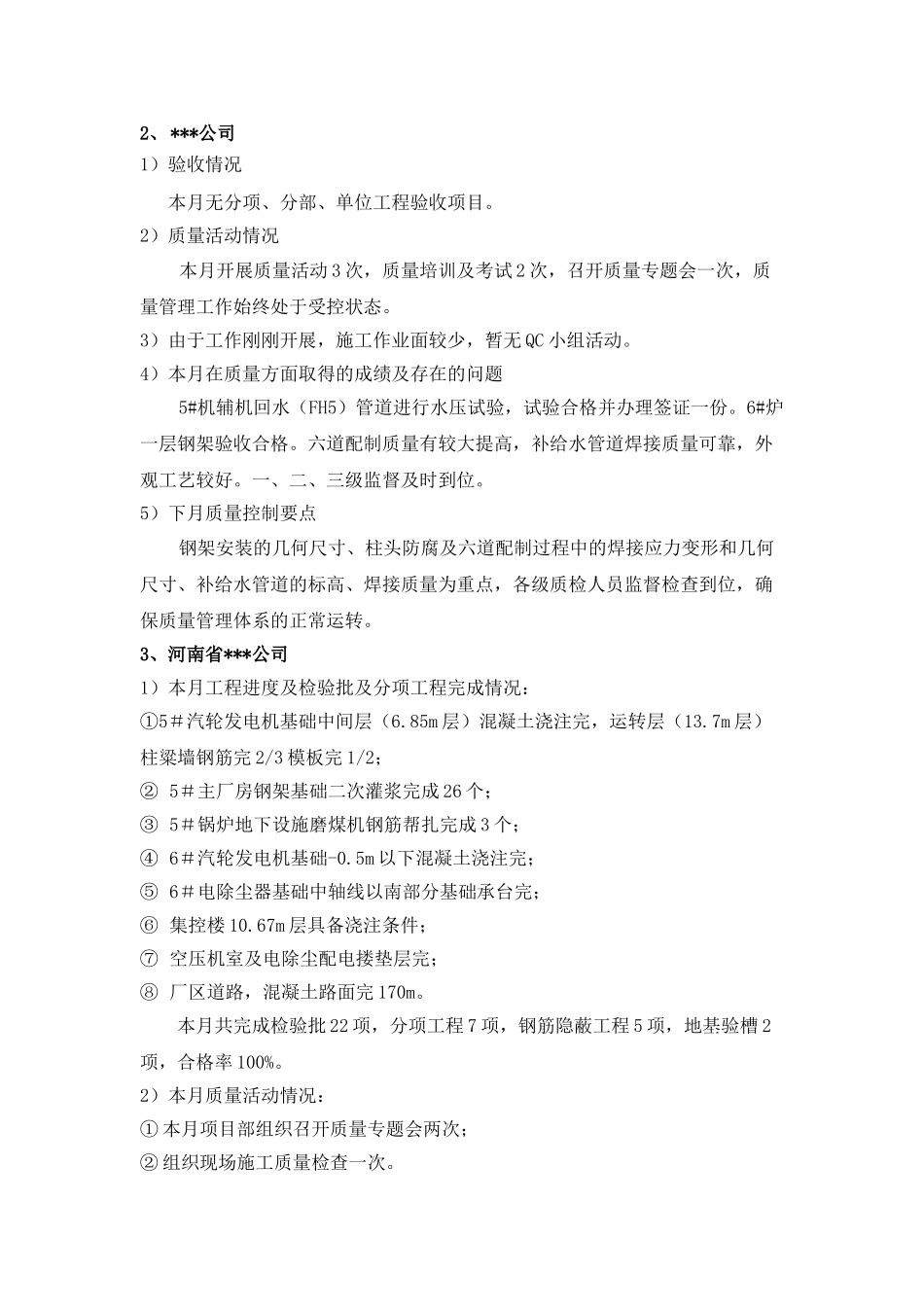

2、 ***公司1)验收情况本月无分项、分部、单位工程验收项目
2)质量活动情况本月开展质量活动 3 次,质量培训及考试 2 次,召开质量专题会一次,质量管理工作始终处于受控状态
3)由于工作刚刚开展,施工作业面较少,暂无 QC 小组活动
4)本月在质量方面取得的成绩及存在的问题5#机辅机回水(FH5)管道进行水压试验,试验合格并办理签证一份
6#炉一层钢架验收合格

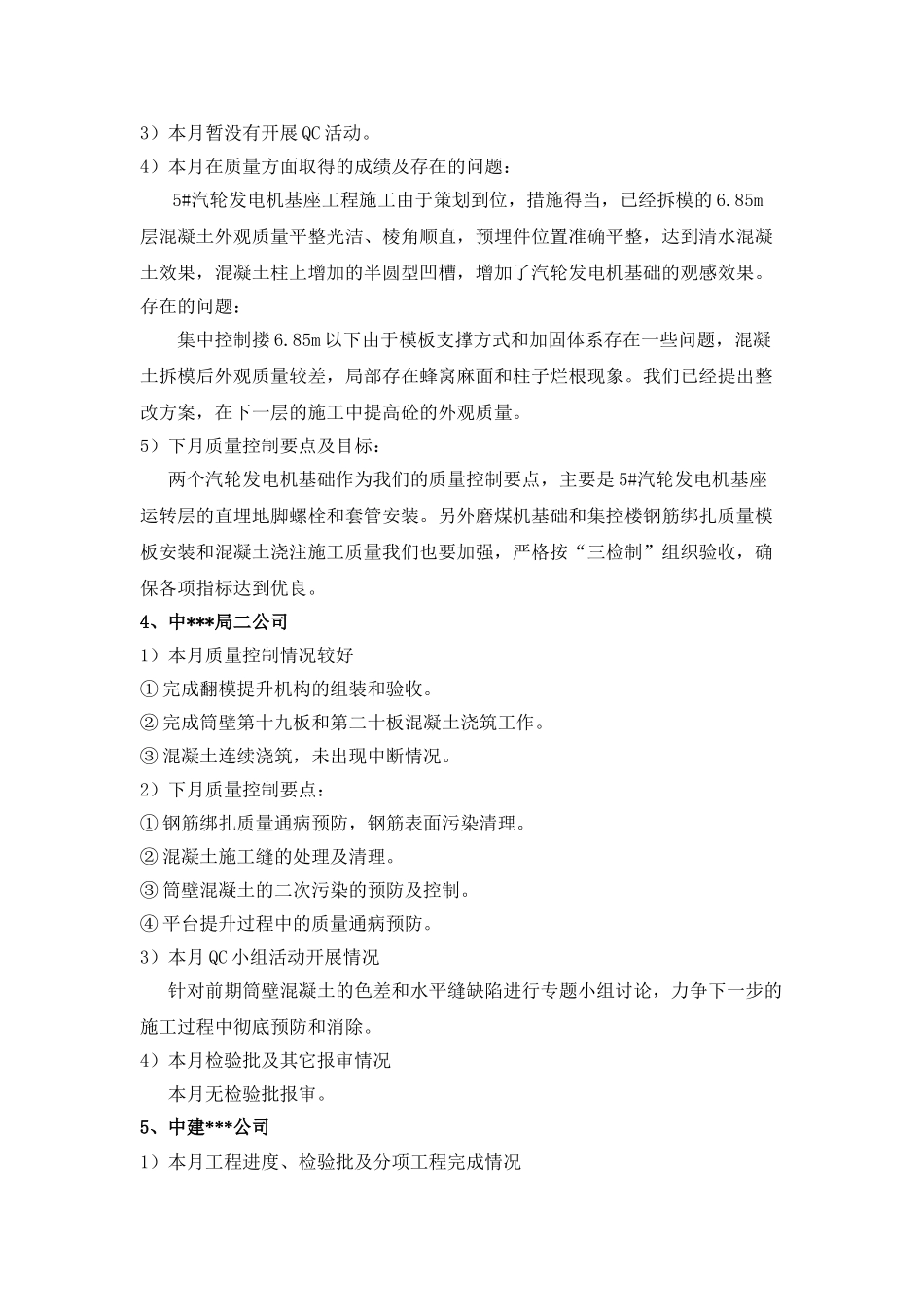

六道配制质量
