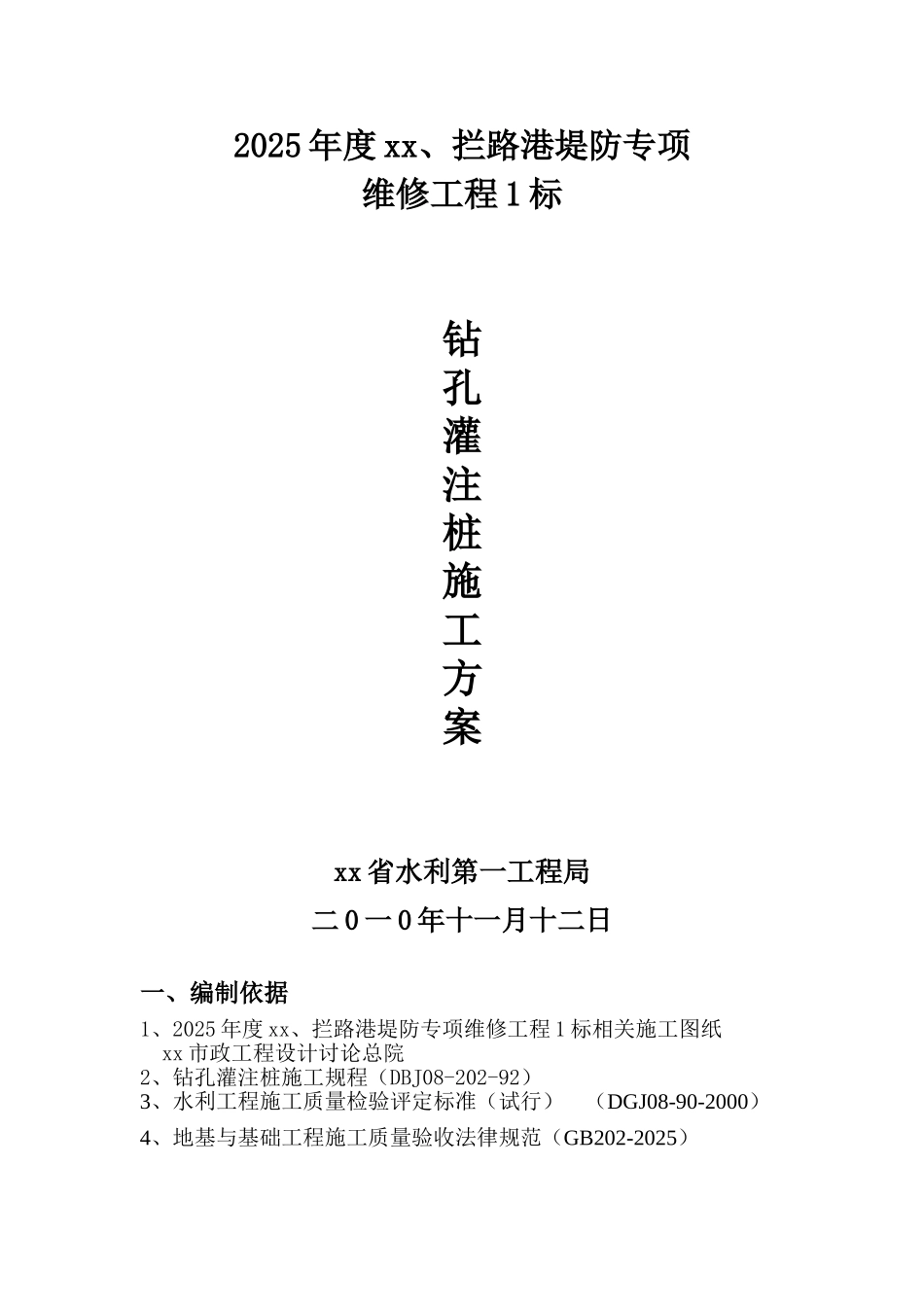

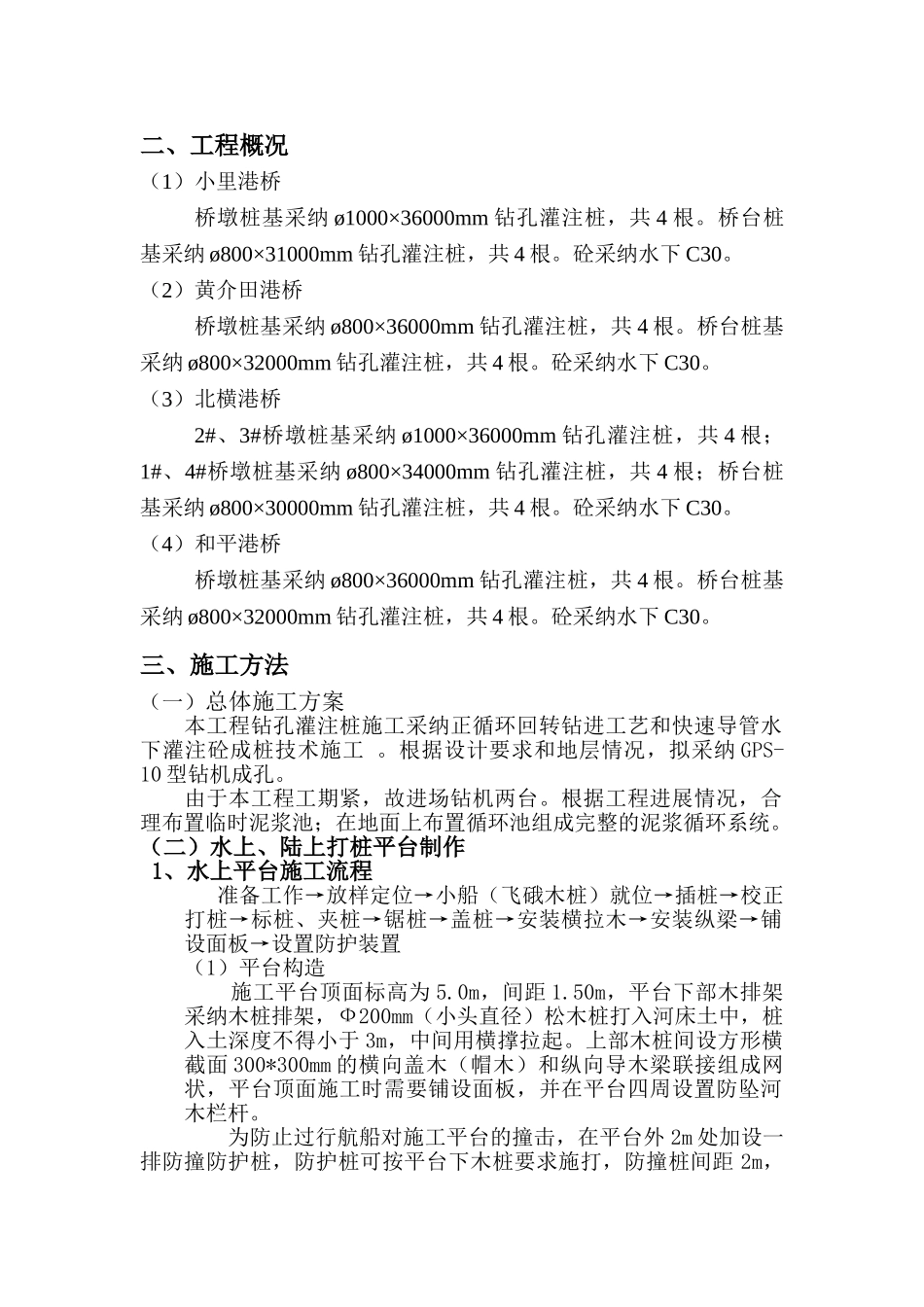

2025 年度 xx、拦路港堤防专项维修工程 1 标钻孔灌注桩施工方案xx 省水利第一工程局二 0 一 0 年十一月十二日一、编制依据1、2025 年度 xx、拦路港堤防专项维修工程 1 标相关施工图纸 xx 市政工程设计讨论总院2、钻孔灌注桩施工规程(DBJ08-202-92) 3、水利工程施工质量检验评定标准(试行) (DGJ08-90-2000)4、地基与基础工程施工质量验收法律规范(GB202-2025)二、工程概况(1)小里港桥桥墩桩基采纳 ø1000×36000mm 钻孔灌注桩,共 4 根
桥台桩基采纳 ø800×31000mm 钻孔灌注桩,共 4 根
砼采纳水下 C30
(2)黄介田港桥桥墩桩基采纳 ø800×36000mm 钻孔灌注桩,共 4 根
桥台桩基采纳 ø800×32000mm 钻孔灌注桩,共 4 根
砼采纳水下 C30
(3)北横港桥2#、3#桥墩桩基采纳 ø1000×36000mm 钻孔灌注桩,共 4 根;1#、4#桥墩桩基采纳 ø800×34000mm 钻孔灌注桩,共 4 根;桥台桩基采纳 ø800×30000mm 钻孔灌注桩,共 4 根
砼采纳水下 C30
(4)和平港桥桥墩桩基采纳 ø800×36000mm 钻孔灌注桩,共 4 根
桥台桩基采纳 ø800×32000mm 钻孔灌注桩,共 4 根
砼采纳水下 C30
三、施工方法(一)总体施工方案本工程钻孔灌注桩施工采纳正循环回转钻进工艺和快速导管水下灌注砼成桩技术施工
根据设计要求和地层情况,拟采纳 GPS-10 型钻机成孔
由于本工程工期紧,故进场钻机两台
根据工程进展情况,合理布置临时泥浆池;在地面上布置循环池组成完整的泥浆循环系统

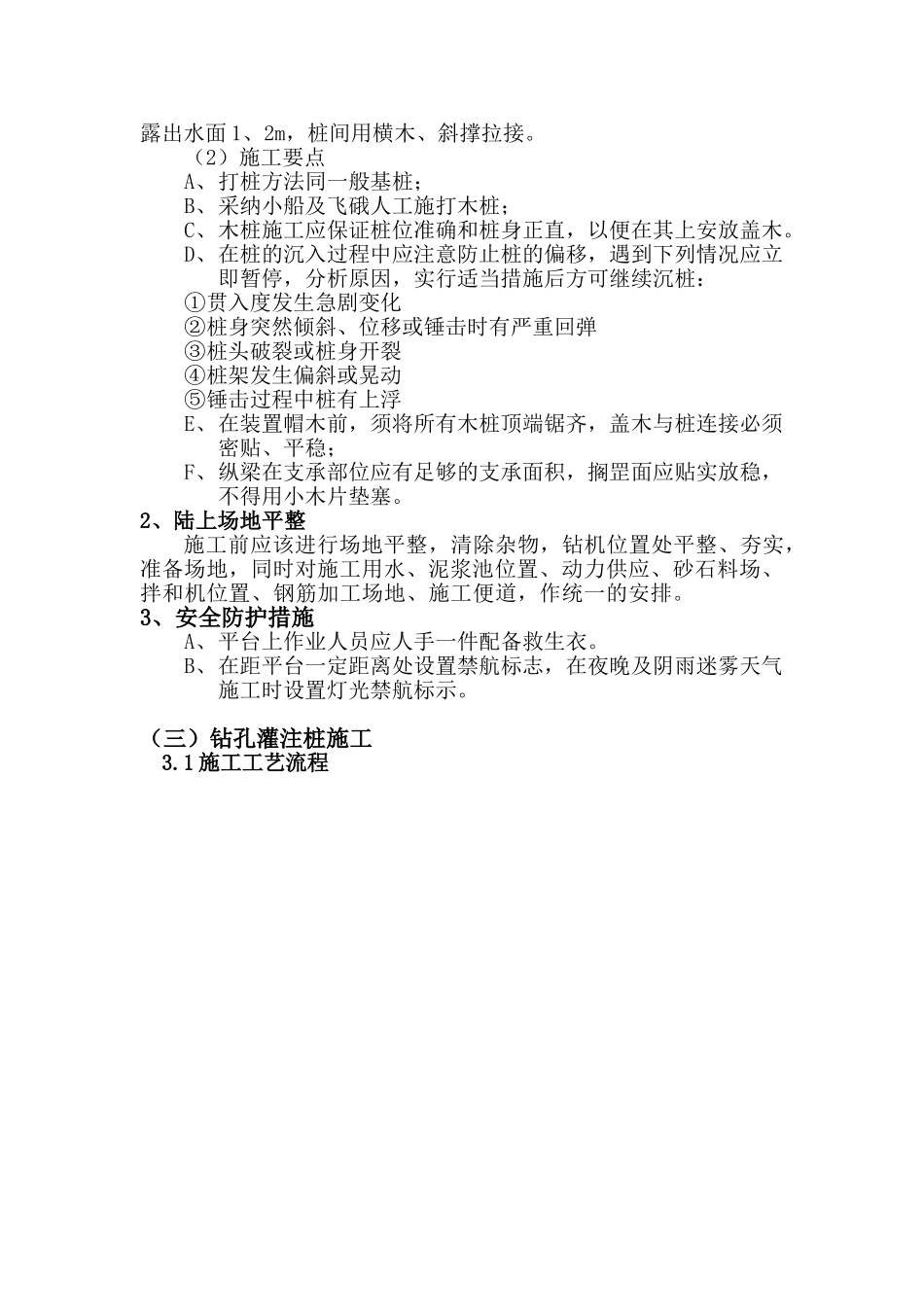

(二)水上、陆上打桩平台制作1、水上平台施工流程 准备工作→放样定位→小船(飞硪木桩)就位→插桩→校正打桩→标桩、夹桩→锯桩→盖桩→安装横拉木→安装纵梁→
