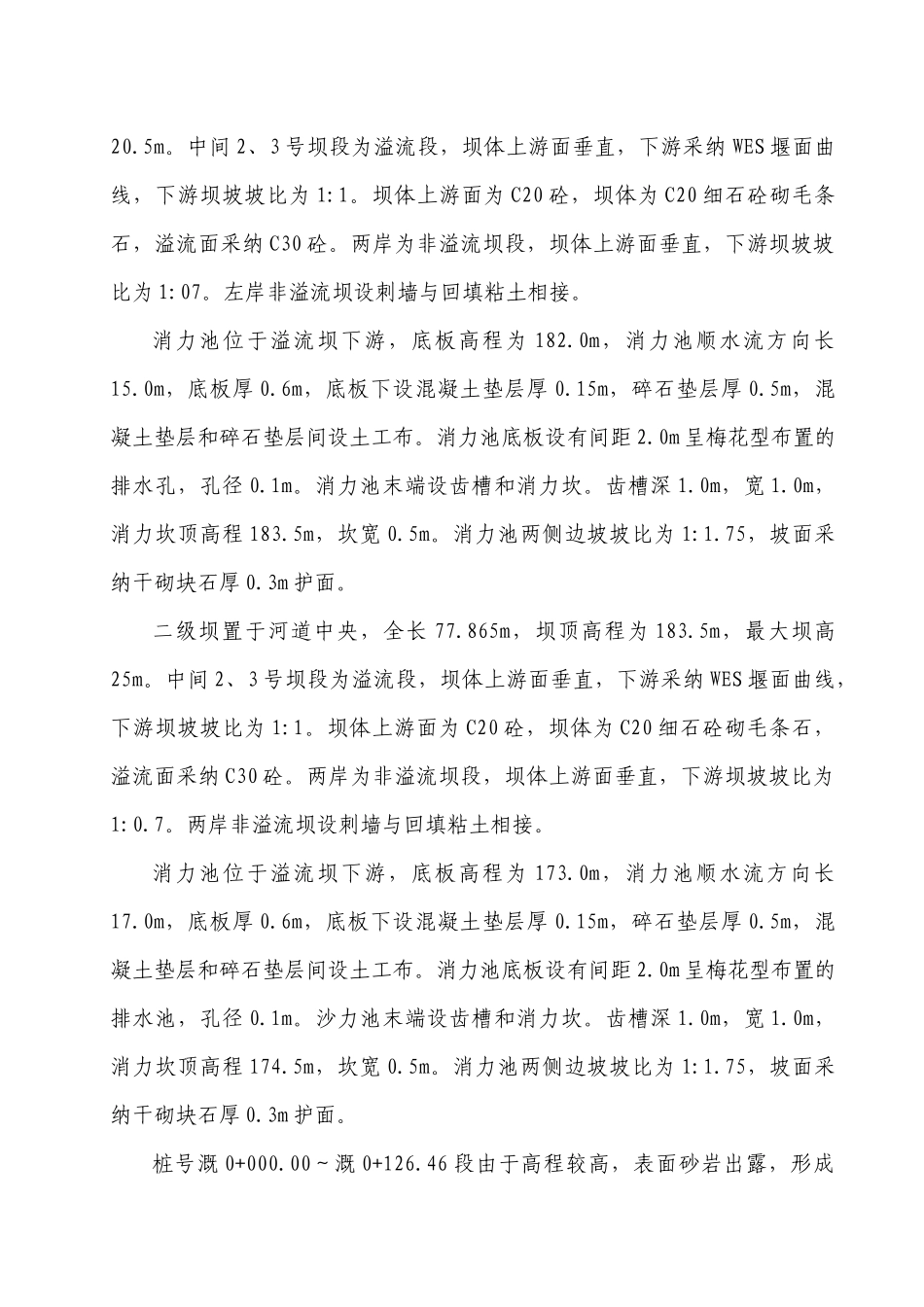

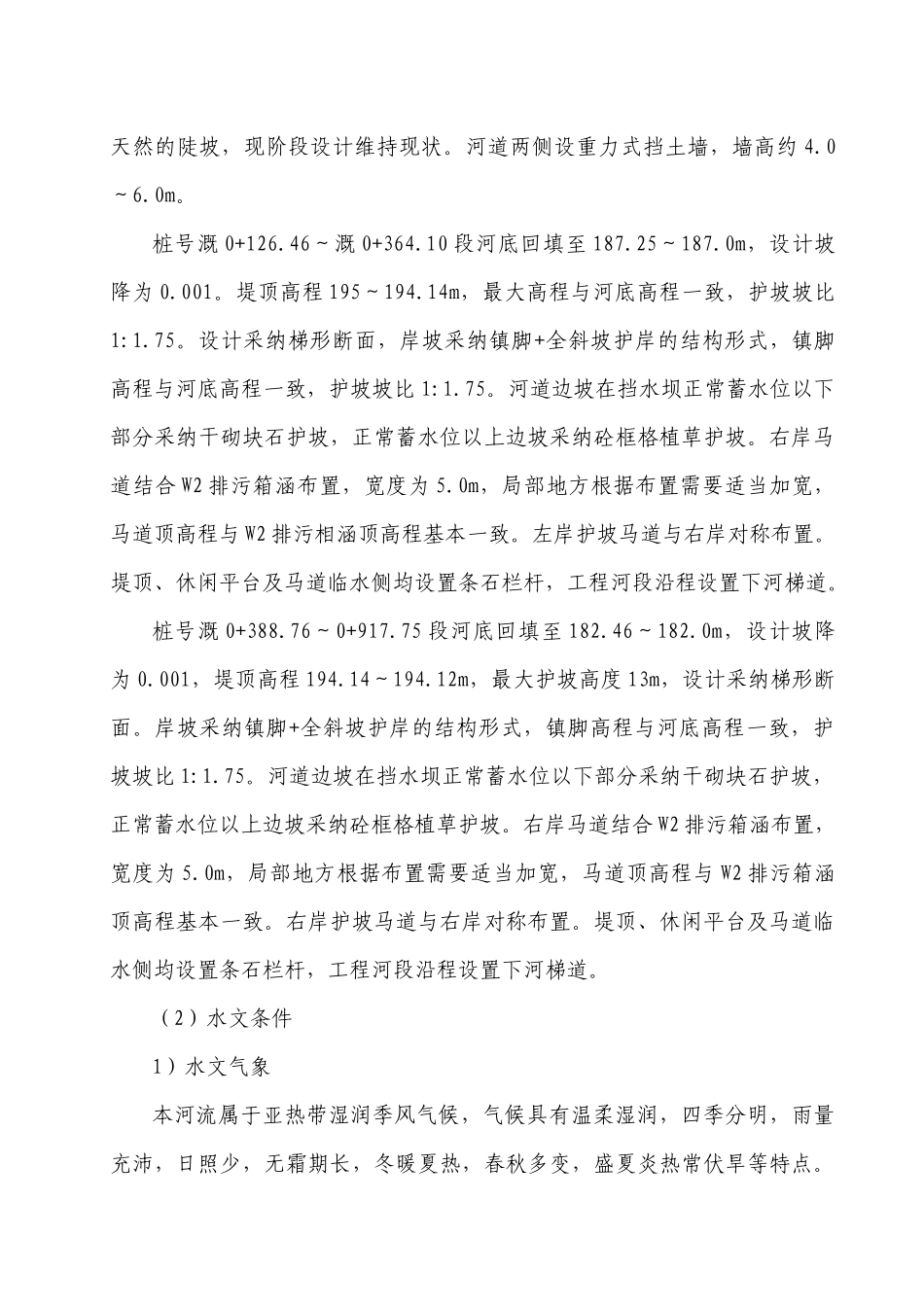

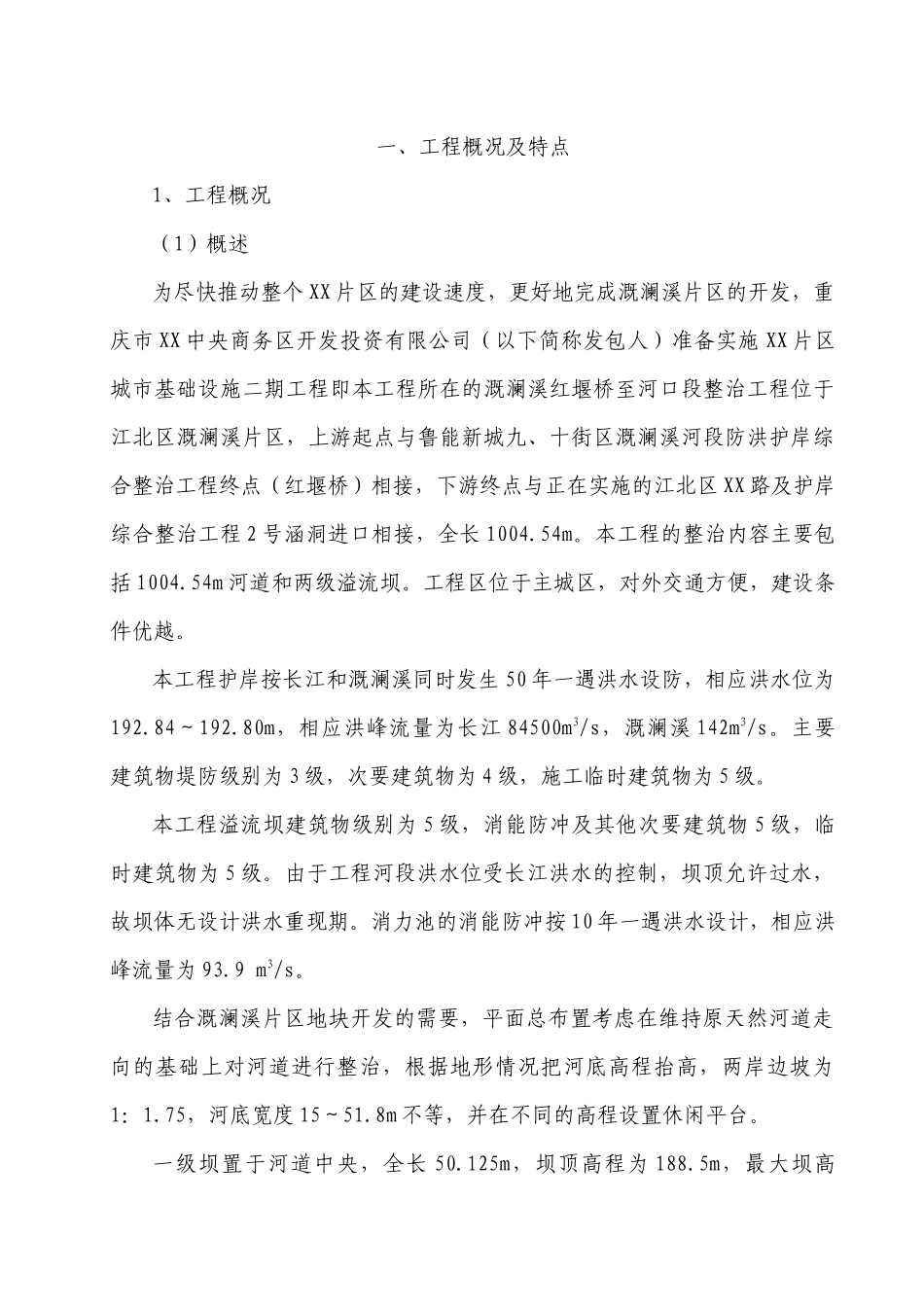

一、工程概况及特点1、工程概况(1)概述为尽快推动整个 XX 片区的建设速度,更好地完成溉澜溪片区的开发,重庆市 XX 中央商务区开发投资有限公司(以下简称发包人)准备实施 XX 片区城市基础设施二期工程即本工程所在的溉澜溪红堰桥至河口段整治工程位于江北区溉澜溪片区,上游起点与鲁能新城九、十街区溉澜溪河段防洪护岸综合整治工程终点(红堰桥)相接,下游终点与正在实施的江北区 XX 路及护岸综合整治工程 2 号涵洞进口相接,全长 1004
本工程的整治内容主要包括 1004
54m 河道和两级溢流坝
工程区位于主城区,对外交通方便,建设条件优越
本工程护岸按长江和溉澜溪同时发生 50 年一遇洪水设防,相应洪水位为192
84~192
80m,相应洪峰流量为长江 84500m3/s,溉澜溪 142m3/s
主要建筑物堤防级别为 3 级,次要建筑物为 4 级,施工临时建筑物为 5 级
本工程溢流坝建筑物级别为 5 级,消能防冲及其他次要建筑物 5 级,临时建筑物为 5 级
由于工程河段洪水位受长江洪水的控制,坝顶允许过水,故坝体无设计洪水重现期
消力池的消能防冲按 10 年一遇洪水设计,相应洪峰流量为 93
9 m3/s
结合溉澜溪片区地块开发的需要,平面总布置考虑在维持原天然河道走向的基础上对河道进行整治,根据地形情况把河底高程抬高,两岸边坡为1:1
75,河底宽度 15~51
8m 不等,并在不同的高程设置休闲平台
一级坝置于河道中央,全长 50
125m,坝顶高程为 188
5m,最大坝高20
中间 2、3 号坝段为溢流段,坝体上游面垂直,下游采纳 WES 堰面曲线,下游坝坡坡比为 1:1
坝体上游面为 C20 砼,坝体为 C20 细石砼砌毛条石,溢流面采纳 C30 砼
两岸为非溢流坝段,坝体上游面垂直,下游坝坡坡比为 1:07
左岸非溢流坝设刺墙与回填粘土相接
