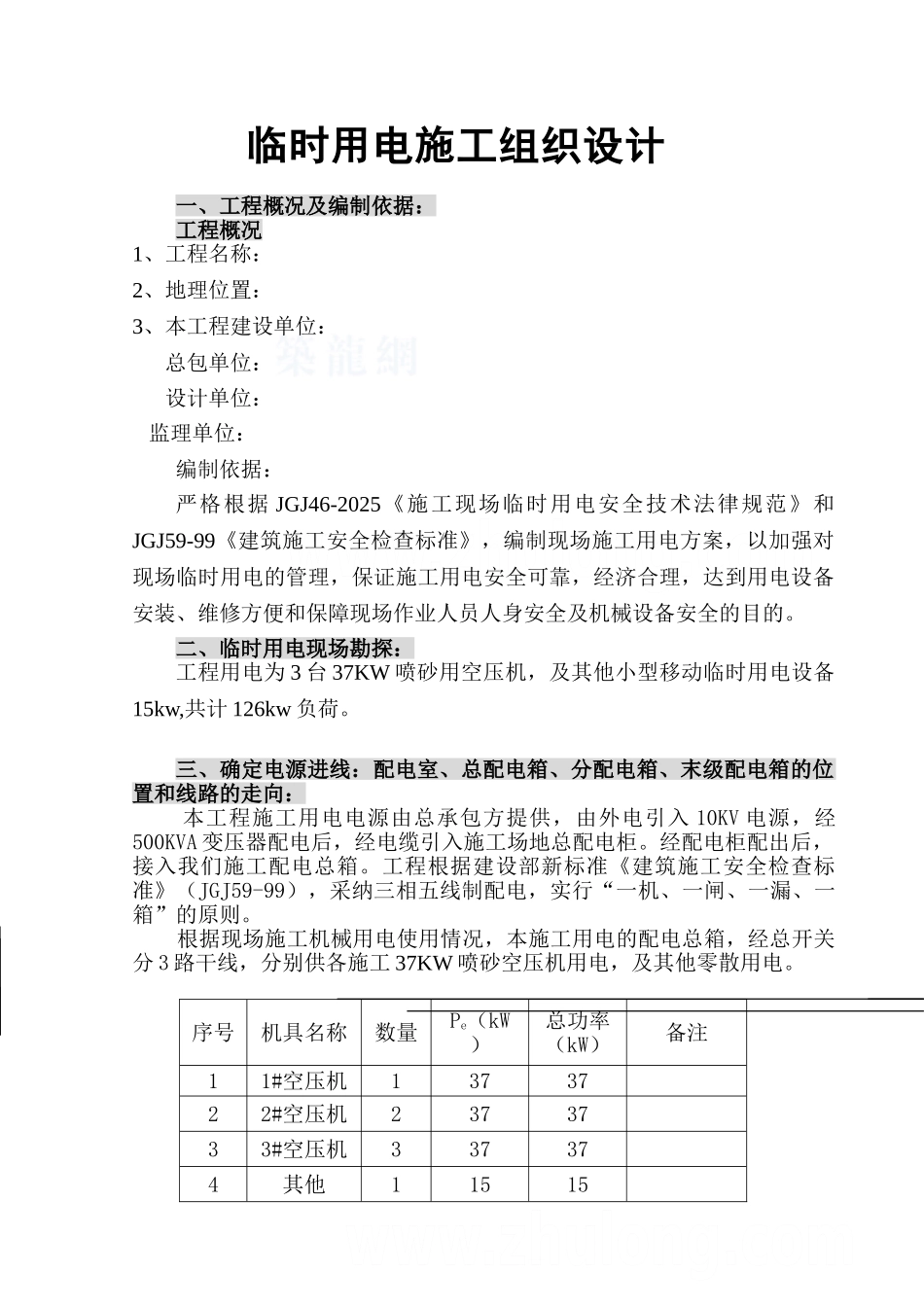

临时用电施工组织设计一、工程概况及编制依据:工程概况1、工程名称:2、地理位置:3、本工程建设单位:总包单位:设计单位: 监理单位:编制依据:严格根据 JGJ46-2025《施工现场临时用电安全技术法律规范》和JGJ59-99《建筑施工安全检查标准》,编制现场施工用电方案,以加强对现场临时用电的管理,保证施工用电安全可靠,经济合理,达到用电设备安装、维修方便和保障现场作业人员人身安全及机械设备安全的目的
二、临时用电现场勘探:工程用电为 3 台 37KW 喷砂用空压机,及其他小型移动临时用电设备15kw,共计 126kw 负荷
三、确定电源进线:配电室、总配电箱、分配电箱、末级配电箱的位置和线路的走向: 本工程施工用电电源由总承包方提供,由外电引入 10KV 电源,经500KVA 变压器配电后,经电缆引入施工场地总配电柜
经配电柜配出后,接入我们施工配电总箱
工程根据建设部新标准《建筑施工安全检查标准》(JGJ59-99),采纳三相五线制配电,实行“一机、一闸、一漏、一箱”的原则
根据现场施工机械用电使用情况,本施工用电的配电总箱,经总开关分 3 路干线,分别供各施工 37KW 喷砂空压机用电,及其他零散用电
序号机具名称数量Pe(kW)总功率(kW)备注11#空压机1373722#空压机2373733#空压机337374其他11515合计126P=∑P(1-4)=126KW四、临时用电、施工机械负荷计算:根据表内数量统计,投入本工程用电设备的合计功率为 126 KW

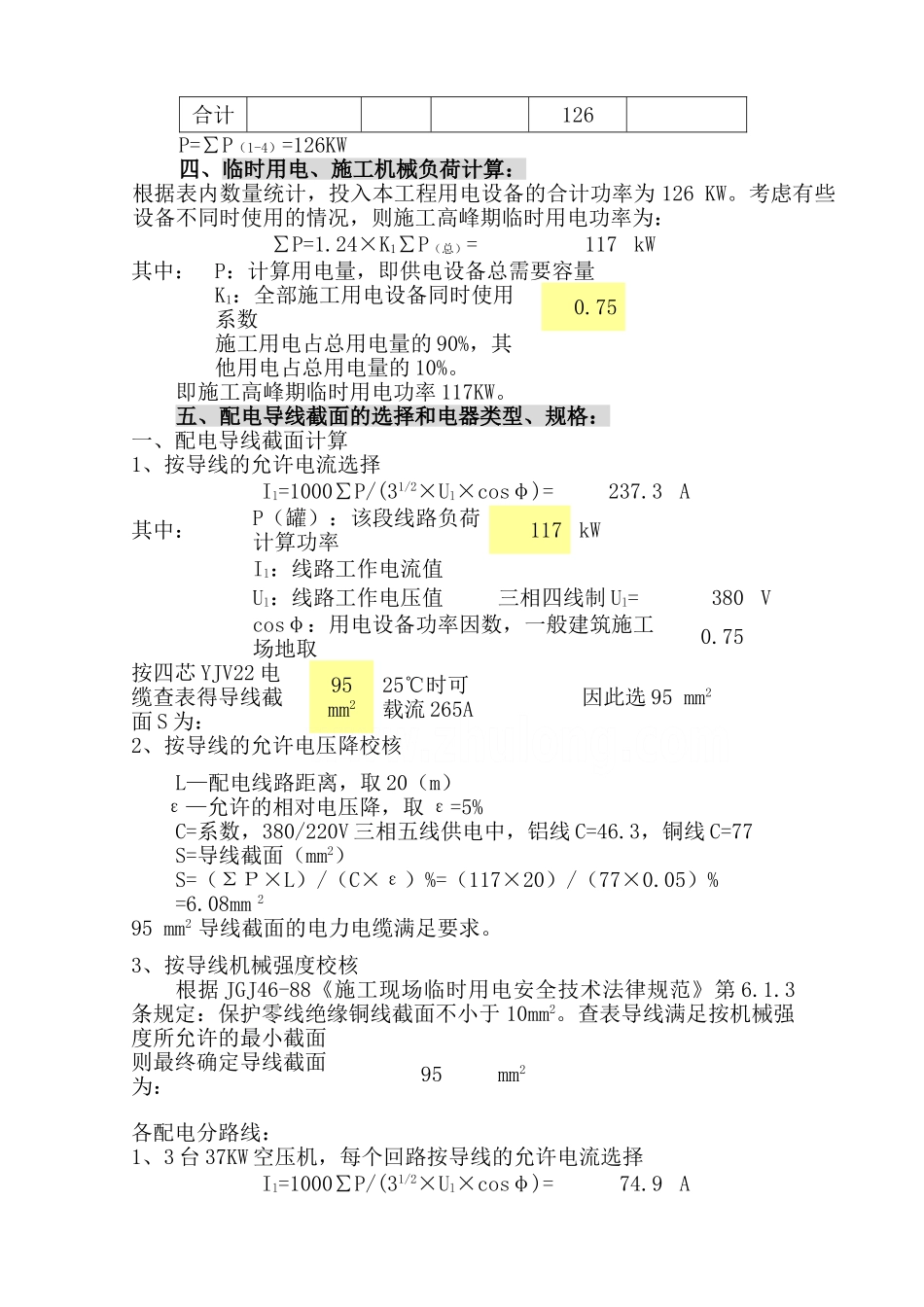

考虑有些设备不同时使用的情况,则施工高峰期临时用电功率为:∑P=1

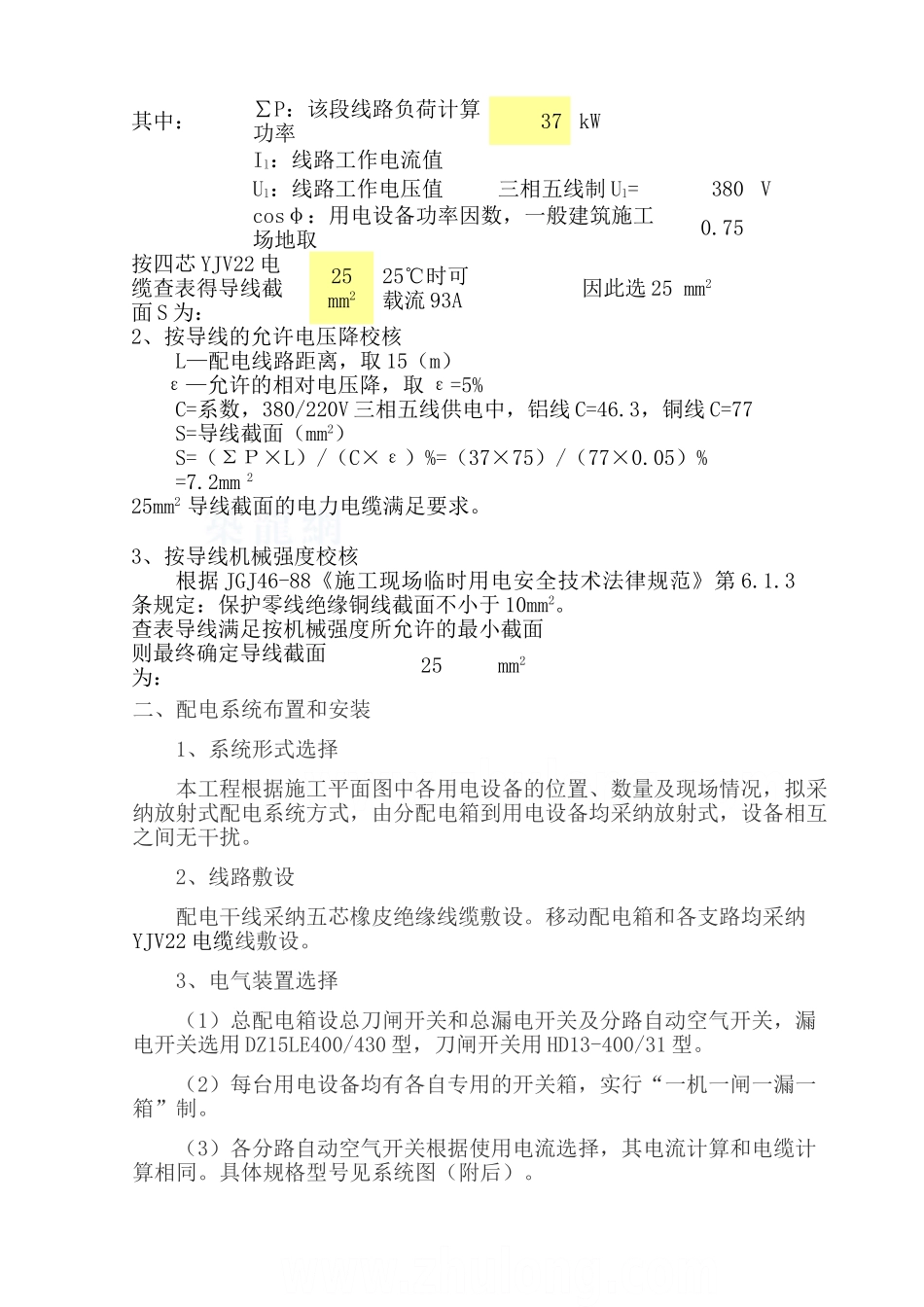

24×K1∑P(总)=117 kW其中:P:计算用电量,即供电设备总需要容量K1:全部施工用电设备同时使用系数0
75施工用电占总用电量的 90%,其他用电占总用电量的 10%
即施工高峰期临时用电功率 117KW
五、配电导线截面的选择
