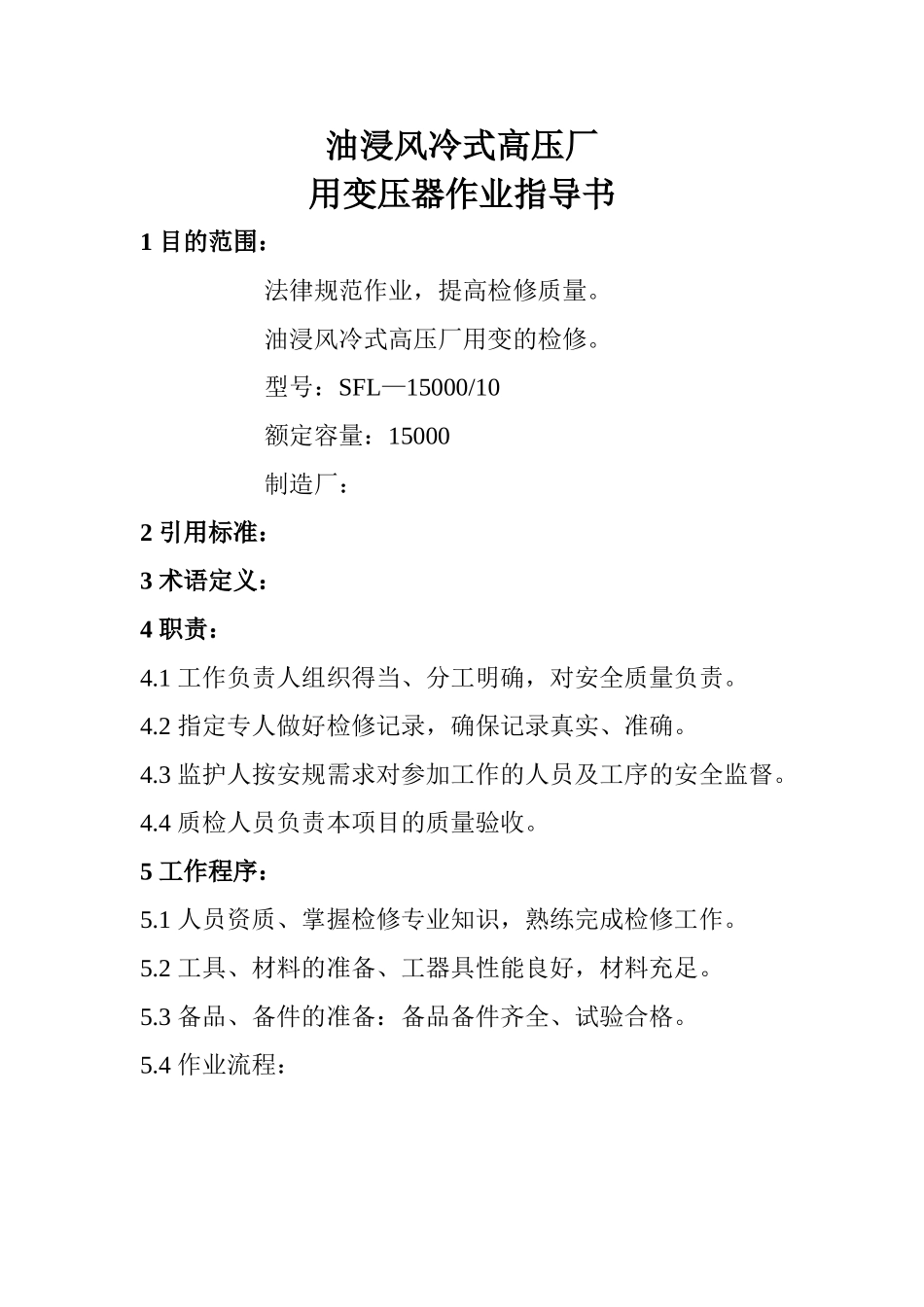

油浸风冷式高压厂用变压器作业指导书1 目的范围:法律规范作业,提高检修质量。油浸风冷式高压厂用变的检修。型号:SFL—15000/10额定容量:15000制造厂: 2 引用标准:3 术语定义:4 职责:4.1 工作负责人组织得当、分工明确,对安全质量负责。4.2 指定专人做好检修记录,确保记录真实、准确。4.3 监护人按安规需求对参加工作的人员及工序的安全监督。4.4 质检人员负责本项目的质量验收。5 工作程序:5.1 人员资质、掌握检修专业知识,熟练完成检修工作。5.2 工具、材料的准备、工器具性能良好,材料充足。5.3 备品、备件的准备:备品备件齐全、试验合格。5.4 作业流程:检修前准备 移位前的拆吊 拆散热器、移位 铁芯检查放油 吊罩 线圈检查 外壳检查 分投开关检查装罩、注油 回装 附件 回位回位后的回装及调试 喷漆 结束工作5.5 工作项目、质量标准及注意事项:5.5.1 检修前的准备:5.5.1.1 了解设备是否存有内部缺陷,外部是否有渗漏点,冷却系统是否有缺陷。5.5.1.2 准备检修所用滤油机油罐、电源箱、烘箱、吊车等设备。并将滤油机、油罐清理洁净,油罐应满足需求,所有设备应运转正常,性能良好。5.5.1.3 准备检修所用工器具、材料、备品备件,并保证工器具性能完好,电动工具质检合格。5.5.1.4 办理工作票开工手续、并检查所做安全措施是否完备。5.5.2 移位前的拆卸: 工作负责人: 工作成员: 日期:5.5.2.1 做好拆卸各部件的标记。5.5.2.2 拆高、低压引线,拆时勿碰瓷瓶,拆下软连接、连接板、螺栓专人保管。5.5.2.3 拆风扇电机、温度计、瓦斯继电器、压力释放器引线。风扇电机拆下后,按先后顺序,做好标记,码放整齐温度计、瓦斯、压力释放器、二次引线由继保负责。5.5.2.4 拆风扇电机及固定支架并检修电机。5.5.2.4.1 风扇电机及固定支架拆下后、码放整齐。5.5.2.4.2 风扇电机拆下后,应全部检查。5.5.2.4.3 电机应转动灵活、无卡涩、无杂音,否则应更换电机轴承,检查转动情况。轴承型号 204。5.5.2.4.4 电机绝缘良好,1000V 摇表每千伏不低于 1MΩ5.5.2.4.5 引线完好,无破损、无老化,否则应更换引线。5.5.2.4.6 检查电机是否超出运行期限、超出的应进行大修。5.5.2.5 拆散热器:工作负责人:工作成员:日期:5.5.2.5.1 关闭散热器上下节门并严密。5.5.2.5.2 打开散热器下部放油口,将油放入洁净的容器中。5.5.2.5.3 放油完毕将散热器上下法兰处螺栓松开,拆下散热器并在法兰...
