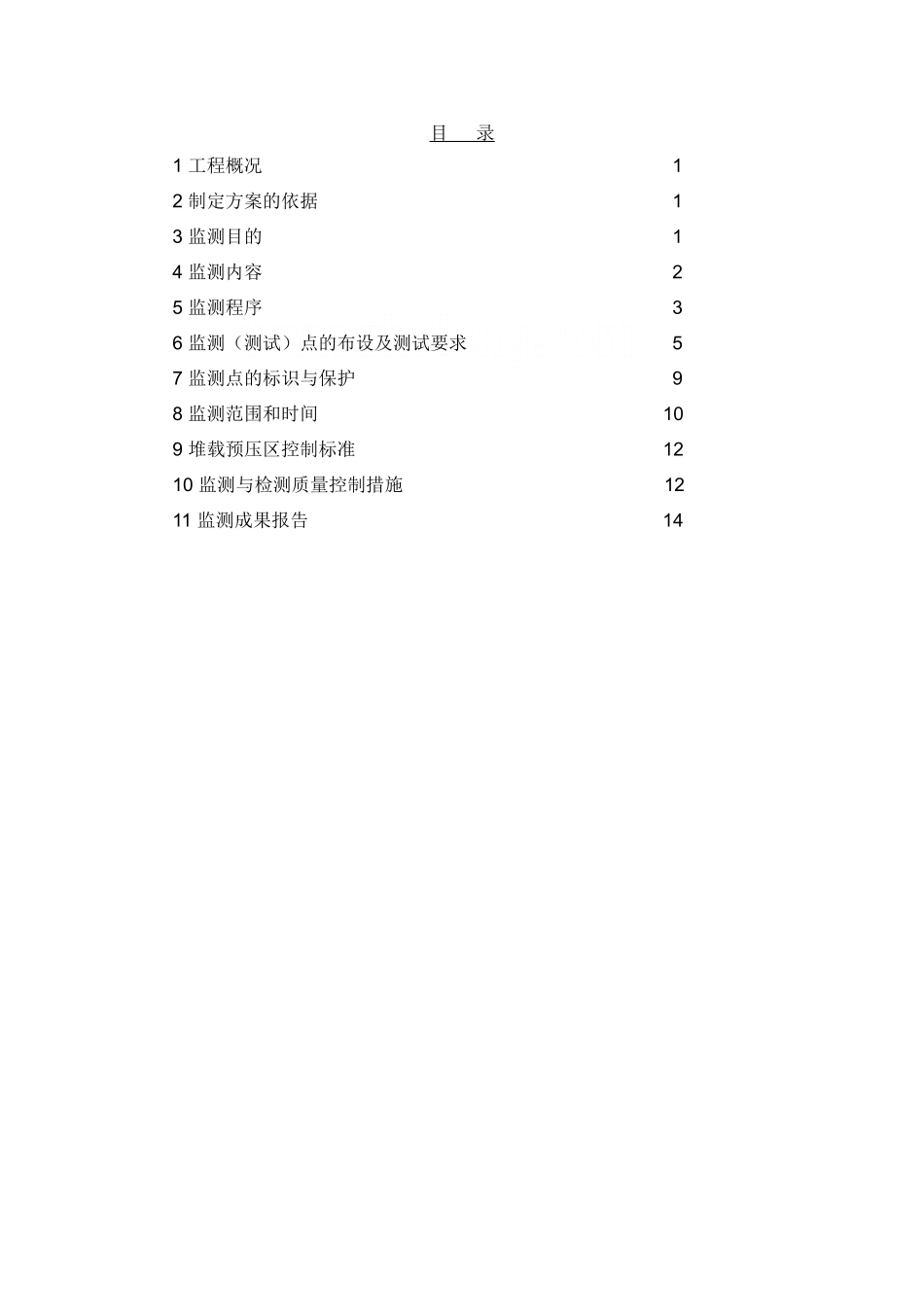

目 录1 工程概况 12 制定方案的依据 13 监测目的 14 监测内容 25 监测程序 36 监测(测试)点的布设及测试要求 57 监测点的标识与保护 98 监测范围和时间 109 堆载预压区控制标准 1210 监测与检测质量控制措施 1211 监测成果报告 141 工程概况xxxx 港区碧里作业区 4 号、5 号泊位工程陆域是在海滩涂上吹填砂或填土石而形成,由于地基土质差,淤泥厚度达 7-25 米,故须进行加固方可满足码头工程使用要求

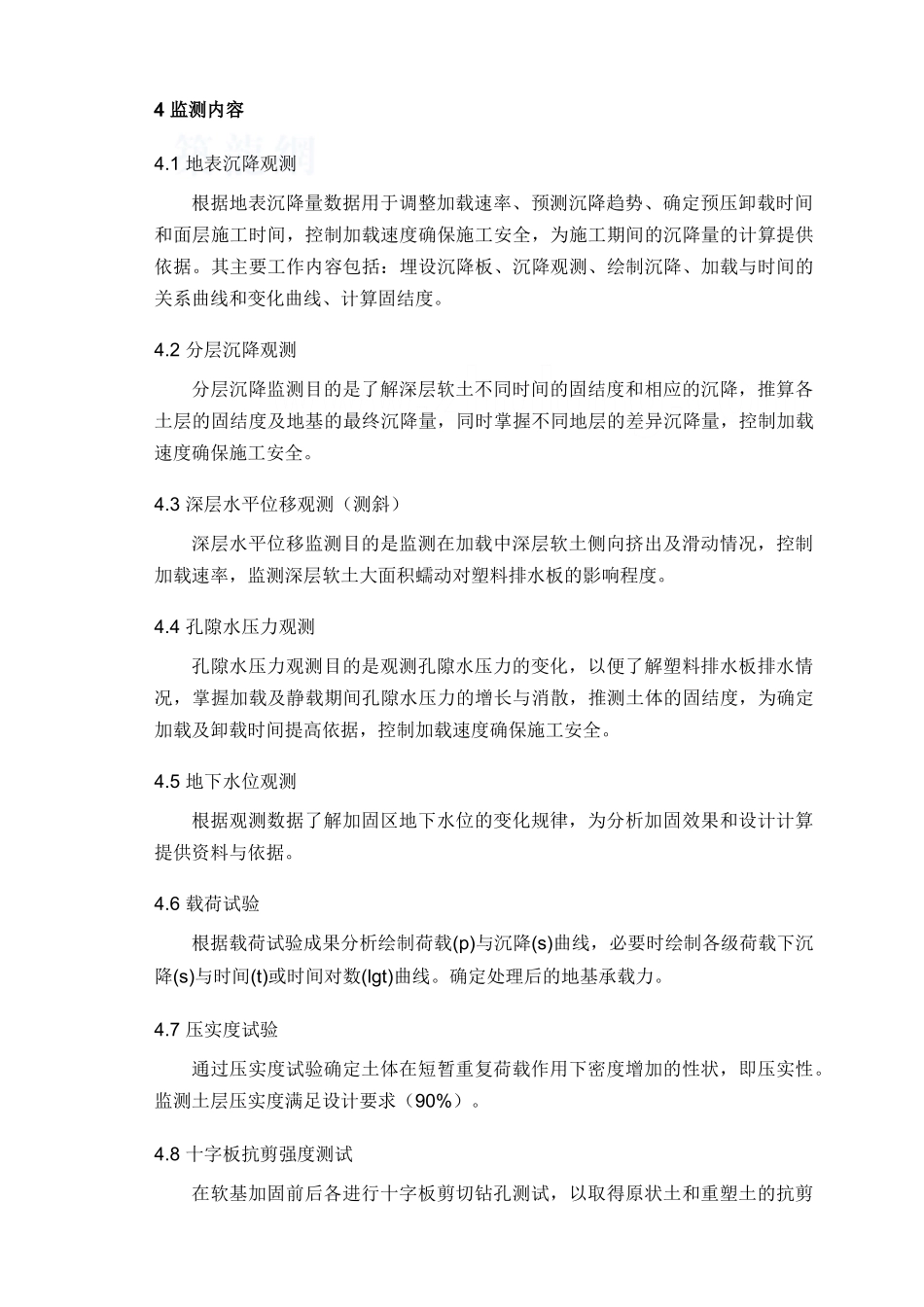

本工程设计水平和垂直向排水分别采纳砂垫层、塑料排水板排水,并采纳堆载预压的方法对地基进行处理
为了确保码头、陆域软基加固的质量和施工期整体稳定和安全,在软基加固过程中,按法律规范和设计要求,必须进行地基原型观测
2 制定方案的依据1 业主提供的“xx 鲁能 2×5 万吨级码头项目施工监(检)测技术要求”
2 业主提供的中交水运规划设计院有关本工程设计图纸等文件
3 制定本方案所引用的技术法律规范及标准(1)《岩土工程勘察法律规范》(GB50021-2001);(2)《土工试验方法标准》(GB/T50123-99);(3)《建筑变形测量法律规范》(JGJ T/8-97);(4)《工程测量规程》(GB50026-93);(5)《建筑地基处理技术法律规范》JGJ79-2025;(6)《孔隙水压力测试规程》CECS 55:93;(7)《建筑地基基础设计法律规范》(GB50007-2025);(8)《港口工程地质勘察法律规范》(JTJ240-97);(9)《公路路基路面现场测试规程》(JTJ059-95)3 监测目的a、综合分析地基土在大面积堆载时的加载速率、变形、固结度增长及土体强度变化规律,评价地基土和东护岸在施工期的稳定性,指导和控制堆载施工流程和速率,确保地基稳定和施工安全
b、根据“总沉降-回填土、石高-时间过程线”,推算施工后沉降,确保
