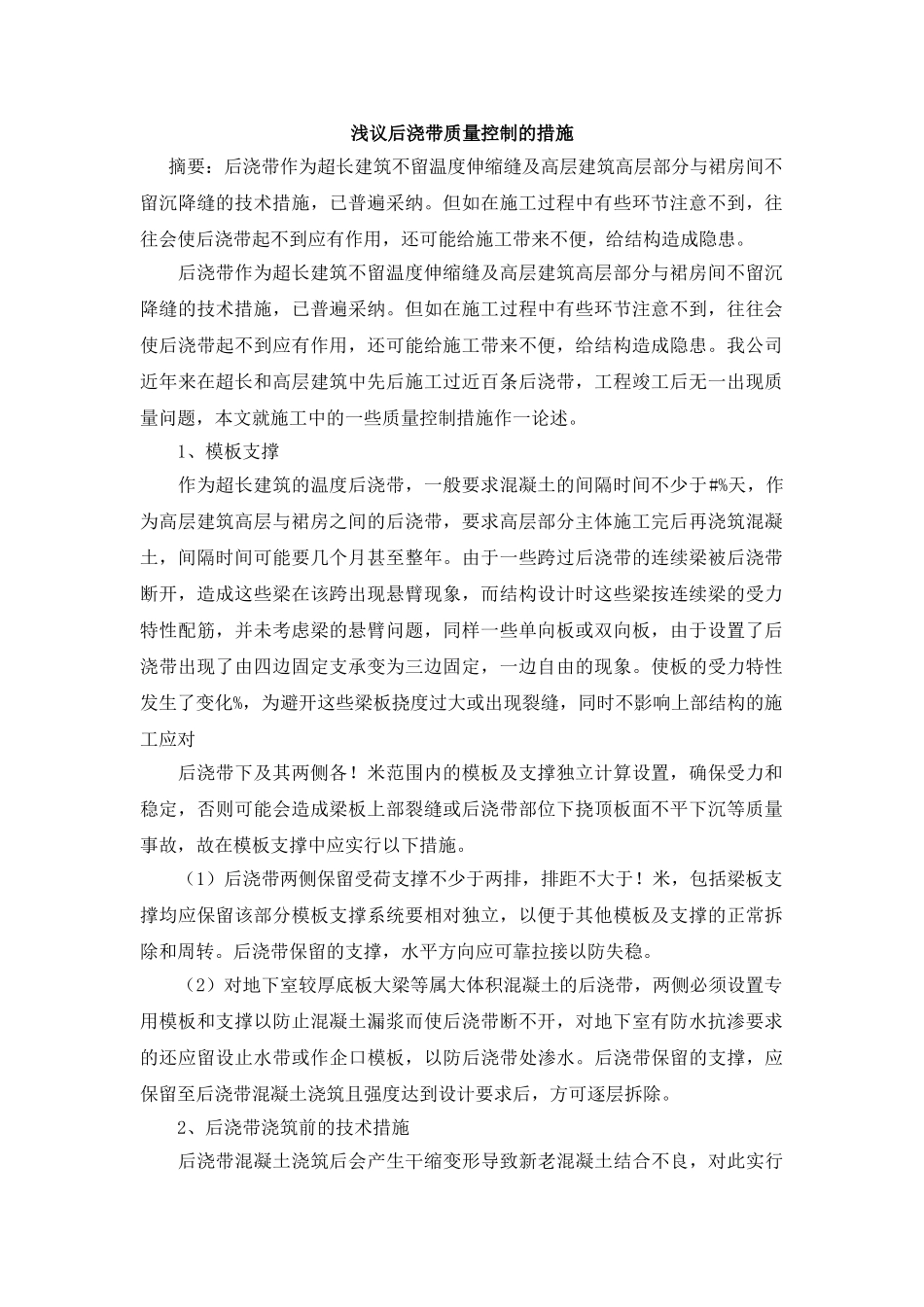

浅议后浇带质量控制的措施 摘要:后浇带作为超长建筑不留温度伸缩缝及高层建筑高层部分与裙房间不留沉降缝的技术措施,已普遍采纳
但如在施工过程中有些环节注意不到,往往会使后浇带起不到应有作用,还可能给施工带来不便,给结构造成隐患
后浇带作为超长建筑不留温度伸缩缝及高层建筑高层部分与裙房间不留沉降缝的技术措施,已普遍采纳
但如在施工过程中有些环节注意不到,往往会使后浇带起不到应有作用,还可能给施工带来不便,给结构造成隐患
我公司近年来在超长和高层建筑中先后施工过近百条后浇带,工程竣工后无一出现质量问题,本文就施工中的一些质量控制措施作一论述
1、模板支撑 作为超长建筑的温度后浇带,一般要求混凝土的间隔时间不少于#%天,作为高层建筑高层与裙房之间的后浇带,要求高层部分主体施工完后再浇筑混凝土,间隔时间可能要几个月甚至整年
由于一些跨过后浇带的连续梁被后浇带断开,造成这些梁在该跨出现悬臂现象,而结构设计时这些梁按连续梁的受力特性配筋,并未考虑梁的悬臂问题,同样一些单向板或双向板,由于设置了后浇带出现了由四边固定支承变为三边固定,一边自由的现象
使板的受力特性发生了变化%,为避开这些梁板挠度过大或出现裂缝,同时不影响上部结构的施工应对 后浇带下及其两侧各
米范围内的模板及支撑独立计算设置,确保受力和稳定,否则可能会造成梁板上部裂缝或后浇带部位下挠顶板面不平下沉等质量事故,故在模板支撑中应实行以下措施
(1)后浇带两侧保留受荷支撑不少于两排,排距不大于
米,包括梁板支撑均应保留该部分模板支撑系统要相对独立,以便于其他模板及支撑的正常拆除和周转
后浇带保留的支撑,水平方向应可靠拉接以防失稳
(2)对地下室较厚底板大梁等属大体积混凝土的后浇带,两侧必须设置专用模板和支撑以防止混凝土漏浆而使后浇带断不开,对地下室有防水抗渗要求的还应留设止水带或作企口模板,以防后浇带处渗水

后浇带保留的
