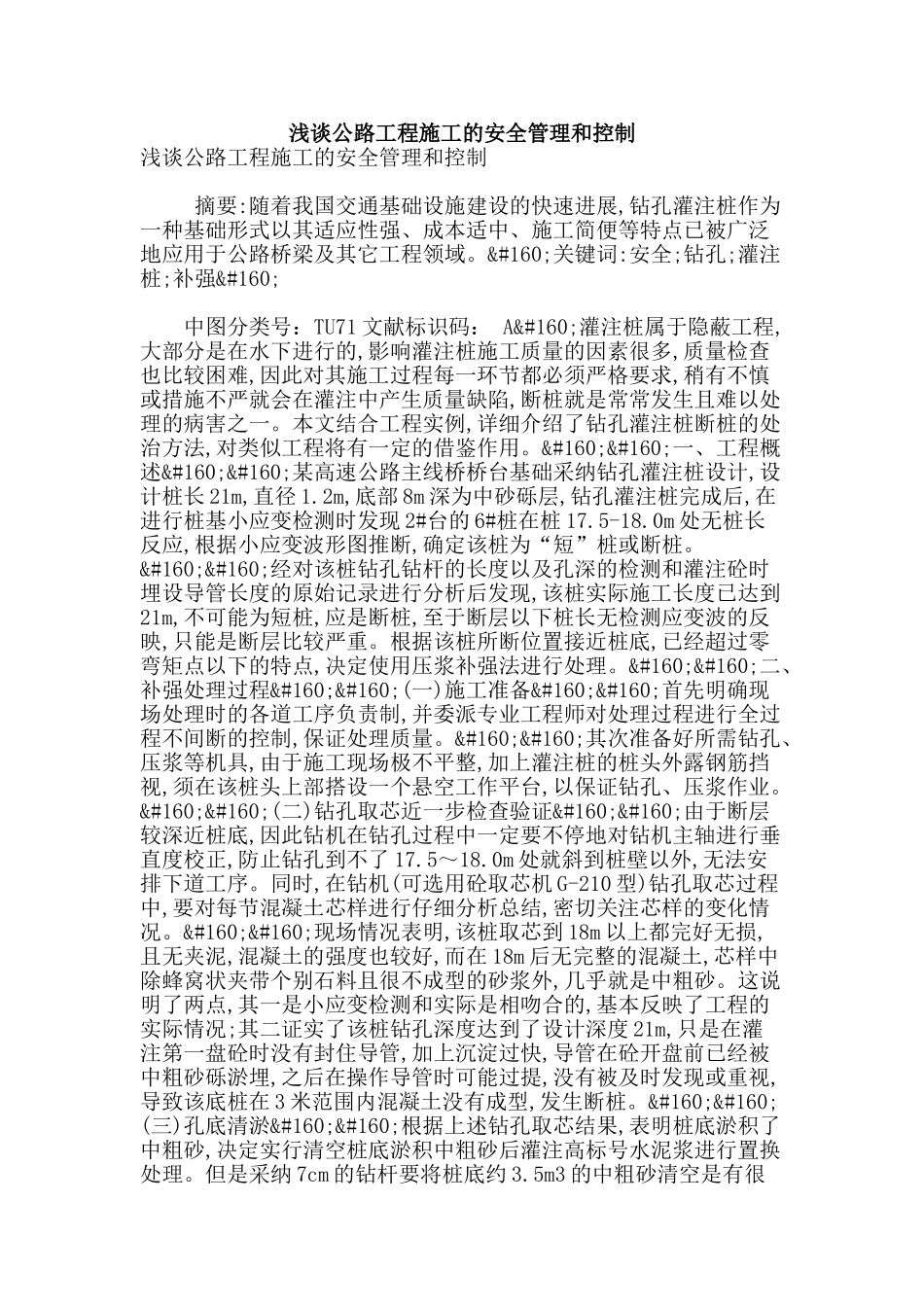

浅谈公路工程施工的安全管理和控制浅谈公路工程施工的安全管理和控制 摘要:随着我国交通基础设施建设的快速进展,钻孔灌注桩作为一种基础形式以其适应性强、成本适中、施工简便等特点已被广泛地应用于公路桥梁及其它工程领域
 关键词:安全;钻孔;灌注桩;补强  中图分类号:TU71 文献标识码: A 灌注桩属于隐蔽工程,大部分是在水下进行的,影响灌注桩施工质量的因素很多,质量检查也比较困难,因此对其施工过程每一环节都必须严格要求,稍有不慎或措施不严就会在灌注中产生质量缺陷,断桩就是常常发生且难以处理的病害之一
本文结合工程实例,详细介绍了钻孔灌注桩断桩的处治方法,对类似工程将有一定的借鉴作用
  一、工程概述  某高速公路主线桥桥台基础采纳钻孔灌注桩设计,设计桩长 21m,直径 1
2m,底部 8m 深为中砂砾层,钻孔灌注桩完成后,在进行桩基小应变检测时发现 2#台的 6#桩在桩 17
0m 处无桩长反应,根据小应变波形图推断,确定该桩为“短”桩或断桩
  经对该桩钻孔钻杆的长度以及孔深的检测和灌注砼时埋设导管长度的原始记录进行分析后发现,该桩实际施工长度已达到21m,不可能为短桩,应是断桩,至于断层以下桩长无检测应变波的反映,只能是断层比较严重
根据该桩所断位置接近桩底,已经超过零弯矩点以下的特点,决定使用压浆补强法进行处理

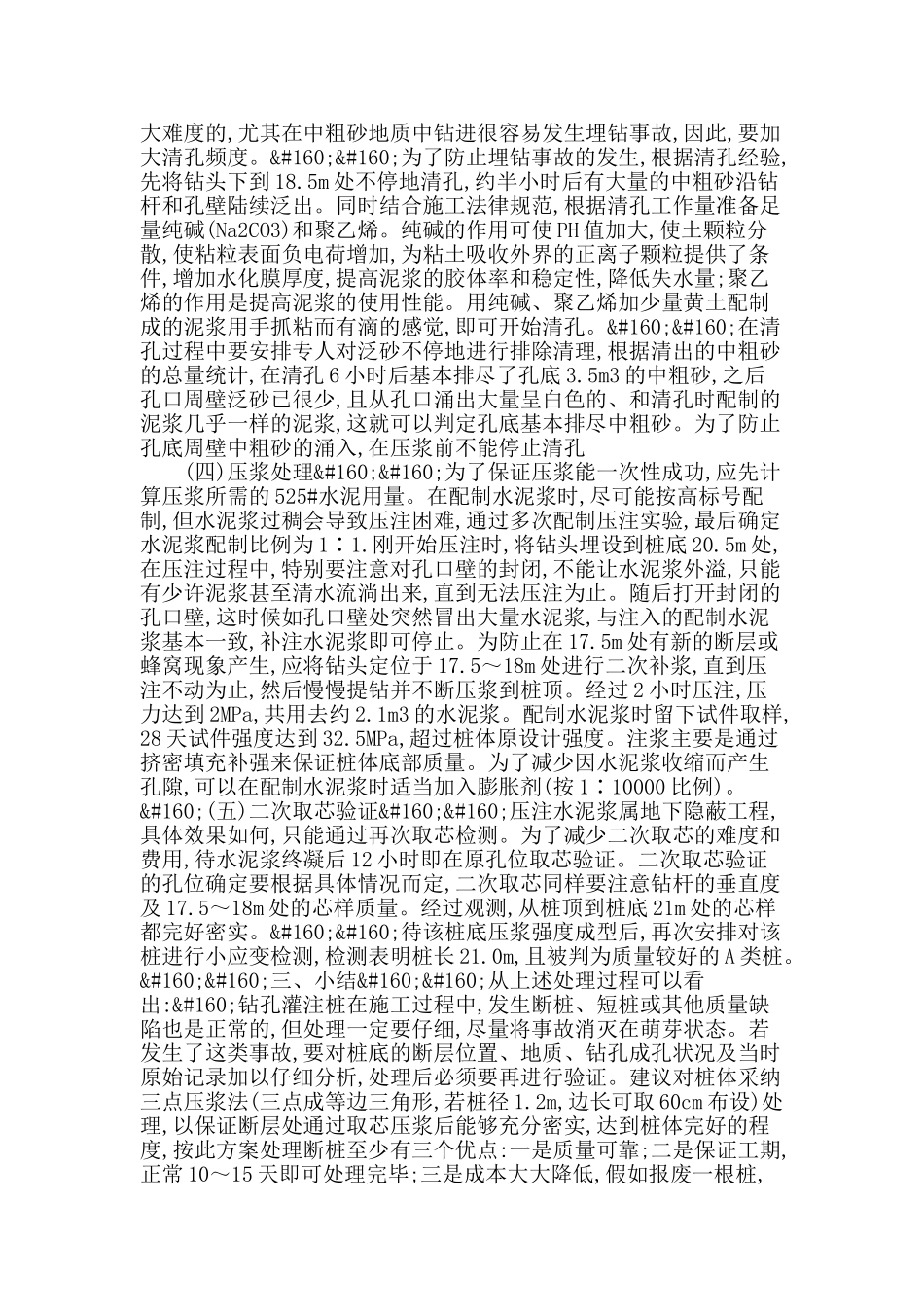

  二、补强处理过程  (一)施工准备  首先明确现场处理时的各道工序负责制,并委派专业工程师对处理过程进行全过程不间断的控制,保证处理质量
  其次准备好所需钻孔、压浆等机具,由于施工现场极不平整,加上灌注桩的桩头外露钢筋挡视,须在该桩头上部搭设一个悬空工作平台,以保证钻孔、压浆作业
