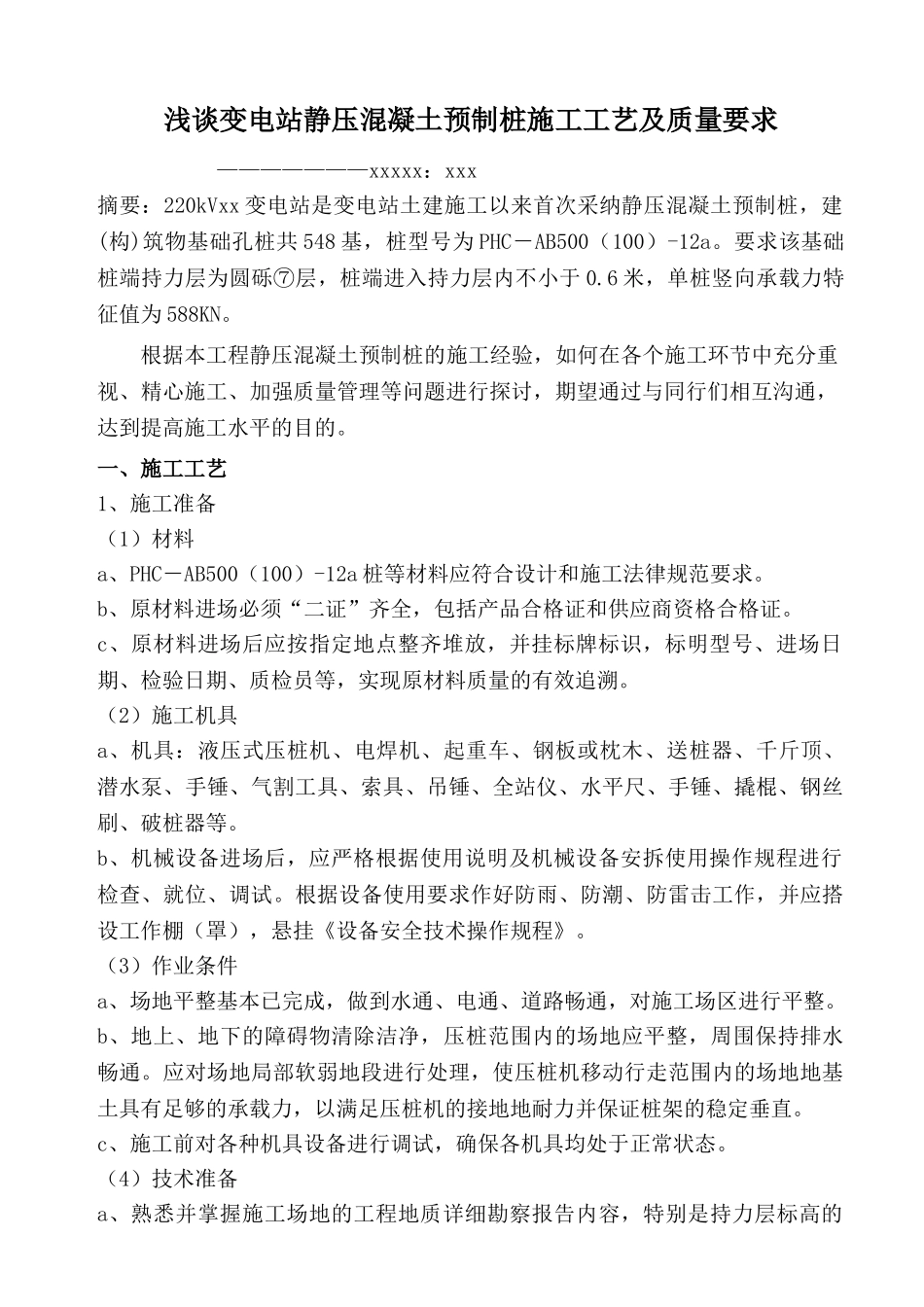

浅谈变电站静压混凝土预制桩施工工艺及质量要求———————xxxxx:xxx摘要:220kVxx 变电站是变电站土建施工以来首次采纳静压混凝土预制桩,建(构)筑物基础孔桩共 548 基,桩型号为 PHC-AB500(100)-12a
要求该基础桩端持力层为圆砾⑦层,桩端进入持力层内不小于 0
6 米,单桩竖向承载力特征值为 588KN
根据本工程静压混凝土预制桩的施工经验,如何在各个施工环节中充分重视、精心施工、加强质量管理等问题进行探讨,期望通过与同行们相互沟通,达到提高施工水平的目的
一、施工工艺1、施工准备(1)材料a、PHC-AB500(100)-12a 桩等材料应符合设计和施工法律规范要求
b、原材料进场必须“二证”齐全,包括产品合格证和供应商资格合格证
c、原材料进场后应按指定地点整齐堆放,并挂标牌标识,标明型号、进场日期、检验日期、质检员等,实现原材料质量的有效追溯
(2)施工机具a、机具:液压式压桩机、电焊机、起重车、钢板或枕木、送桩器、千斤顶、潜水泵、手锤、气割工具、索具、吊锤、全站仪、水平尺、手锤、撬棍、钢丝刷、破桩器等
b、机械设备进场后,应严格根据使用说明及机械设备安拆使用操作规程进行检查、就位、调试
根据设备使用要求作好防雨、防潮、防雷击工作,并应搭设工作棚(罩),悬挂《设备安全技术操作规程》
(3)作业条件a、场地平整基本已完成,做到水通、电通、道路畅通,对施工场区进行平整
b、地上、地下的障碍物清除洁净,压桩范围内的场地应平整,周围保持排水畅通
应对场地局部软弱地段进行处理,使压桩机移动行走范围内的场地地基土具有足够的承载力,以满足压桩机的接地地耐力并保证桩架的稳定垂直
c、施工前对各种机具设备进行调试,确保各机具均处于正常状态

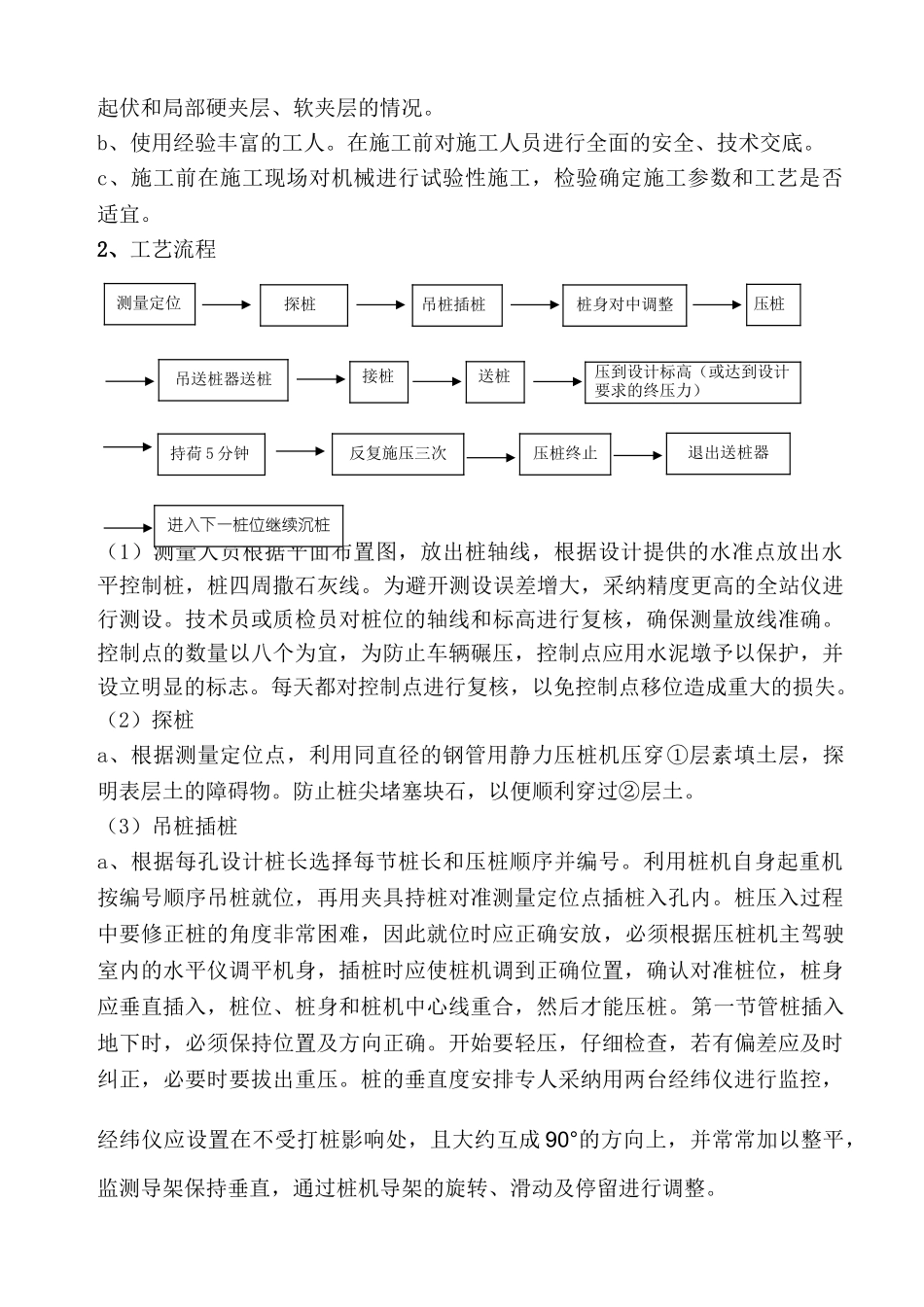

(4)技术准备a、熟悉并掌握施工场地的工程地质详细勘察报告内容,特别是持力层标高的起伏和局部硬夹层、软夹层的情况
