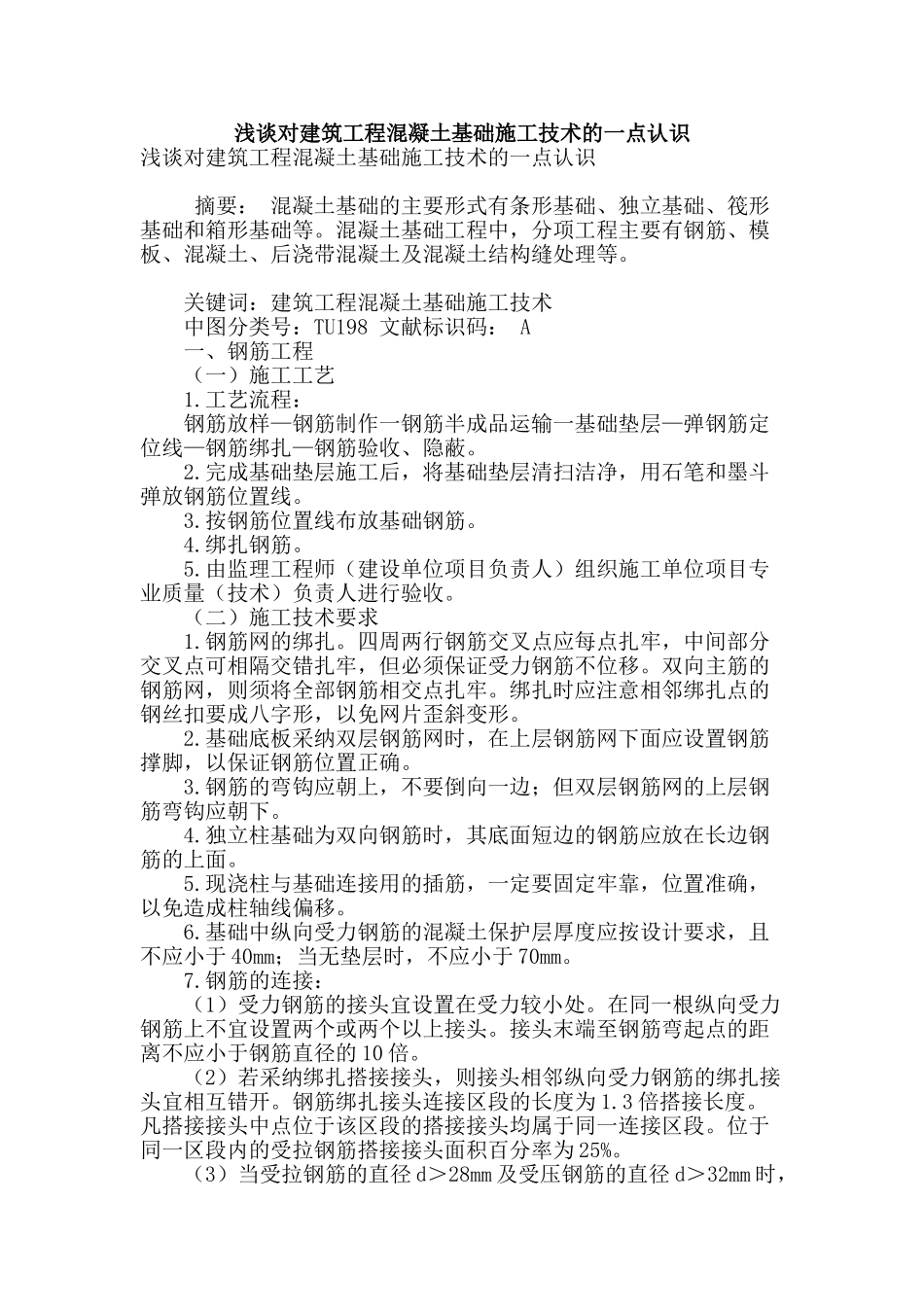

浅谈对建筑工程混凝土基础施工技术的一点认识浅谈对建筑工程混凝土基础施工技术的一点认识 摘要: 混凝土基础的主要形式有条形基础、独立基础、筏形基础和箱形基础等。混凝土基础工程中,分项工程主要有钢筋、模板、混凝土、后浇带混凝土及混凝土结构缝处理等。 关键词:建筑工程混凝土基础施工技术 中图分类号:TU198 文献标识码: A 一、钢筋工程 (一)施工工艺 1.工艺流程: 钢筋放样—钢筋制作一钢筋半成品运输一基础垫层—弹钢筋定位线—钢筋绑扎—钢筋验收、隐蔽。 2.完成基础垫层施工后,将基础垫层清扫洁净,用石笔和墨斗弹放钢筋位置线。 3.按钢筋位置线布放基础钢筋。 4.绑扎钢筋。 5.由监理工程师(建设单位项目负责人)组织施工单位项目专业质量(技术)负责人进行验收。 (二)施工技术要求 1.钢筋网的绑扎。四周两行钢筋交叉点应每点扎牢,中间部分交叉点可相隔交错扎牢,但必须保证受力钢筋不位移。双向主筋的钢筋网,则须将全部钢筋相交点扎牢。绑扎时应注意相邻绑扎点的钢丝扣要成八字形,以免网片歪斜变形。 2.基础底板采纳双层钢筋网时,在上层钢筋网下面应设置钢筋撑脚,以保证钢筋位置正确。 3.钢筋的弯钩应朝上,不要倒向一边;但双层钢筋网的上层钢筋弯钩应朝下。 4.独立柱基础为双向钢筋时,其底面短边的钢筋应放在长边钢筋的上面。 5.现浇柱与基础连接用的插筋,一定要固定牢靠,位置准确,以免造成柱轴线偏移。 6.基础中纵向受力钢筋的混凝土保护层厚度应按设计要求,且不应小于 40mm;当无垫层时,不应小于 70mm。 7.钢筋的连接: (1)受力钢筋的接头宜设置在受力较小处。在同一根纵向受力钢筋上不宜设置两个或两个以上接头。接头末端至钢筋弯起点的距离不应小于钢筋直径的 10 倍。 (2)若采纳绑扎搭接接头,则接头相邻纵向受力钢筋的绑扎接头宜相互错开。钢筋绑扎接头连接区段的长度为 1.3 倍搭接长度。凡搭接接头中点位于该区段的搭接接头均属于同一连接区段。位于同一区段内的受拉钢筋搭接接头面积百分率为 25%。 (3)当受拉钢筋的直径 d>28mm 及受压钢筋的直径 d>32mm 时,不宜采纳绑扎接头,宜采纳焊接或机械连接接头。 二、模板工程 混凝土基础模板通常采纳组合式钢模板、胶合板模板、钢框木(竹)胶合板模板等, 在箱形基础施工中有时采纳工具式大模板。 (一)施工工艺 模板制作一定位放线一模板安装、加固一模板验收—模板拆除—模板的清理、保养。 (二)施...
