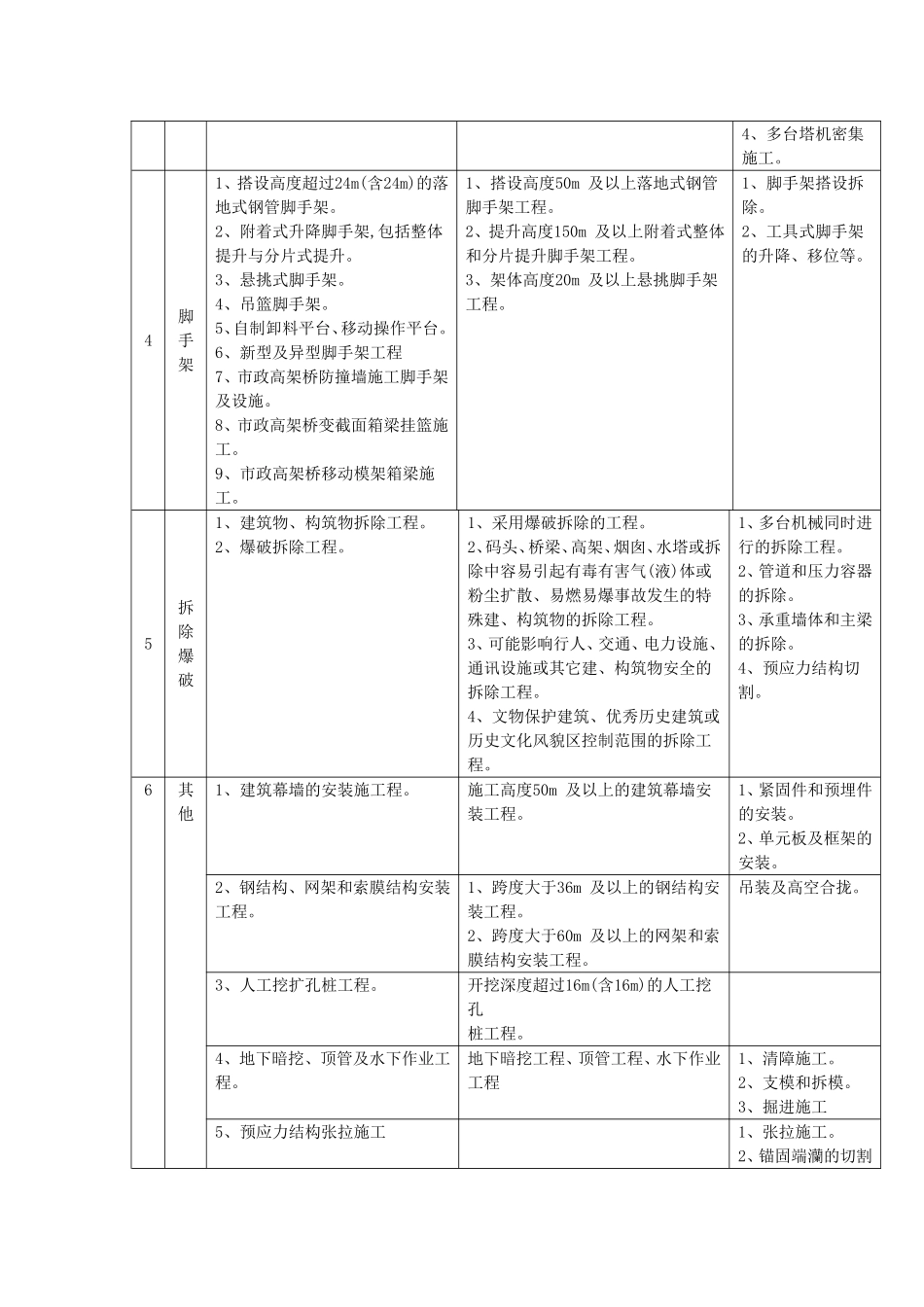

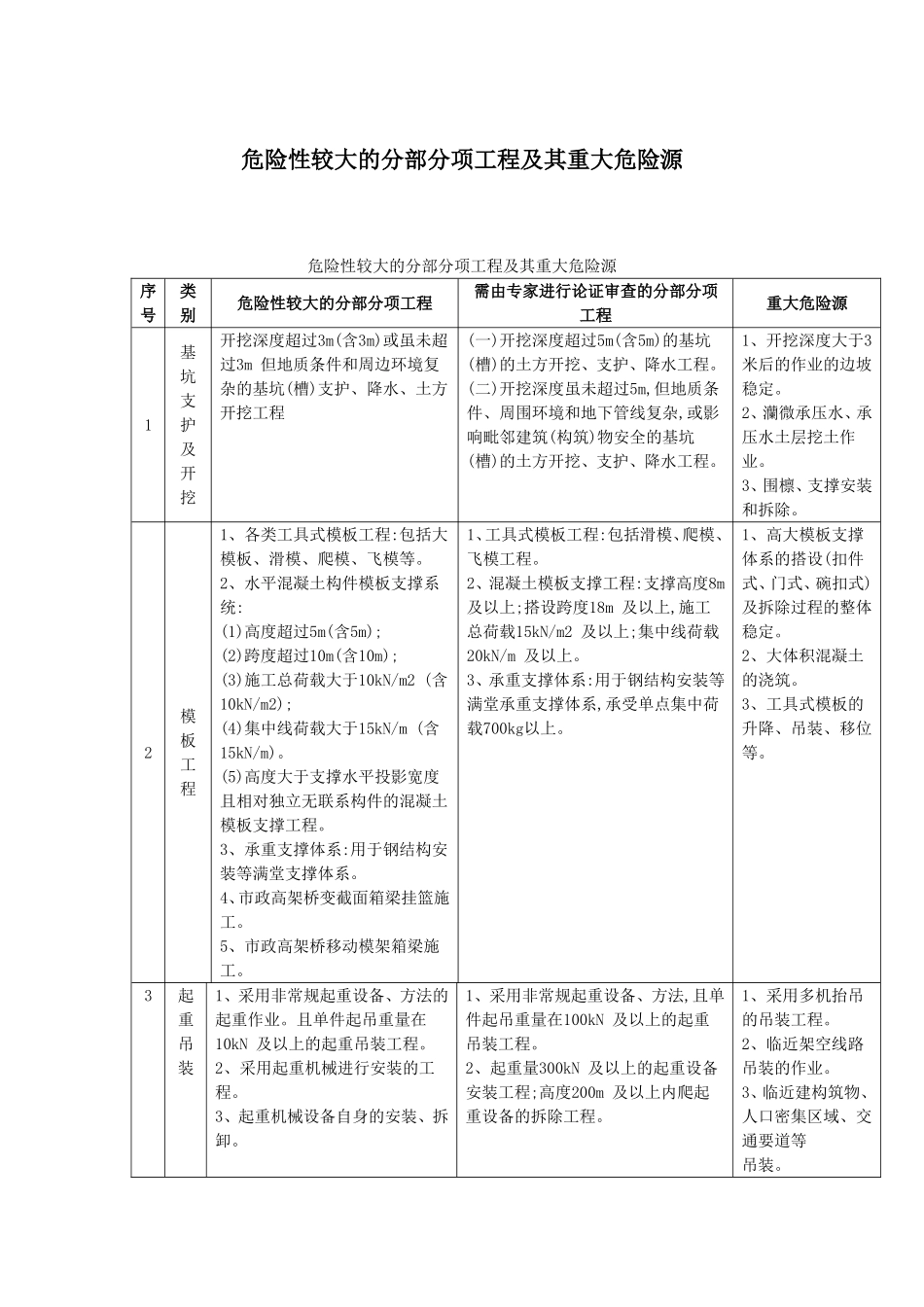

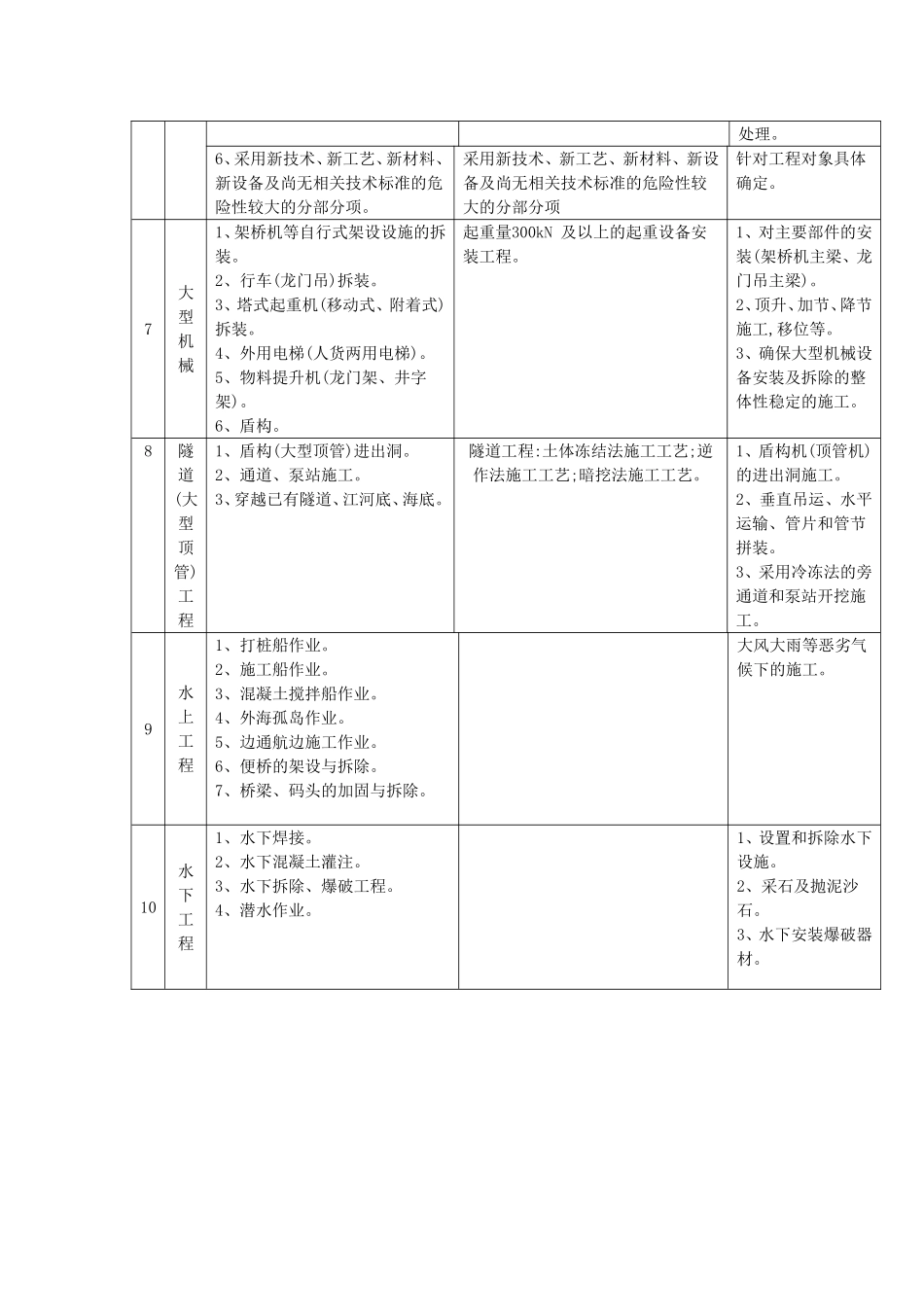

危险性较大的分部分项工程及其重大危险源危险性较大的分部分项工程及其重大危险源序号类别危险性较大的分部分项工程需由专家进行论证审查的分部分项工程重大危险源1基坑支护及开挖开挖深度超过3m(含3m)或虽未超过3m但地质条件和周边环境复杂的基坑(槽)支护、降水、土方开挖工程(一)开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程。(二)开挖深度虽未超过5m,但地质条件、周围环境和地下管线复杂,或影响毗邻建筑(构筑)物安全的基坑(槽)的土方开挖、支护、降水工程。1、开挖深度大于3米后的作业的边坡稳定。2、灡微承压水、承压水土层挖土作业。3、围檩、支撑安装和拆除。2模板工程1、各类工具式模板工程:包括大模板、滑模、爬模、飞模等。2、水平混凝土构件模板支撑系统:(1)高度超过5m(含5m);(2)跨度超过10m(含10m);(3)施工总荷载大于10kN/m2(含10kN/m2);(4)集中线荷载大于15kN/m(含15kN/m)。(5)高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程。3、承重支撑体系:用于钢结构安装等满堂支撑体系。4、市政高架桥变截面箱梁挂篮施工。5、市政高架桥移动模架箱梁施工。1、工具式模板工程:包括滑模、爬模、飞模工程。2、混凝土模板支撑工程:支撑高度8m及以上;搭设跨度18m及以上,施工总荷载15kN/m2及以上;集中线荷载20kN/m及以上。3、承重支撑体系:用于钢结构安装等满堂承重支撑体系,承受单点集中荷载700kg以上。1、高大模板支撑体系的搭设(扣件式、门式、碗扣式)及拆除过程的整体稳定。2、大体积混凝土的浇筑。3、工具式模板的升降、吊装、移位等。3起重吊装1、采用非常规起重设备、方法的起重作业。且单件起吊重量在10kN及以上的起重吊装工程。2、采用起重机械进行安装的工程。3、起重机械设备自身的安装、拆卸。1、采用非常规起重设备、方法,且单件起吊重量在100kN及以上的起重吊装工程。2、起重量300kN及以上的起重设备安装工程;高度200m及以上内爬起重设备的拆除工程。1、采用多机抬吊的吊装工程。2、临近架空线路吊装的作业。3、临近建构筑物、人口密集区域、交通要道等吊装。4、多台塔机密集施工。4脚手架1、搭设高度超过24m(含24m)的落地式钢管脚手架。2、附着式升降脚手架,包括整体提升与分片式提升。3、悬挑式脚手架。4、吊篮脚手架。5、自制卸料平台、移动操作平台。6、新型及异型脚手架工程7、市政高架桥防撞墙施工脚手架及设施。8、市政高架桥变截面箱梁挂篮施工。9、市政高架桥移动模架箱梁施工。1、搭设高度50m及以上落地式钢管脚手架工程。2、提升高度150m及以上附着式整体和分片提升脚手架工程。3、架体高度20m及以上悬挑脚手架工程。1、脚手架搭设拆除。2、工具式脚手架的升降、移位等。5拆除爆破1、建筑物、构筑物拆除工程。2、爆破拆除工程。1、采用爆破拆除的工程。2、码头、桥梁、高架、烟囱、水塔或拆除中容易引起有毒有害气(液)体或粉尘扩散、易燃易爆事故发生的特殊建、构筑物的拆除工程。3、可能影响行人、交通、电力设施、通讯设施或其它建、构筑物安全的拆除工程。4、文物保护建筑、优秀历史建筑或历史文化风貌区控制范围的拆除工程。1、多台机械同时进行的拆除工程。2、管道和压力容器的拆除。3、承重墙体和主梁的拆除。4、预应力结构切割。6其他1、建筑幕墙的安装施工程。施工高度50m及以上的建筑幕墙安装工程。1、紧固件和预埋件的安装。2、单元板及框架的安装。2、钢结构、网架和索膜结构安装工程。1、跨度大于36m及以上的钢结构安装工程。2、跨度大于60m及以上的网架和索膜结构安装工程。吊装及高空合拢。3、人工挖扩孔桩工程。开挖深度超过16m(含16m)的人工挖孔桩工程。4、地下暗挖、顶管及水下作业工程。地下暗挖工程、顶管工程、水下作业工程1、清障施工。2、支模和拆模。3、掘进施工5、预应力结构张拉施工1、张拉施工。2、锚固端灡的切割处理。6、采用新技术、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的分部分项。采用新技术、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的分部分项针对工程对象具体确定。7大型机械1、架桥机等自行式架设设施的拆装。2、行车(龙门吊)拆装。3、塔式起重机(移...
