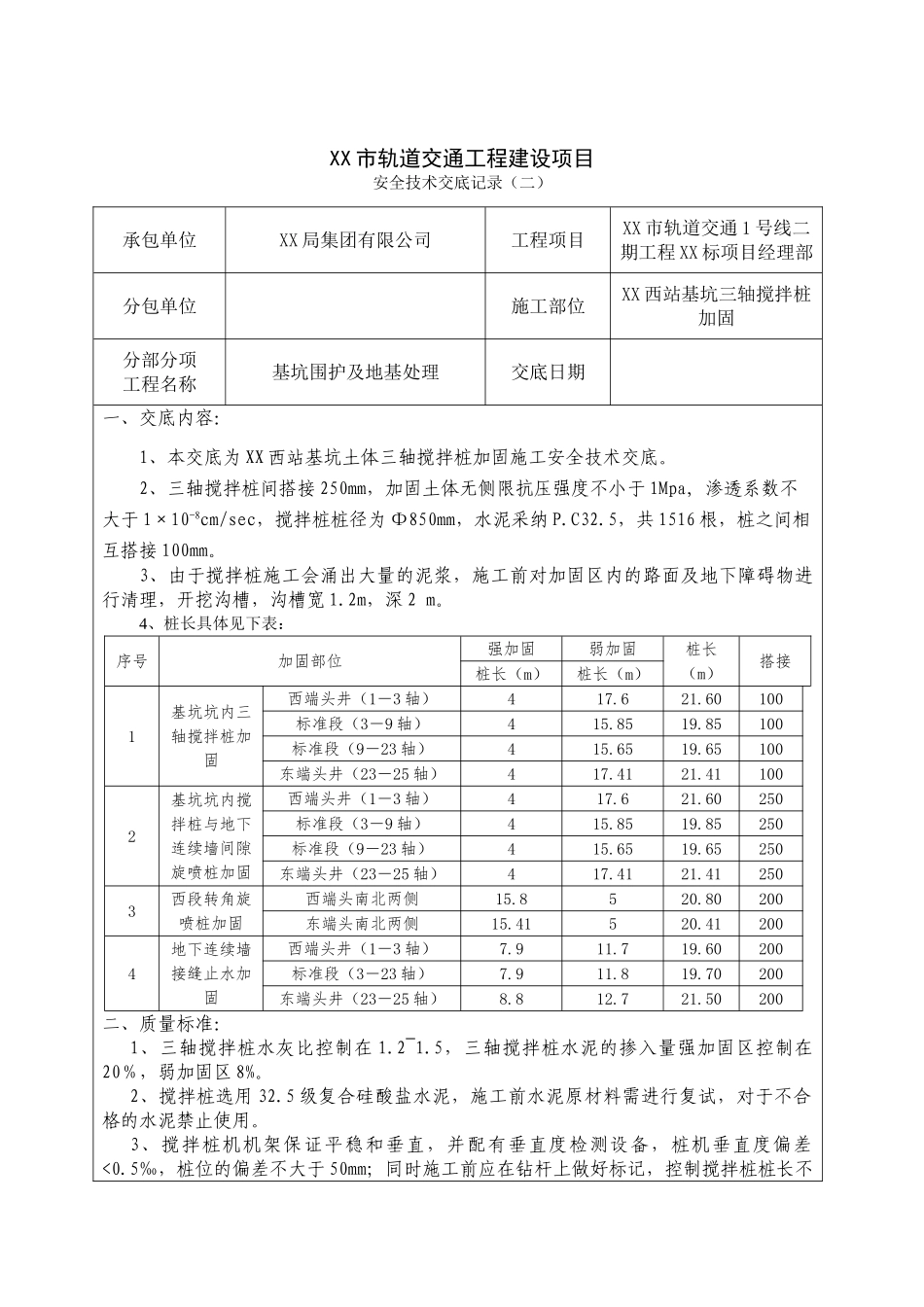

XX 市轨道交通工程建设项目安全技术交底记录(二)承包单位XX 局集团有限公司工程项目XX 市轨道交通 1 号线二期工程 XX 标项目经理部分包单位施工部位XX 西站基坑三轴搅拌桩加固分部分项工程名称基坑围护及地基处理交底日期一、交底内容:1、本交底为 XX 西站基坑土体三轴搅拌桩加固施工安全技术交底
2、三轴搅拌桩间搭接 250mm,加固土体无侧限抗压强度不小于 1Mpa, 渗透系数不大于 1×10-8cm/sec,搅拌桩桩径为 Φ850mm,水泥采纳 P
5,共 1516 根,桩之间相互搭接 100mm
3、由于搅拌桩施工会涌出大量的泥浆,施工前对加固区内的路面及地下障碍物进行清理,开挖沟槽,沟槽宽 1
2m,深 2 m
4、桩长具体见下表:序号加固部位强加固弱加固桩长(m)搭接桩长(m)桩长(m)1基坑坑内三轴搅拌桩加固西端头井(1-3 轴)417
60 100 标准段(3-9 轴)415
85 100 标准段(9-23 轴)415
65 100 东端头井(23-25 轴)417
41 100 2基坑坑内搅拌桩与地下连续墙间隙旋喷桩加固西端头井(1-3 轴)417
60 250 标准段(3-9 轴)415
85 250 标准段(9-23 轴)415
65 250 东端头井(23-25 轴)417
41 250 3西段转角旋喷桩加固西端头南北两侧15
80 200 东端头南北两侧15
41 200 4地下连续墙接缝止水加固西端头井(1-3 轴)7
60 200 标准段(3-23 轴)7
70 200 东端头井(23-25 轴)8
50 200 二、质量标准:1、三轴搅拌桩水灰比控制在 1

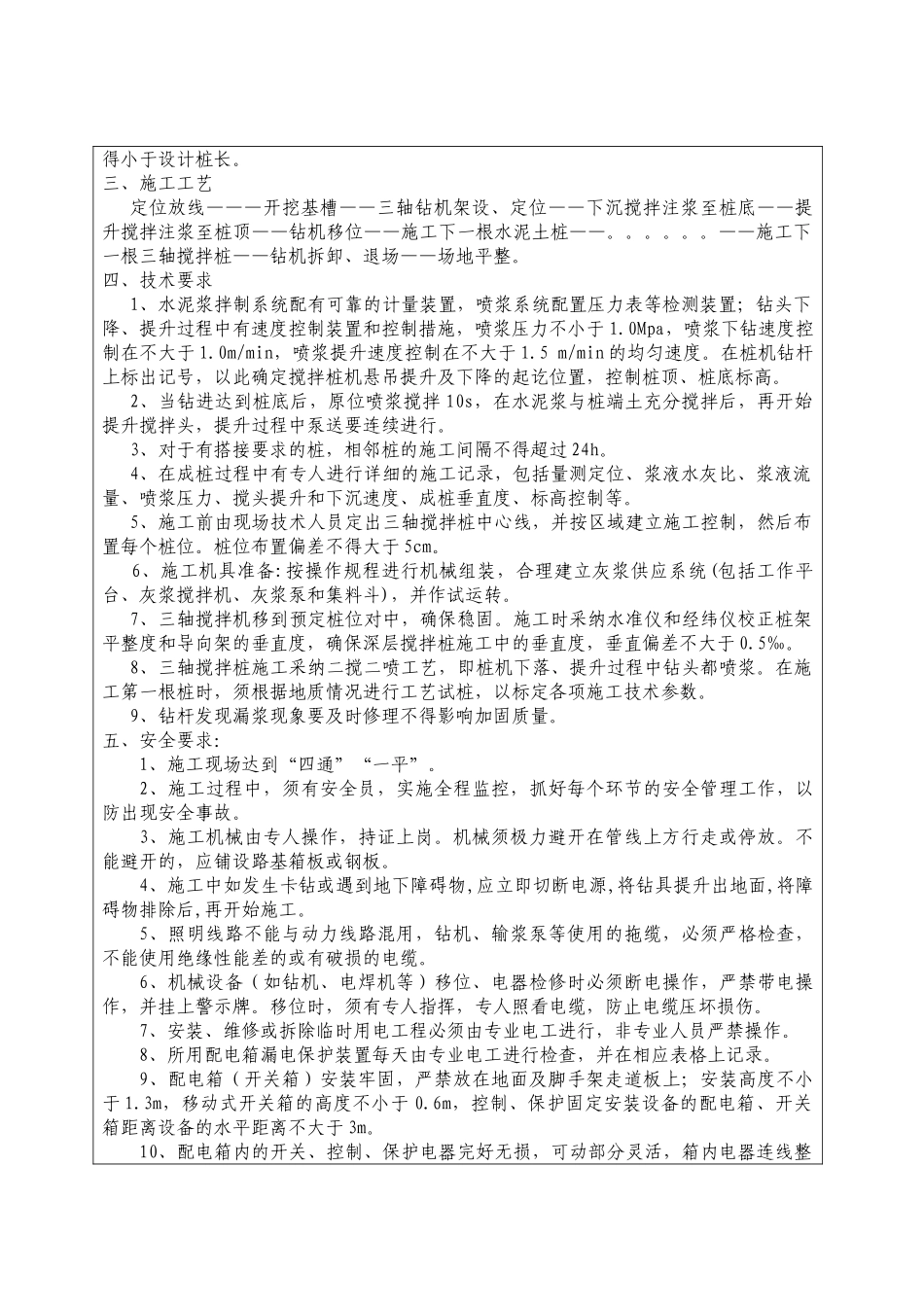

5,三轴搅拌桩水泥的掺
