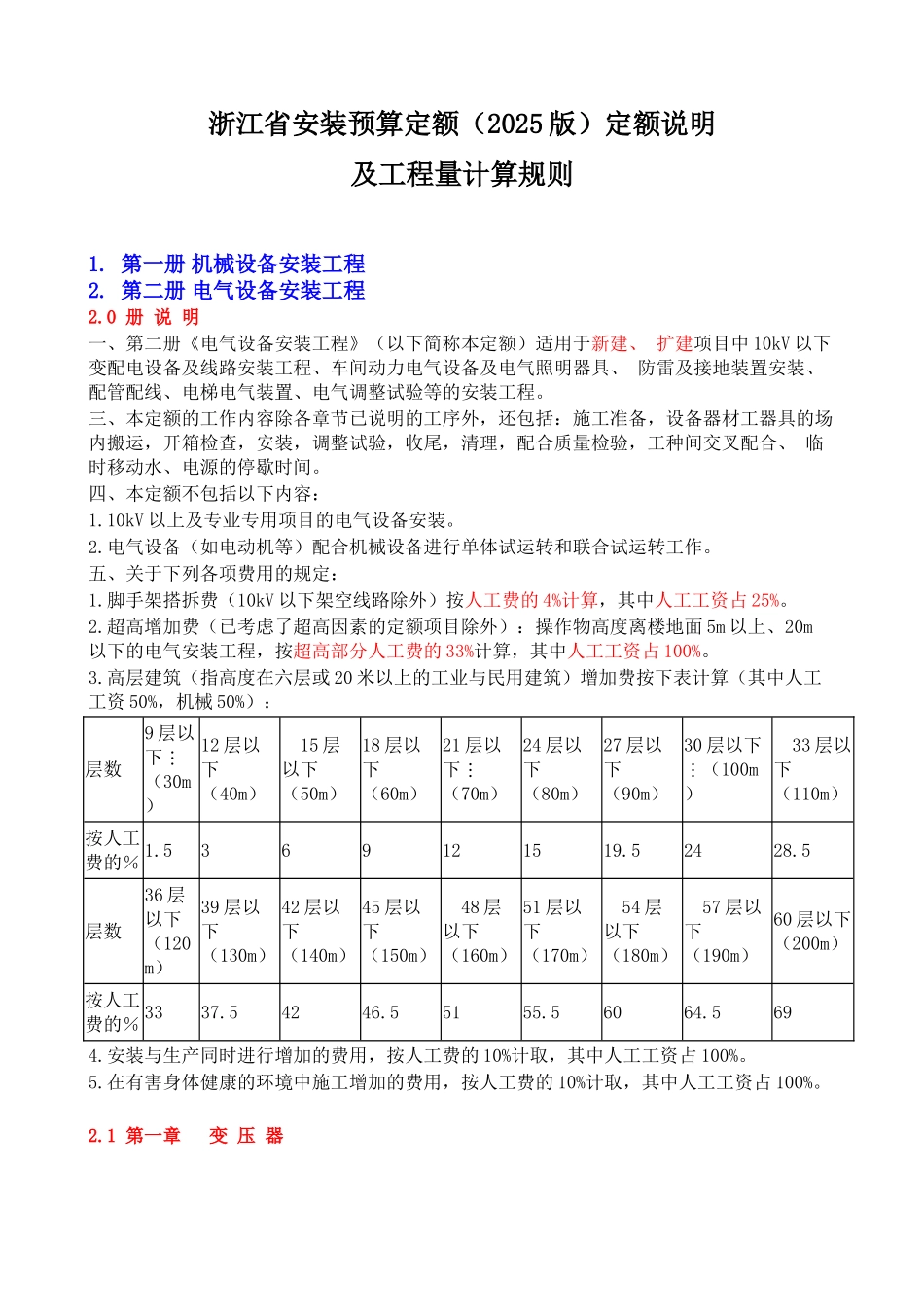

浙江省安装预算定额(2025 版)定额说明及工程量计算规则1
第一册 机械设备安装工程2
第二册 电气设备安装工程2
0 册 说 明 一、第二册《电气设备安装工程》(以下简称本定额)适用于新建、 扩建项目中 10kV 以下变配电设备及线路安装工程、车间动力电气设备及电气照明器具、 防雷及接地装置安装、配管配线、电梯电气装置、电气调整试验等的安装工程
三、本定额的工作内容除各章节已说明的工序外,还包括:施工准备,设备器材工器具的场内搬运,开箱检查,安装,调整试验,收尾,清理,配合质量检验,工种间交叉配合、 临时移动水、电源的停歇时间
四、本定额不包括以下内容: 1
10kV 以上及专业专用项目的电气设备安装
电气设备(如电动机等)配合机械设备进行单体试运转和联合试运转工作
五、关于下列各项费用的规定: 1
脚手架搭拆费(10kV 以下架空线路除外)按人工费的 4%计算,其中人工工资占 25%
超高增加费(已考虑了超高因素的定额项目除外):操作物高度离楼地面 5m 以上、20m 以下的电气安装工程,按超高部分人工费的 33%计算,其中人工工资占 100%
高层建筑(指高度在六层或 20 米以上的工业与民用建筑)增加费按下表计算(其中人工工资 50%,机械 50%): 层数9 层以下(30m)12 层以下(40m) 15 层以下(50m)18 层以下(60m)21 层以下(70m)24 层以下(80m)27 层以下(90m) 30 层以下(100m) 33 层以下(110m)按人工费的% 1
5 369121519
5层数36 层以下(120m)39 层以下(130m)42 层以下(140m)45 层以下(150m) 48 层以下(160m)51 层以下(170m) 54 层以下(180m) 57 层以下(190m) 60 层以下(2
