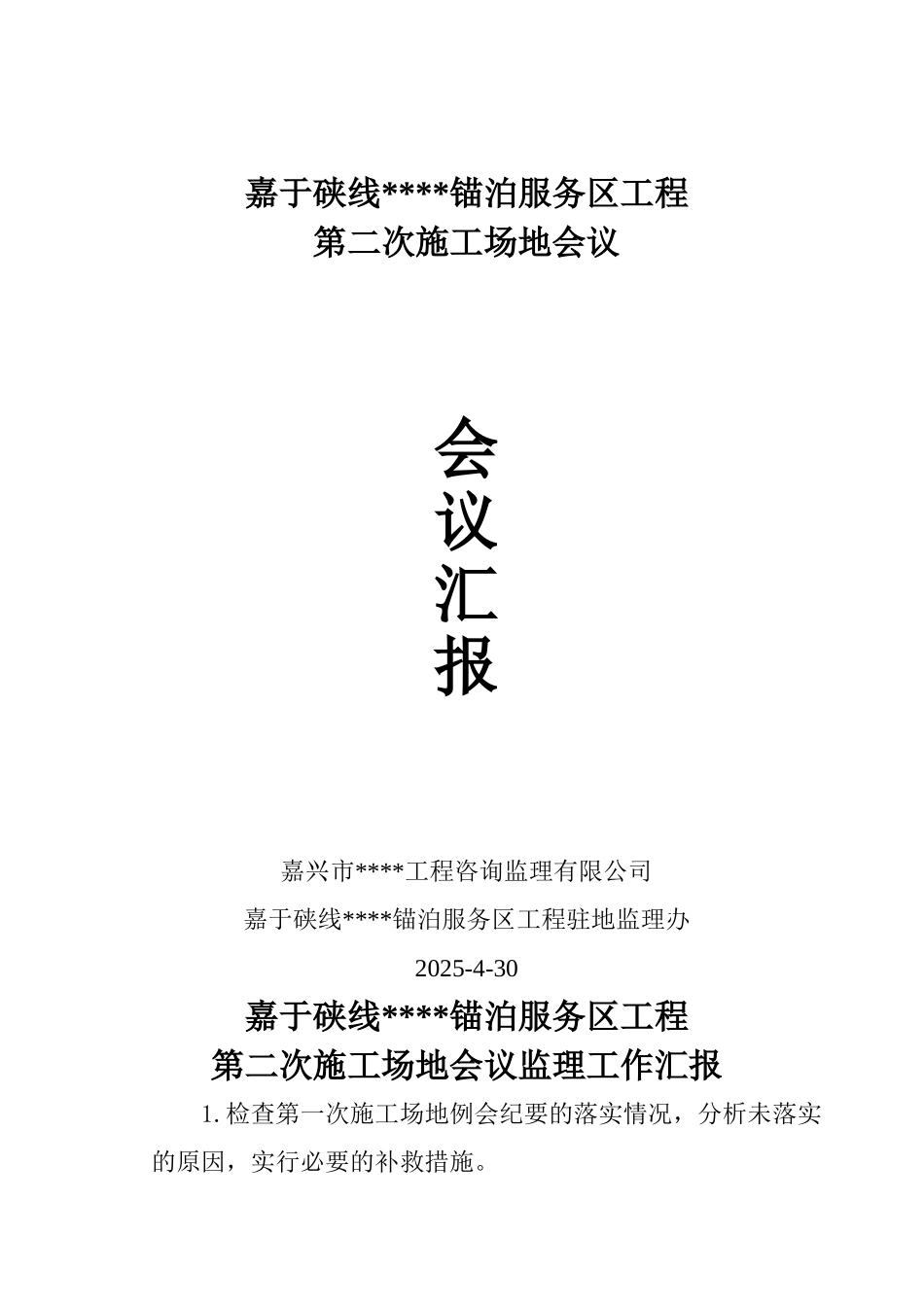

嘉于硖线****锚泊服务区工程第二次施工场地会议会议汇报嘉兴市****工程咨询监理有限公司嘉于硖线****锚泊服务区工程驻地监理办2025-4-30嘉于硖线****锚泊服务区工程第二次施工场地会议监理工作汇报1
检查第一次施工场地例会纪要的落实情况,分析未落实的原因,实行必要的补救措施

第一次会议业主提出的项目管理要标化,承包人在这方面还缺少投入,比如场地硬化未做,材料分仓堆放等方面未实施
要求做好围墙大门此项工作已实施
要求根据现场实际情况,增加必要的投入为杭州****公司树立承包人良好工程形象,为企业的生存和进展开辟更大的市场
分析本期(本月)桩基施工和混凝土平板基础施工中质量、进度、费用、合同、信息、安全等方面存在的问题以及明确需实行的改进措施
桩基施工中出现过桩基进入持力层后贯入度达到法律规范要求而桩基顶面标高达不到设计顶面标高的现象
经过大应变检测,试验结果判定桩基质量为合格
其它桩基经过抽检低应变试验,工程质量合格
平板基础的基坑开挖尺寸合格,局部平整度达不到要求,要加强施工自检
另外基坑开挖要分段落开挖略深的积水坑排水
基础混凝土施工,要加强现场指导和技术交底工作,并加强现场管理工作,对平面位置放样和高程放样要加强复核和验收,避开人为误差
混凝土拌和时,上料顺序要法律规范,石子→水泥→砂子的顺序,防止下料口阻料
先干拌 30 秒后再加水 2 分钟以上
拌和机要配好拌和用水计量装置(定时继电器)

应严格控制砼坍落度,保证混凝土的和易性
混凝土振捣要插点稍密,深度达到下层面 5cm,不得漏振和过振
雨季施工,要备足防雨布,避开水泥和混凝土遭雨淋,造成不必要的损失
模板要选用刚度高、未扭曲变形的模板
每次支模前要进行整修,表面要清理洁净并涮脱模清机油
从已浇筑的混凝土基础外观看,气泡较多,存在模板结缝错台现象,有少量砂线,拆模时棱角损伤较多,装修痕迹明
