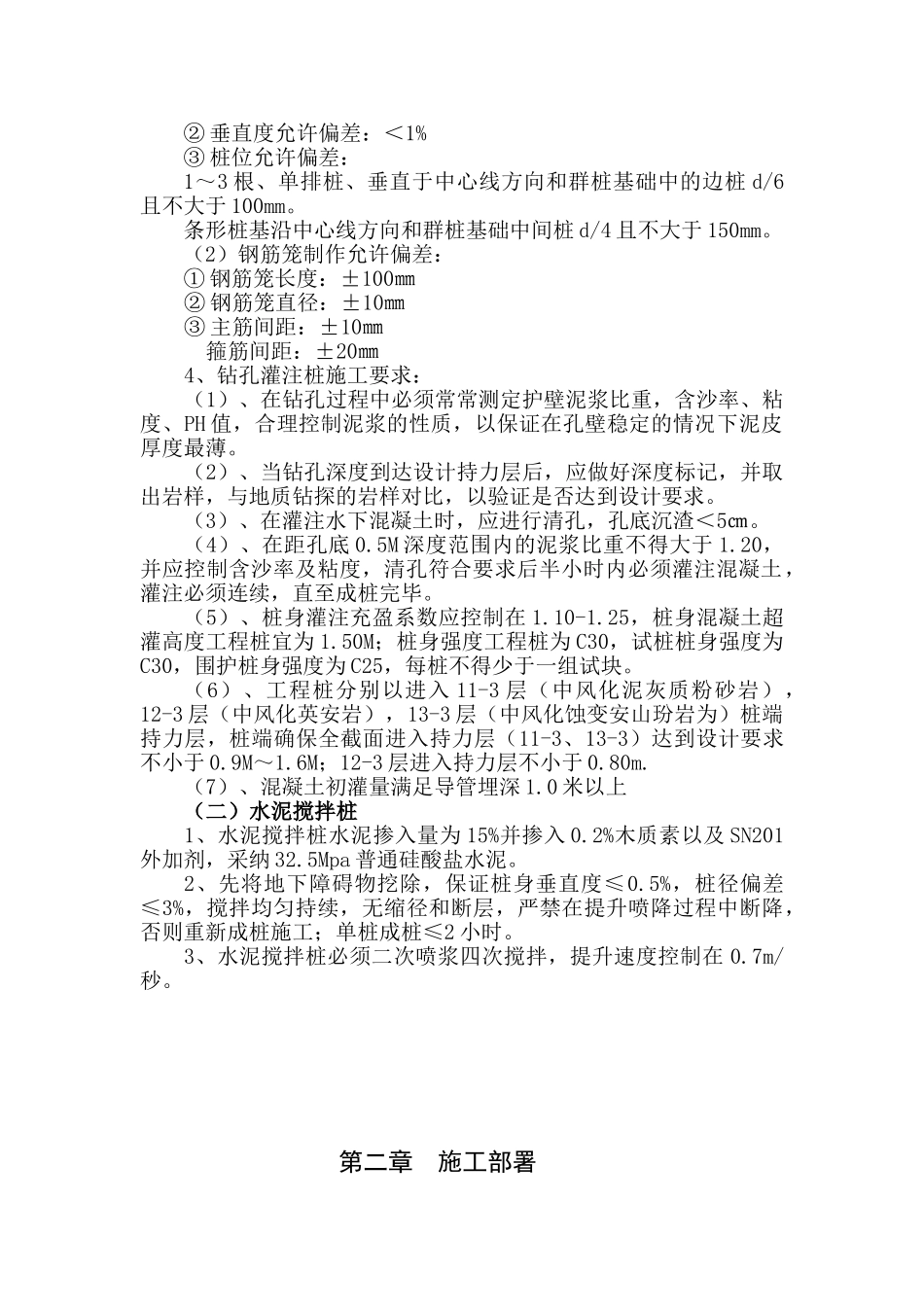

第一章 工程概况一、工程概况:工程名称: 建设单位:设计单位:勘察单位:监理单位:工程地点:工程范围:桩基工程,包括泥浆池建造、泥浆外运、钢筋笼制作、砼灌注、桩机安拆、进退场等所有桩基工程。二、设计工程量根 据 本 工 程 施 工 图 , 本 工 程 主 要 工 程 量 如 下 表 : 表1施工项目根数砼强度备注φ800 工程桩220C30φ800 抗拔桩6C30φ600 工程桩53C30φ600 抗拔桩64C30φ800 试桩5C30φ800 锚桩20C30φ800 围护桩304C25φ600 支撑立柱桩10C25φ800 支撑立柱桩39C25水泥搅拌桩700三、设计要求及质量控制标准(一)钻孔灌注桩根据本工程图纸和国家法律规范要求提出以下质量要求和控制标准:1、工程桩施工前必须进行试成桩,并根据试成桩情况确定打桩施工控制标准,确定技术参数;2、钻孔灌注桩按现行国家施工法律规范要求施工;3、允许偏差:(1)工程桩的允许偏差:① 桩径偏差:-0.1d 且≤-50㎜② 垂直度允许偏差:<1%③ 桩位允许偏差:1~3 根、单排桩、垂直于中心线方向和群桩基础中的边桩 d/6且不大于 100mm。条形桩基沿中心线方向和群桩基础中间桩 d/4 且不大于 150mm。(2)钢筋笼制作允许偏差:① 钢筋笼长度:±100㎜② 钢筋笼直径:±10㎜③ 主筋间距:±10㎜ 箍筋间距:±20㎜4、钻孔灌注桩施工要求:(1)、在钻孔过程中必须常常测定护壁泥浆比重,含沙率、粘度、PH 值,合理控制泥浆的性质,以保证在孔壁稳定的情况下泥皮厚度最薄。(2)、当钻孔深度到达设计持力层后,应做好深度标记,并取出岩样,与地质钻探的岩样对比,以验证是否达到设计要求。(3)、在灌注水下混凝土时,应进行清孔,孔底沉渣<5㎝。(4)、在距孔底 0.5M 深度范围内的泥浆比重不得大于 1.20,并应控制含沙率及粘度,清孔符合要求后半小时内必须灌注混凝土,灌注必须连续,直至成桩完毕。(5)、桩身灌注充盈系数应控制在 1.10-1.25,桩身混凝土超灌高度工程桩宜为 1.50M;桩身强度工程桩为 C30,试桩桩身强度为C30,围护桩身强度为 C25,每桩不得少于一组试块。(6)、工程桩分别以进入 11-3 层(中风化泥灰质粉砂岩),12-3 层(中风化英安岩),13-3 层(中风化蚀变安山玢岩为)桩端持力层,桩端确保全截面进入持力层(11-3、13-3)达到设计要求不小于 0.9M~1.6M;12-3 层进入持力层不小于 0.80m.(7)、混凝土初灌量满足导管埋深 1.0 米以上(二)水泥搅拌桩1、水泥搅拌桩...
