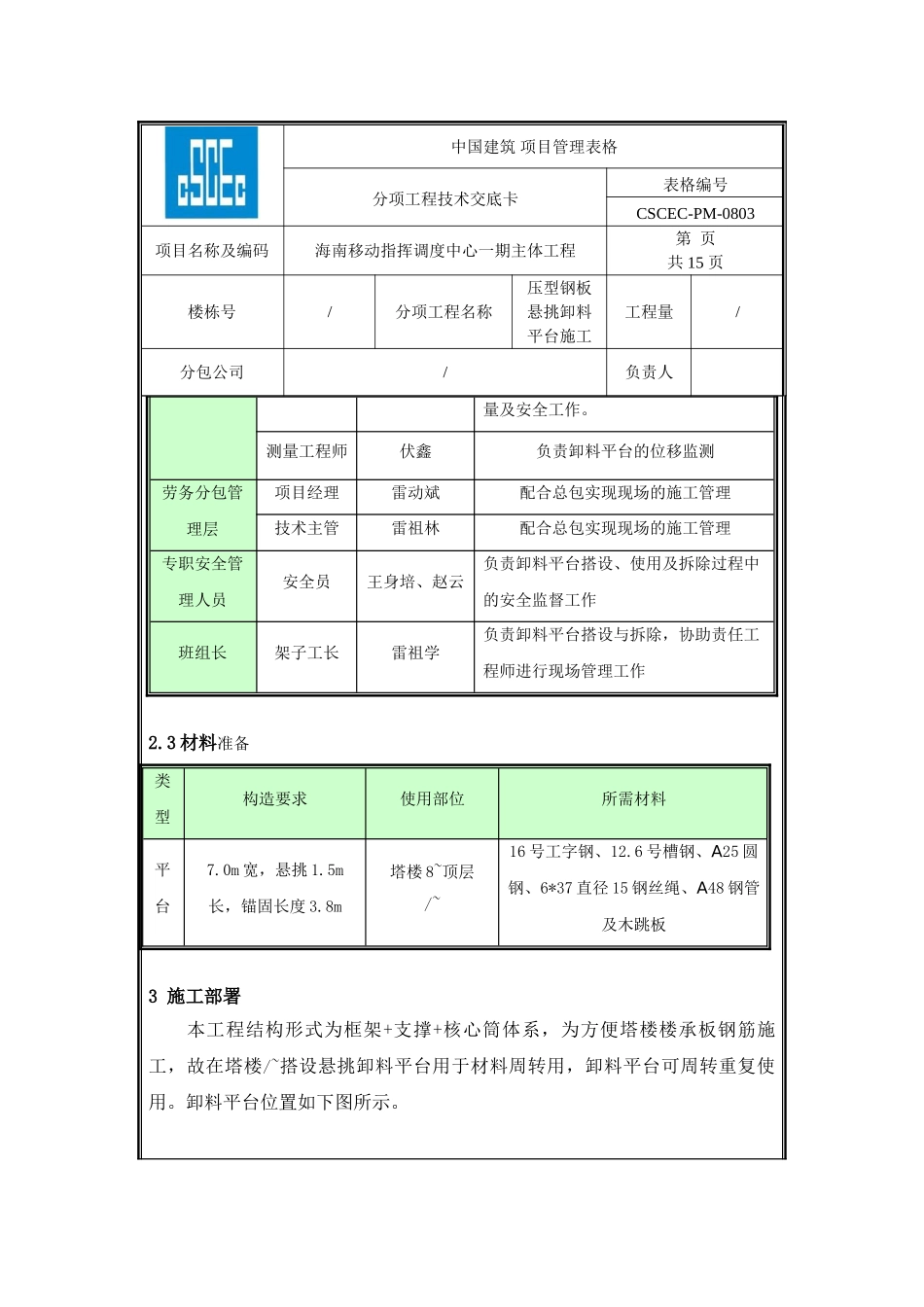

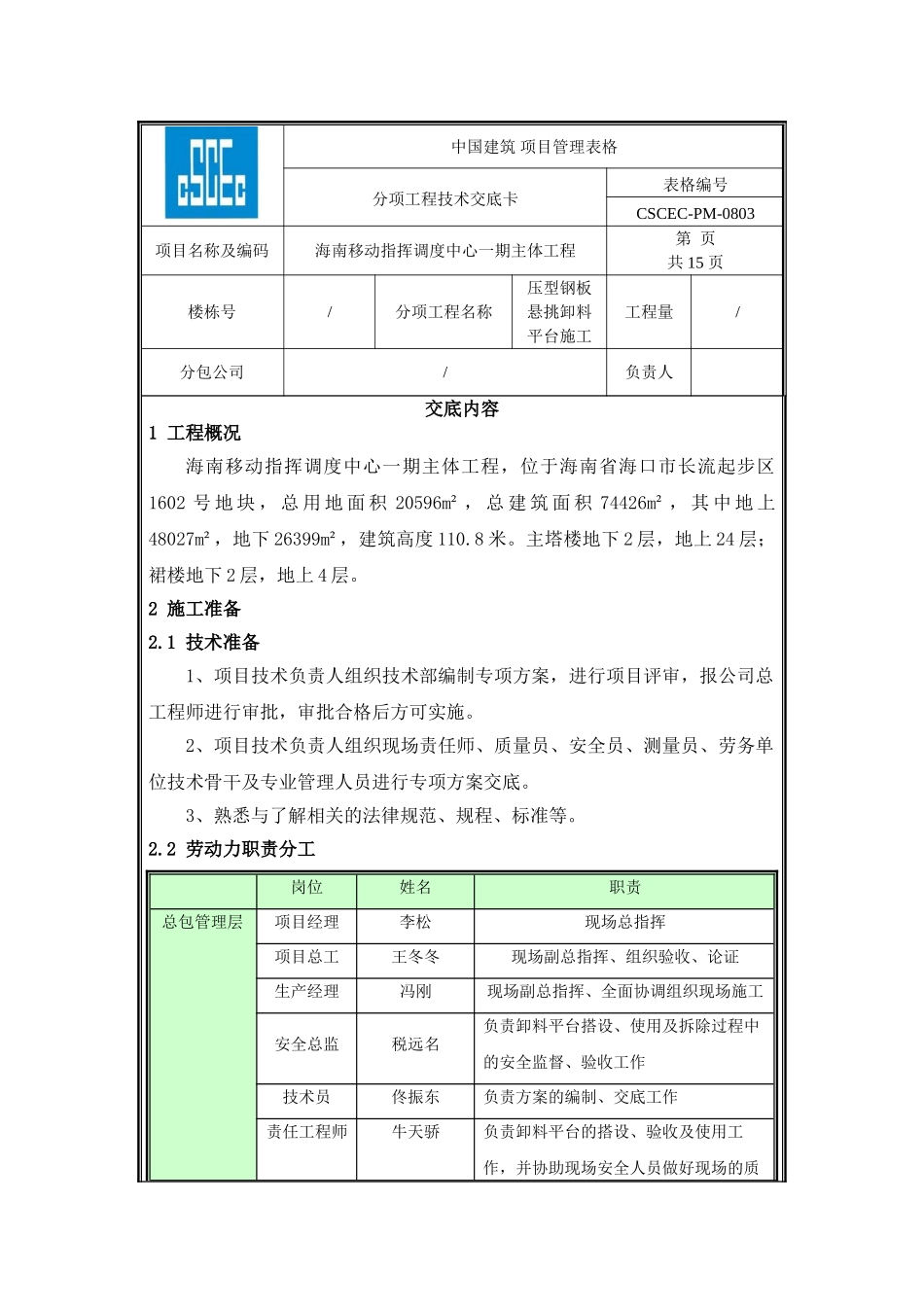

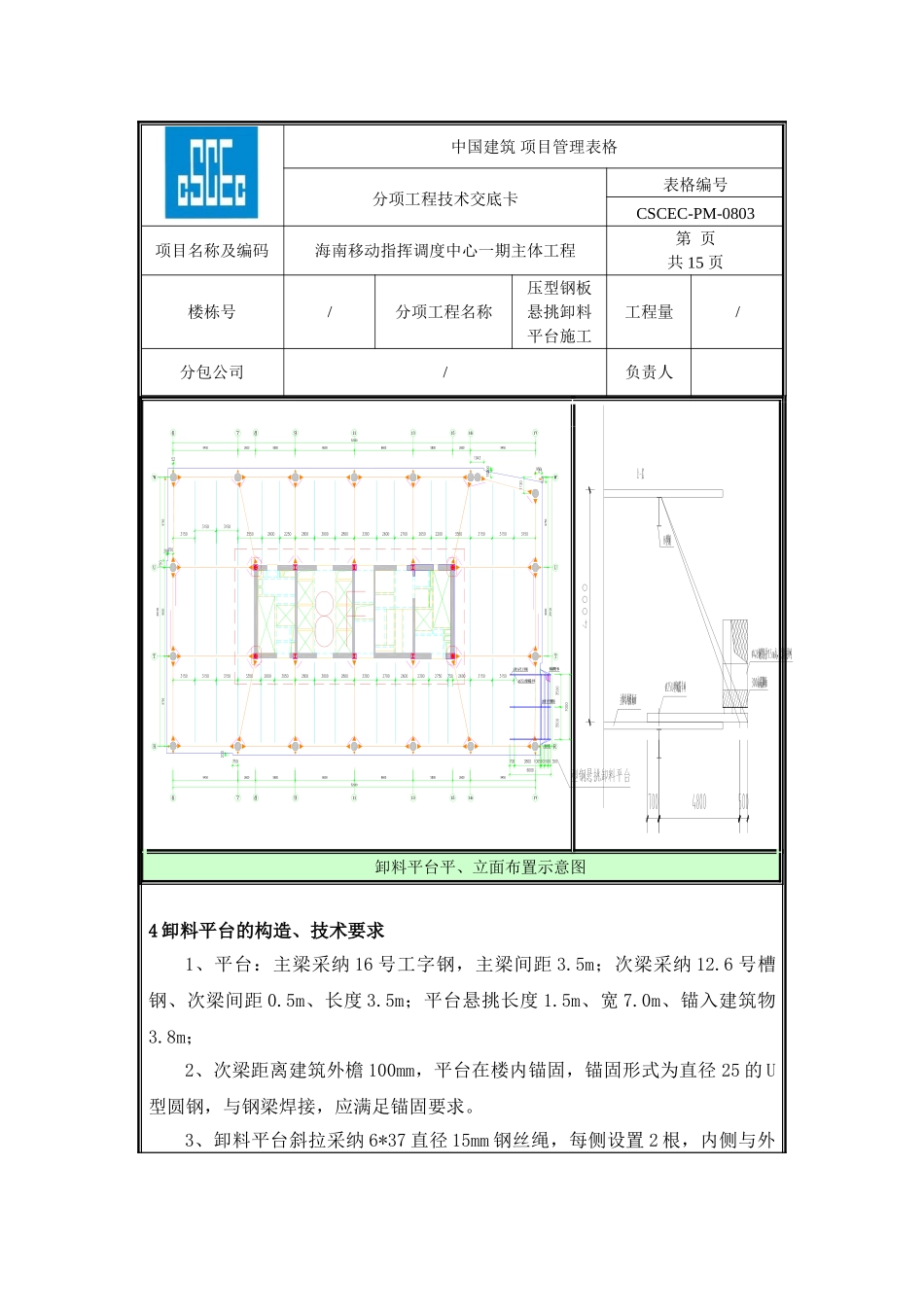

中国建筑 项目管理表格分项工程技术交底卡表格编号CSCEC-PM-0803项目名称及编码海南移动指挥调度中心一期主体工程第 页共 15 页楼栋号/分项工程名称压型钢板悬挑卸料平台施工工程量/分包公司/负责人交底内容1 工程概况海南移动指挥调度中心一期主体工程,位于海南省海口市长流起步区1602 号 地 块 , 总 用 地 面 积 20596m² , 总 建 筑 面 积 74426m² , 其 中 地 上48027m²,地下 26399m²,建筑高度 110
主塔楼地下 2 层,地上 24 层;裙楼地下 2 层,地上 4 层
2 施工准备2
1 技术准备1、项目技术负责人组织技术部编制专项方案,进行项目评审,报公司总工程师进行审批,审批合格后方可实施
2、项目技术负责人组织现场责任师、质量员、安全员、测量员、劳务单位技术骨干及专业管理人员进行专项方案交底
3、熟悉与了解相关的法律规范、规程、标准等
2 劳动力职责分工岗位姓名职责总包管理层项目经理李松现场总指挥项目总工王冬冬现场副总指挥、组织验收、论证生产经理冯刚现场副总指挥、全面协调组织现场施工安全总监税远名负责卸料平台搭设、使用及拆除过程中的安全监督、验收工作技术员佟振东负责方案的编制、交底工作责任工程师牛天骄负责卸料平台的搭设、验收及使用工作,并协助现场安全人员做好现场的质中国建筑 项目管理表格分项工程技术交底卡表格编号CSCEC-PM-0803项目名称及编码海南移动指挥调度中心一期主体工程第 页共 15 页楼栋号/分项工程名称压型钢板悬挑卸料平台施工工程量/分包公司/负责人量及安全工作
测量工程师伏鑫负责卸料平台的位移监测劳务分包管理层项目经理雷动斌配合总包实现现场的施工管理技术主管雷祖林配合总包实现现场的施工管理专职安全管理人员安全员王身培、赵云负责卸料平台搭设、使用及拆除过程中的安全监督工作班组长架子工
