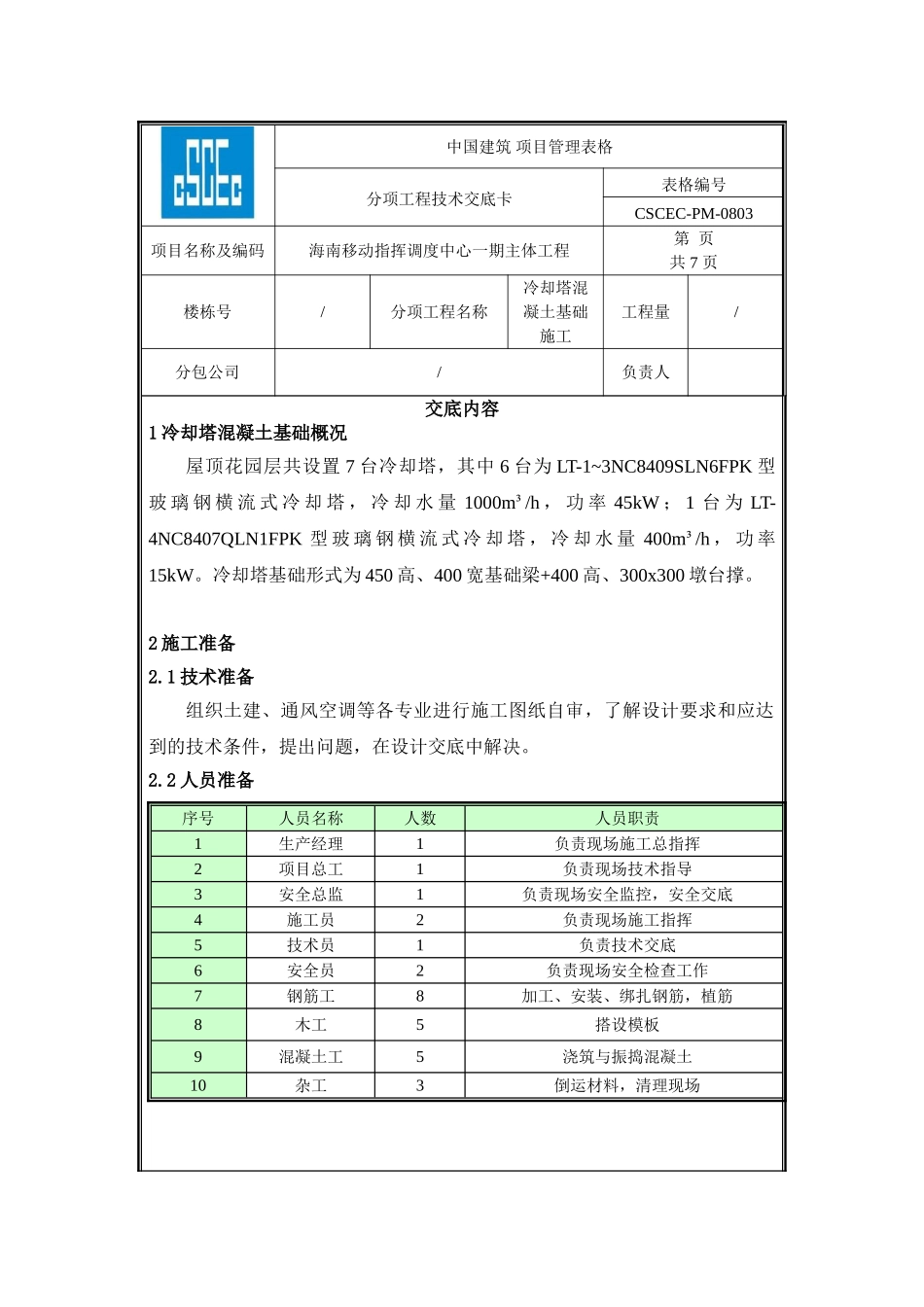

中国建筑 项目管理表格分项工程技术交底卡表格编号CSCEC-PM-0803项目名称及编码海南移动指挥调度中心一期主体工程第 页共 7 页楼栋号/分项工程名称冷却塔混凝土基础施工工程量/分包公司/负责人交底内容1 冷却塔混凝土基础概况屋顶花园层共设置 7 台冷却塔,其中 6 台为 LT-1~3NC8409SLN6FPK 型玻 璃 钢 横 流 式 冷 却 塔 , 冷 却 水 量 1000m³/h , 功 率 45kW ; 1 台 为 LT-4NC8407QLN1FPK 型 玻 璃 钢 横 流 式 冷 却 塔 , 冷 却 水 量 400m³/h , 功 率15kW
冷却塔基础形式为 450 高、400 宽基础梁+400 高、300x300 墩台撑
2 施工准备2
1 技术准备组织土建、通风空调等各专业进行施工图纸自审,了解设计要求和应达到的技术条件,提出问题,在设计交底中解决
2 人员准备序号人员名称人数人员职责1生产经理1负责现场施工总指挥2项目总工1负责现场技术指导3安全总监1负责现场安全监控,安全交底4施工员2负责现场施工指挥5技术员1负责技术交底6安全员2负责现场安全检查工作7钢筋工8加工、安装、绑扎钢筋,植筋8木工5搭设模板9混凝土工5浇筑与振捣混凝土10杂工3倒运材料,清理现场中国建筑 项目管理表格分项工程技术交底卡表格编号CSCEC-PM-0803项目名称及编码海南移动指挥调度中心一期主体工程第 页共 7 页楼栋号/分项工程名称冷却塔混凝土基础施工工程量/分包公司/负责人2
3 机具准备序号名称数量备注1激光水平仪12塔吊23插入式振动棒44钢卷尺55手推胶轮车53 施工工艺3
1 工艺流程3
2 施工步骤1、钢筋预埋在屋顶花园层楼承板钢筋工程施工时,预埋基础梁钢筋,基础梁下层钢筋与板筋绑扎,箍筋 A10@100 同时预埋

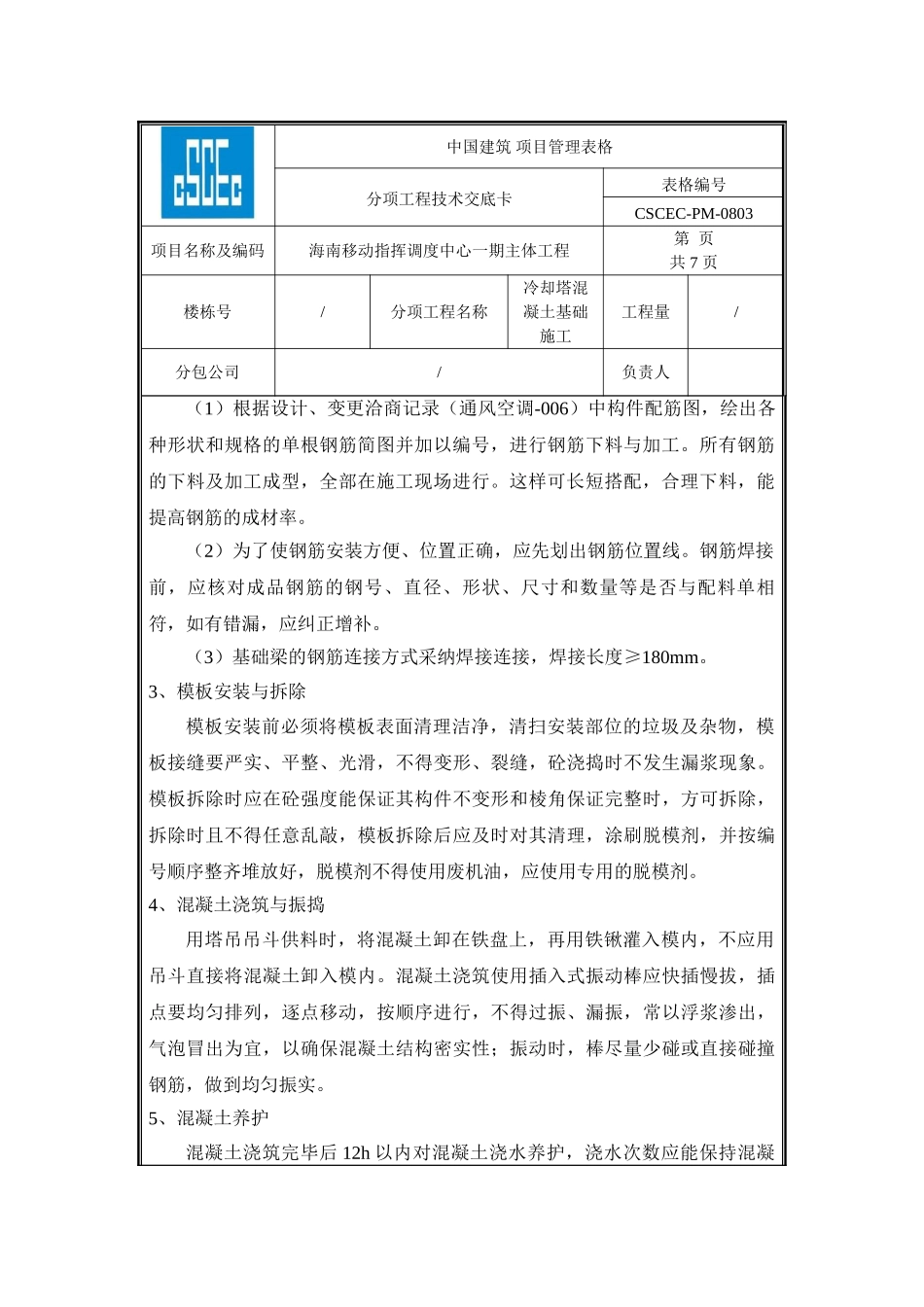

2、钢筋加工、安装与连接中国建筑 项目
