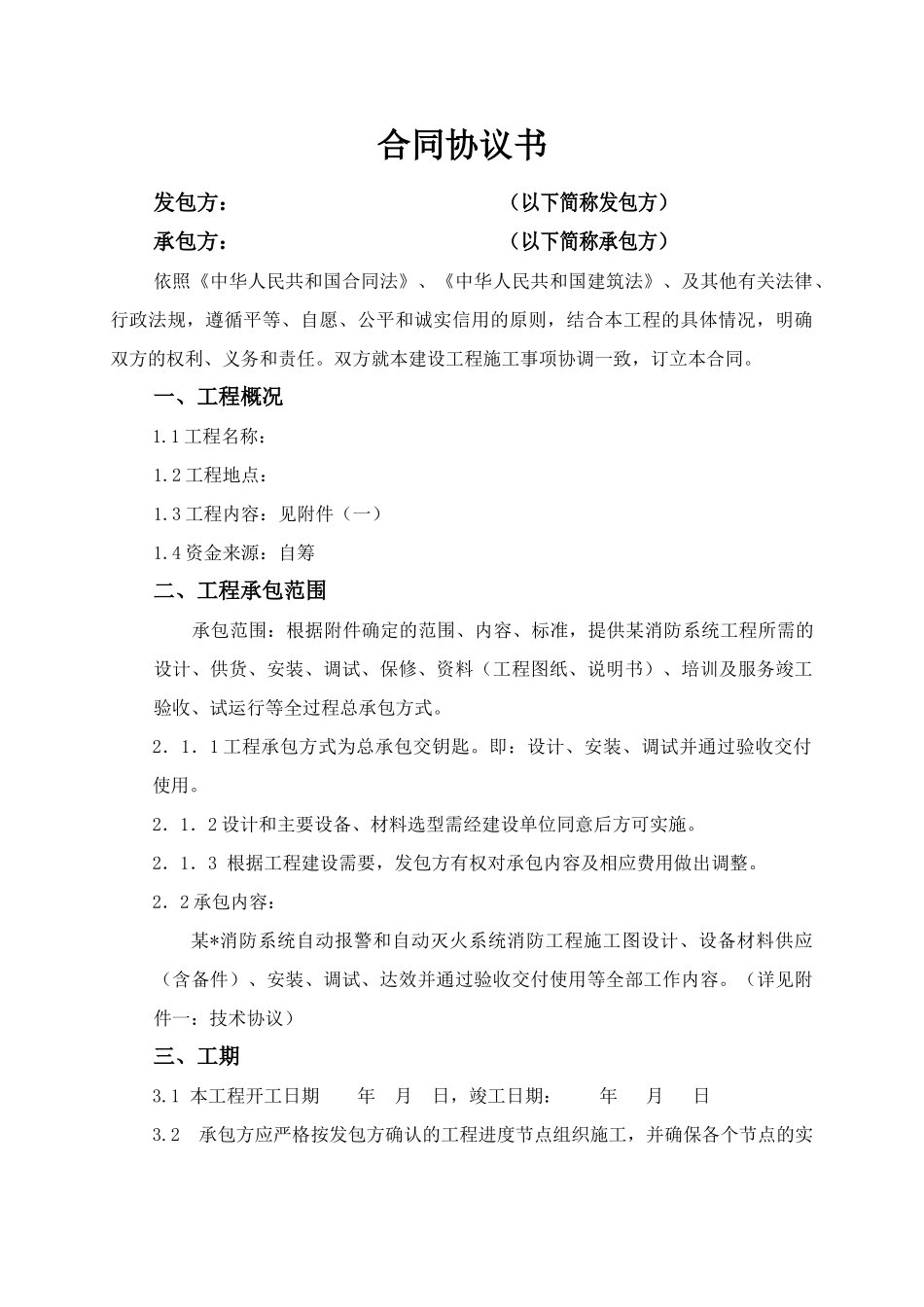

某消防工程总承包合同合同编号: 发 包 人: 承 包 人:合同协议书发包方: (以下简称发包方)承包方: (以下简称承包方)依照《中华人民共和国合同法》、《中华人民共和国建筑法》、及其他有关法律、行政法规,遵循平等、自愿、公平和诚实信用的原则,结合本工程的具体情况,明确双方的权利、义务和责任
双方就本建设工程施工事项协调一致,订立本合同
一、工程概况1
1 工程名称: 1
2 工程地点:1
3 工程内容:见附件(一)1
4 资金来源:自筹二、工程承包范围 承包范围:根据附件确定的范围、内容、标准,提供某消防系统工程所需的设计、供货、安装、调试、保修、资料(工程图纸、说明书)、培训及服务竣工验收、试运行等全过程总承包方式
2.1.1 工程承包方式为总承包交钥匙
即:设计、安装、调试并通过验收交付使用
2.1.2 设计和主要设备、材料选型需经建设单位同意后方可实施
2.1.3 根据工程建设需要,发包方有权对承包内容及相应费用做出调整
2.2 承包内容:某*消防系统自动报警和自动灭火系统消防工程施工图设计、设备材料供应(含备件)、安装、调试、达效并通过验收交付使用等全部工作内容
(详见附件一:技术协议)三、工期3
1 本工程开工日期 年 月 日,竣工日期: 年 月 日3
2承包方应严格按发包方确认的工程进度节点组织施工,并确保各个节点的实现
在发包方主体工程条件具备的情况下,承包方尽可能缩短工期

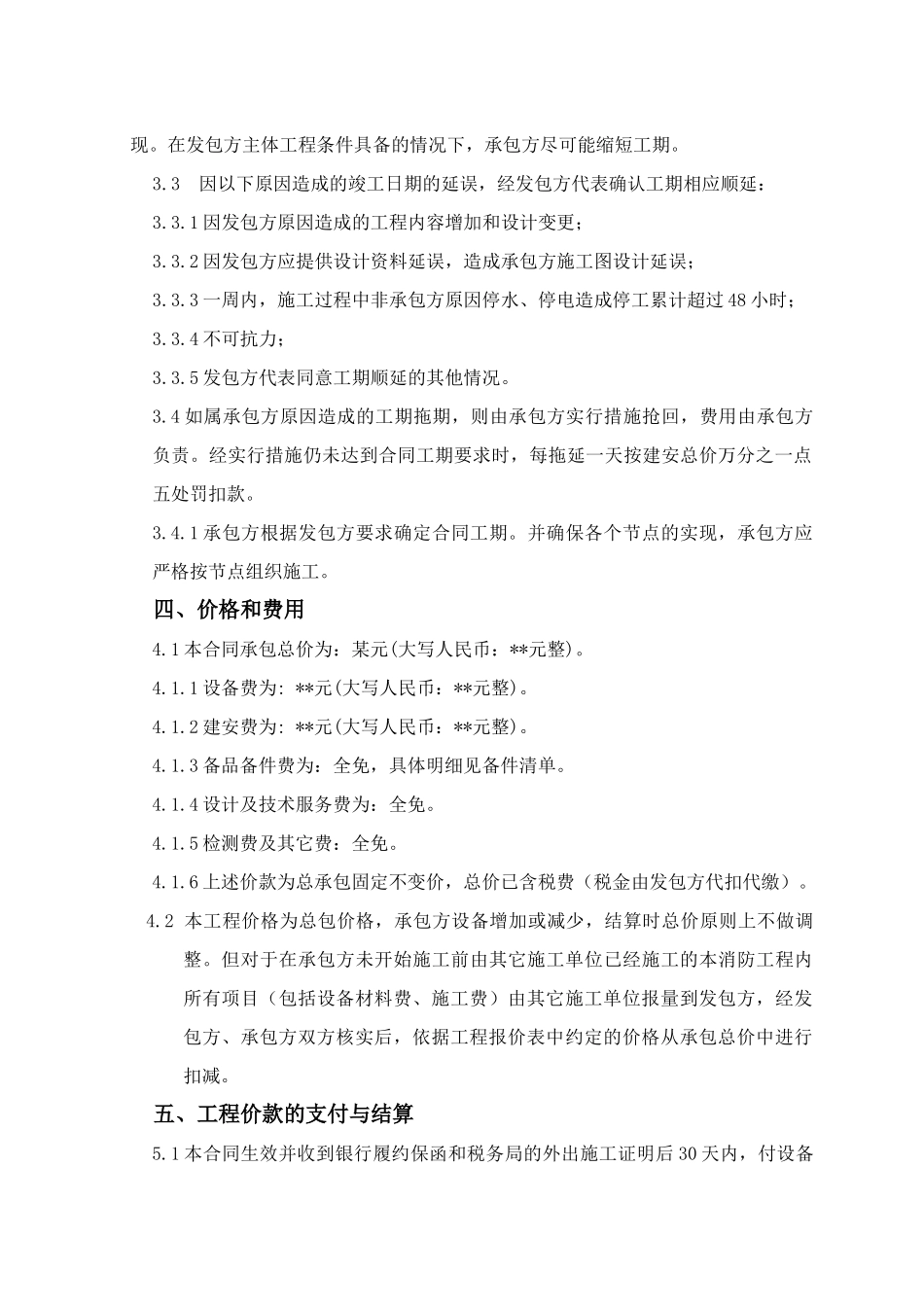

3因以下原因造成的竣工日期的延误,经发包方代表确认工期相应顺延:3
1 因发包方原因造成的工程内容增加和设计变更;3
2 因发包方应提供设计资料延误,造成承包方施工图设计延误;3
3 一周内,施工过程中非承包方原因停水、停电造成停工累计超过 48 小时;3
4 不可抗力;3
5 发包方代表同意工期顺延的其他情况
4 如属承包方原因造成的工期拖期,则由承包方实行
