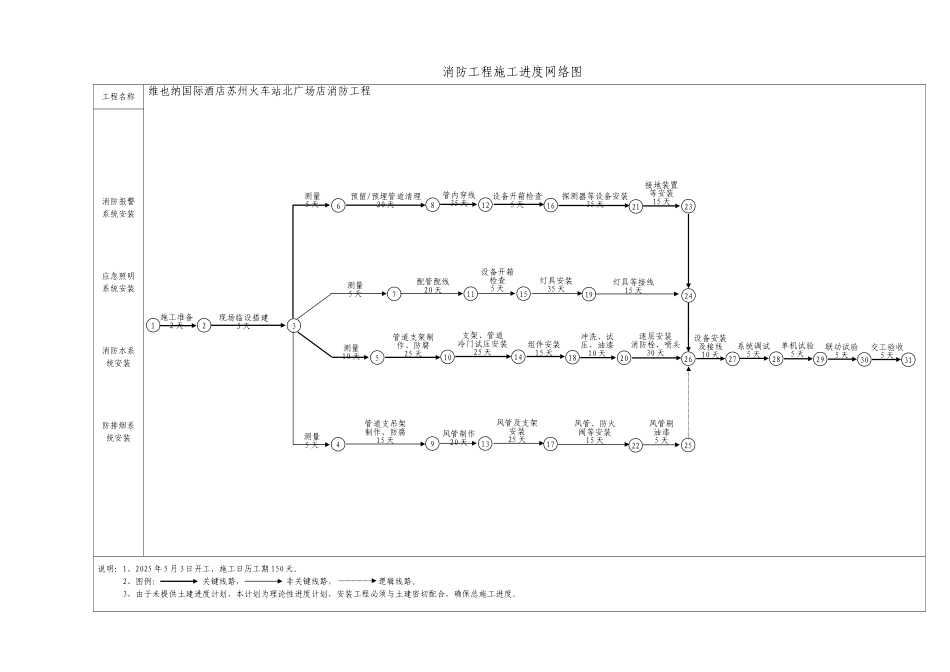

施工准备2 天现场临设搭建3 天测量5 天预留/预埋管道清理20 天管内穿线35 天设备开箱检查5 天探测器等设备安装35 天接地装置等安装15 天测量5 天管道支吊架制作、防腐15 天风管制作20 天风管及支架安装25 天风管、防火阀等安装15 天风管刷油漆5 天测量10 天管道支架制作、防腐25 天支架、管道冷门试压安装25 天测量5 天配管配线20 天设备开箱检查5 天灯具安装35 天灯具等接线15 天组件安装15 天冲洗、试压、油漆10 天逐层安装消防栓、喷头30 天设备安装及接线10 天系统调试5 天单机试验5 天联动试验5 天交工验收5 天消防工程施工进度网络图工程名称维也纳国际酒店苏州火车站北广场店消防工程消防报警系统安装应急照明系统安装消防水系统安装防排烟系统安装说明:1、2025 年 5 月 3 日开工,施工日历工期 150 天。 2、图例: 关键线路, 非关键线路, 逻辑线路。 3、由于未提供土建进度计划,本计划为理论性进度计划,安装工程必须与土建密切配合,确保总施工进度。12368121621234913172225510141820267111519242728293031
