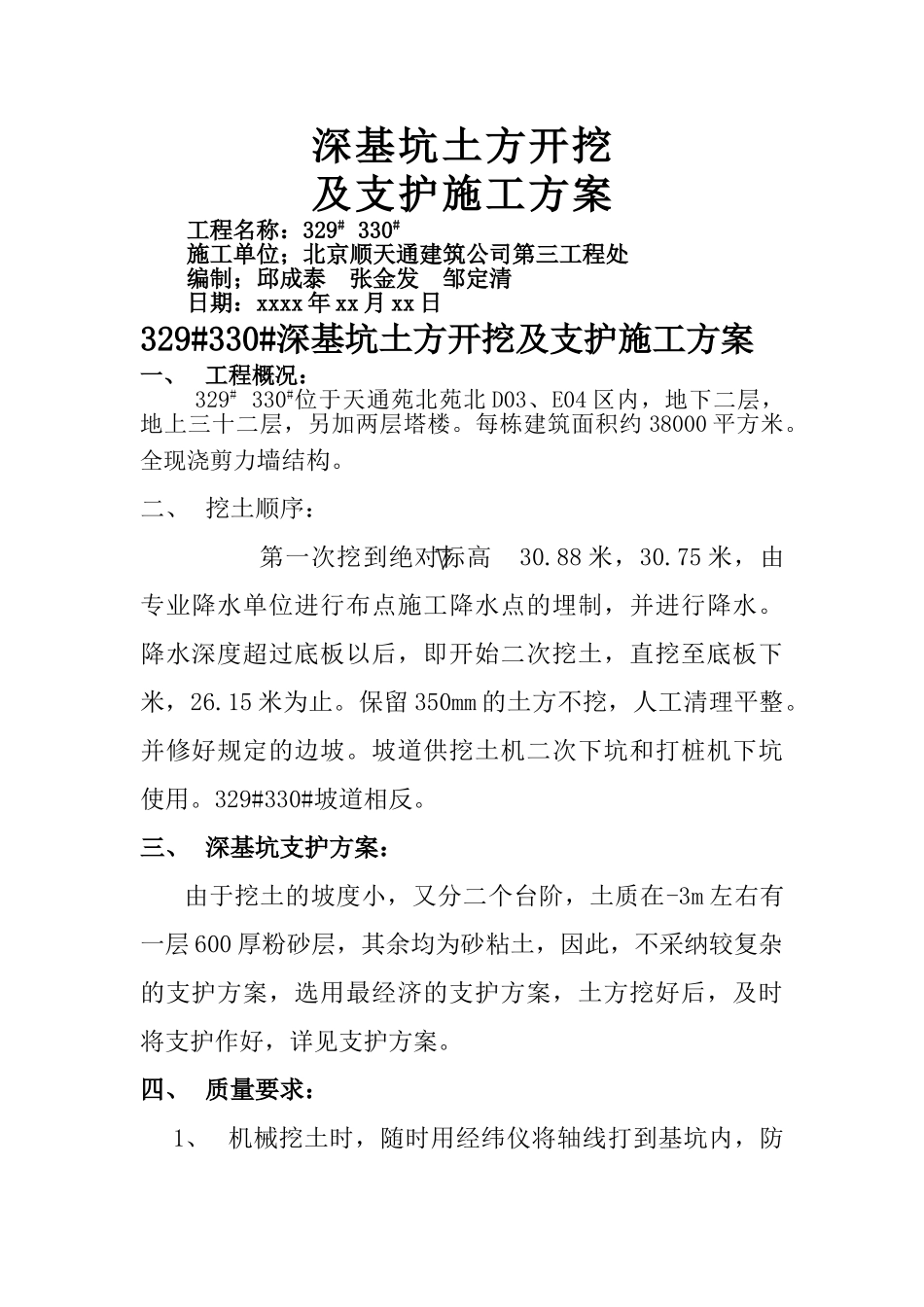

深基坑土方开挖及支护施工方案工程名称:329# 330#施工单位;北京顺天通建筑公司第三工程处编制;邱成泰 张金发 邹定清日期:xxxx 年 xx 月 xx 日329#330#深基坑土方开挖及支护施工方案一、工程概况:329# 330#位于天通苑北苑北 D03、E04 区内,地下二层,地上三十二层,另加两层塔楼
每栋建筑面积约 38000 平方米
全现浇剪力墙结构
二、 挖土顺序:第一次挖到绝对标高 30
88 米,30
75 米,由专业降水单位进行布点施工降水点的埋制,并进行降水
降水深度超过底板以后,即开始二次挖土,直挖至底板下米,26
15 米为止
保留 350mm 的土方不挖,人工清理平整
并修好规定的边坡
坡道供挖土机二次下坑和打桩机下坑使用
329#330#坡道相反
三、 深基坑支护方案:由于挖土的坡度小,又分二个台阶,土质在-3m 左右有一层 600 厚粉砂层,其余均为砂粘土,因此,不采纳较复杂的支护方案,选用最经济的支护方案,土方挖好后,及时将支护作好,详见支护方案

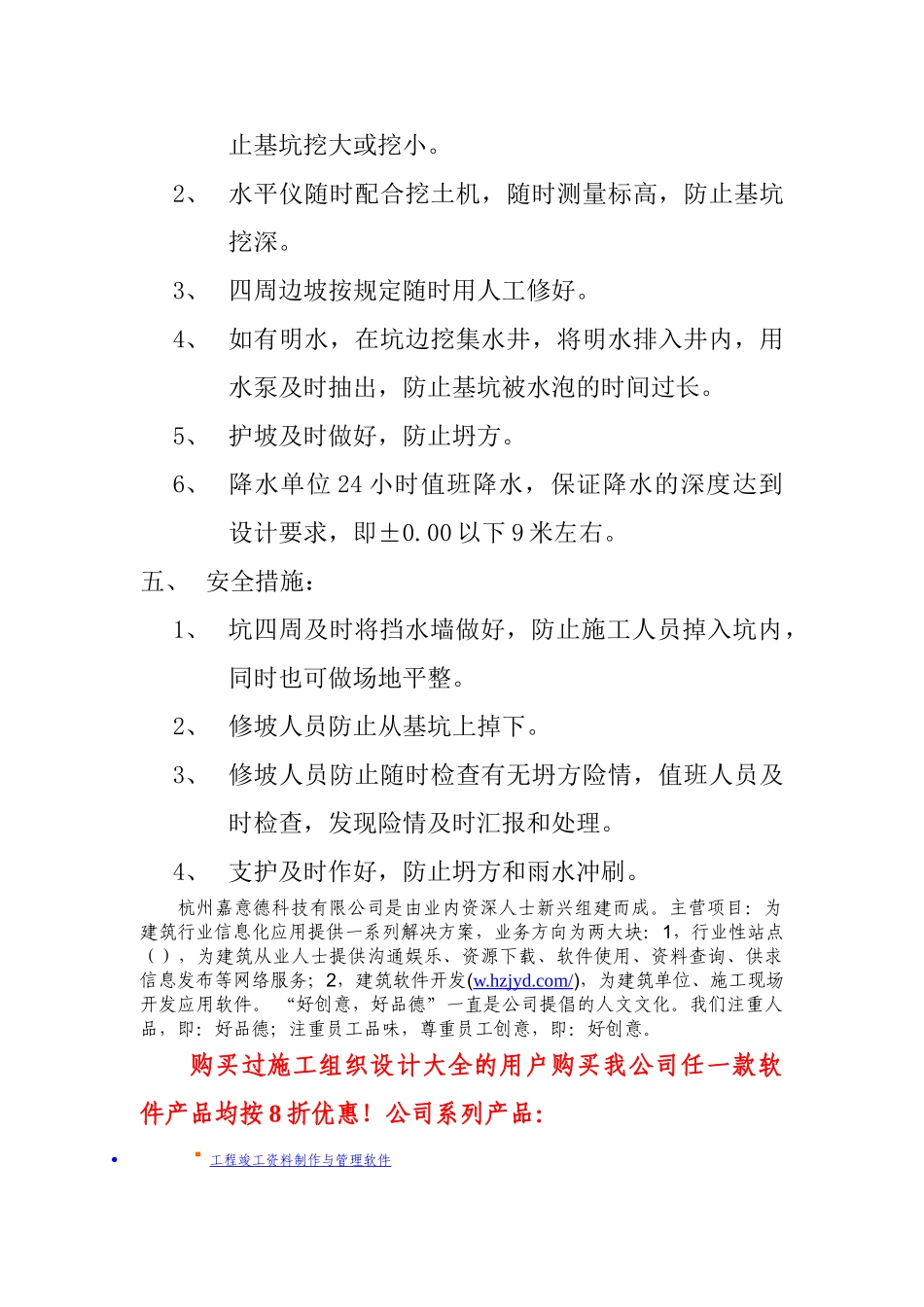

四、 质量要求:1、 机械挖土时,随时用经纬仪将轴线打到基坑内,防止基坑挖大或挖小
2、 水平仪随时配合挖土机,随时测量标高,防止基坑挖深
3、 四周边坡按规定随时用人工修好
4、 如有明水,在坑边挖集水井,将明水排入井内,用水泵及时抽出,防止基坑被水泡的时间过长
5、 护坡及时做好,防止坍方
6、 降水单位 24 小时值班降水,保证降水的深度达到设计要求,即±0
00 以下 9 米左右
五、 安全措施:1、 坑四周及时将挡水墙做好,防止施工人员掉入坑内,同时也可做场地平整
2、 修坡人员防止从基坑上掉下
3、 修坡人员防止随时检查有无坍方险情,值班人员及时检查,发现险情及时汇报和处理
4、 支护及时作好,防止坍方和雨水冲刷
