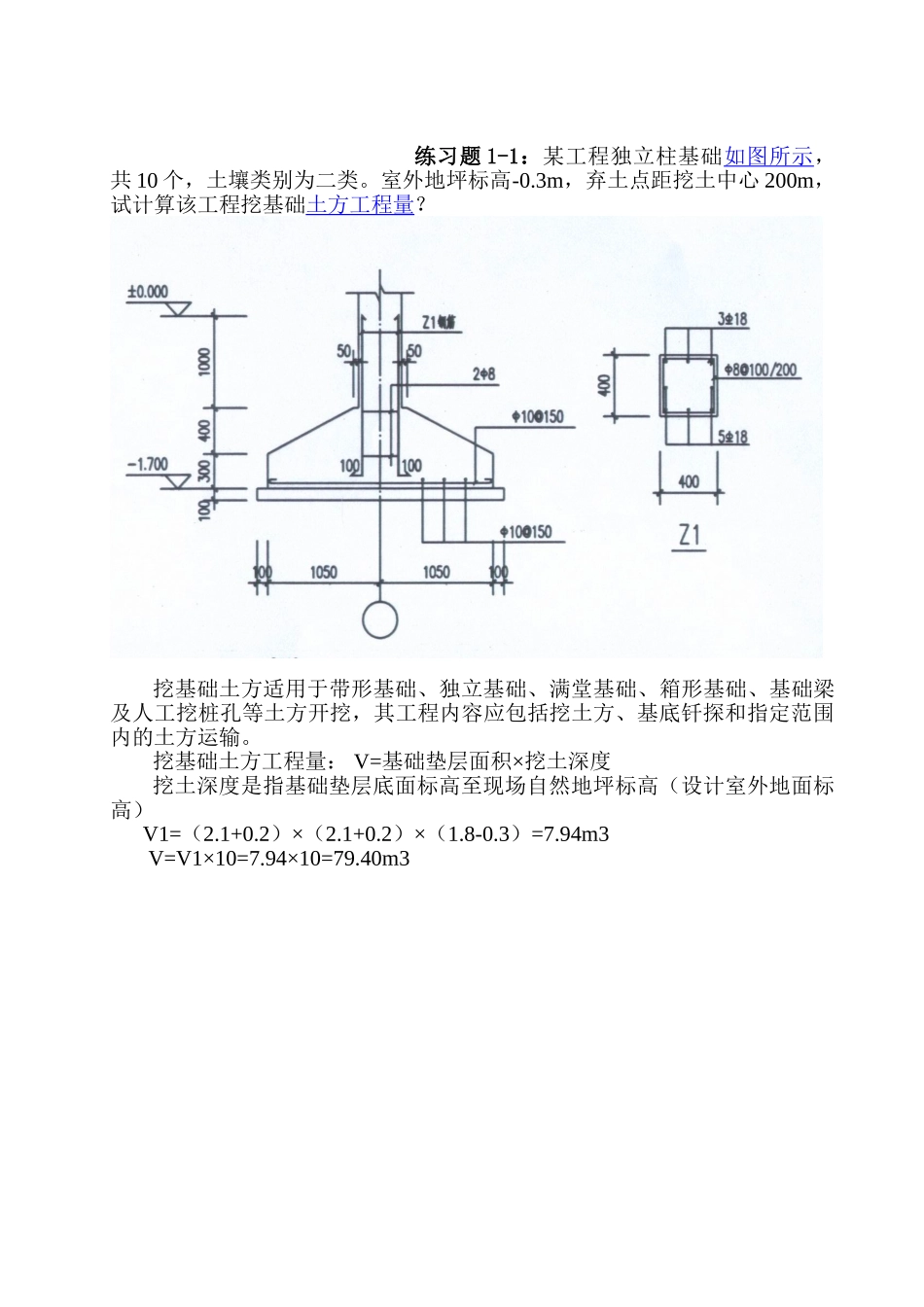

清单项目工程计量练习题 2025-04-23练习题 1-1:某工程独立柱基础如图所示,共 10 个,土壤类别为二类。室外地坪标高-0.3m,弃土点距挖土中心 200m,试计算该工程挖基础土方工程量?挖基础土方适用于带形基础、独立基础、满堂基础、箱形基础、基础梁及人工挖桩孔等土方开挖,其工程内容应包括挖土方、基底钎探和指定范围内的土方运输。挖基础土方工程量: V=基础垫层面积×挖土深度挖土深度是指基础垫层底面标高至现场自然地坪标高(设计室外地面标高) V1=(2.1+0.2)×(2.1+0.2)×(1.8-0.3)=7.94m3 V=V1×10=7.94×10=79.40m3练习题 1-2:某多层混合结构土方工程:其土壤类别为二类土,基础为钢筋砼满堂基础,基础长 99.8m,宽 29.8m,挖土深度 2m,运距 5km,试计算挖基础土方清单项目工程量。该土方清单项目的编制有两种方法:按计价规则计算和编制清单或者按设计开挖线计算和编制清单。1、按计价规则计算土方工程量: V=基础垫层面积×挖土深度 工程量 v=(99.8+0.2)×(29.8+0.2)×2=6000m32、按开挖线计算土方工程量: V=开挖线所包面积(坑底面积)×挖土深度 假定设计的土方开挖线为基础每边外放 2m,即:工程量 V=(99.8+2×2)×(29.8+2×2)×2=7016.88m3练习题 2-1:某建筑物地基处理采纳 3:7 灰土挤密桩,设计桩长 7.5m,直径0.4m,共计 1500 根。现单独发包,试计算清单项目工程量。灰土挤密桩工程量:清单描述:3:7 灰土挤密桩,土壤类别为一类土,设计桩长 7.5m,断面直径为 400mm, 工程量:L=7.5×1500=11250.00m练习题 2-2:某工程主楼为预制砼管桩,上节长 8m,下节长见图(b)所示,桩数为 300 根。附房采纳预制砼方桩见图(a)所示,桩数 40 根。土壤类别为四类土,砼强度等级为 C40;桩接头为焊接。求此工程的预制方桩和管桩的清单项目工程量。预制砼方桩工程量:清单描述:土壤类别为四类土,桩长 9.6m,断面为 400×400mm,砼强度等级 C40 工程量:L=9.6×40=384.00m 或 N=40 根预制砼管桩工程量:清 单 描 述 : 土 壤 类 别 为 四 类 土 , 桩 长 两 节 桩 8m+12m , 断 面 为Φ600×125mm,砼强度等级 C40 工程量:L=(8.0+12.0)×300=6000.00m 或 N=300 根管桩接头:焊接接头 N=300 个 练习题 3-2:某建筑物平面,底层平面图如图所示,墙为 M5 混合砂浆砌筑。M-1 为 1200×2500, M-2 为 900×2400, C-1 为 1500...
