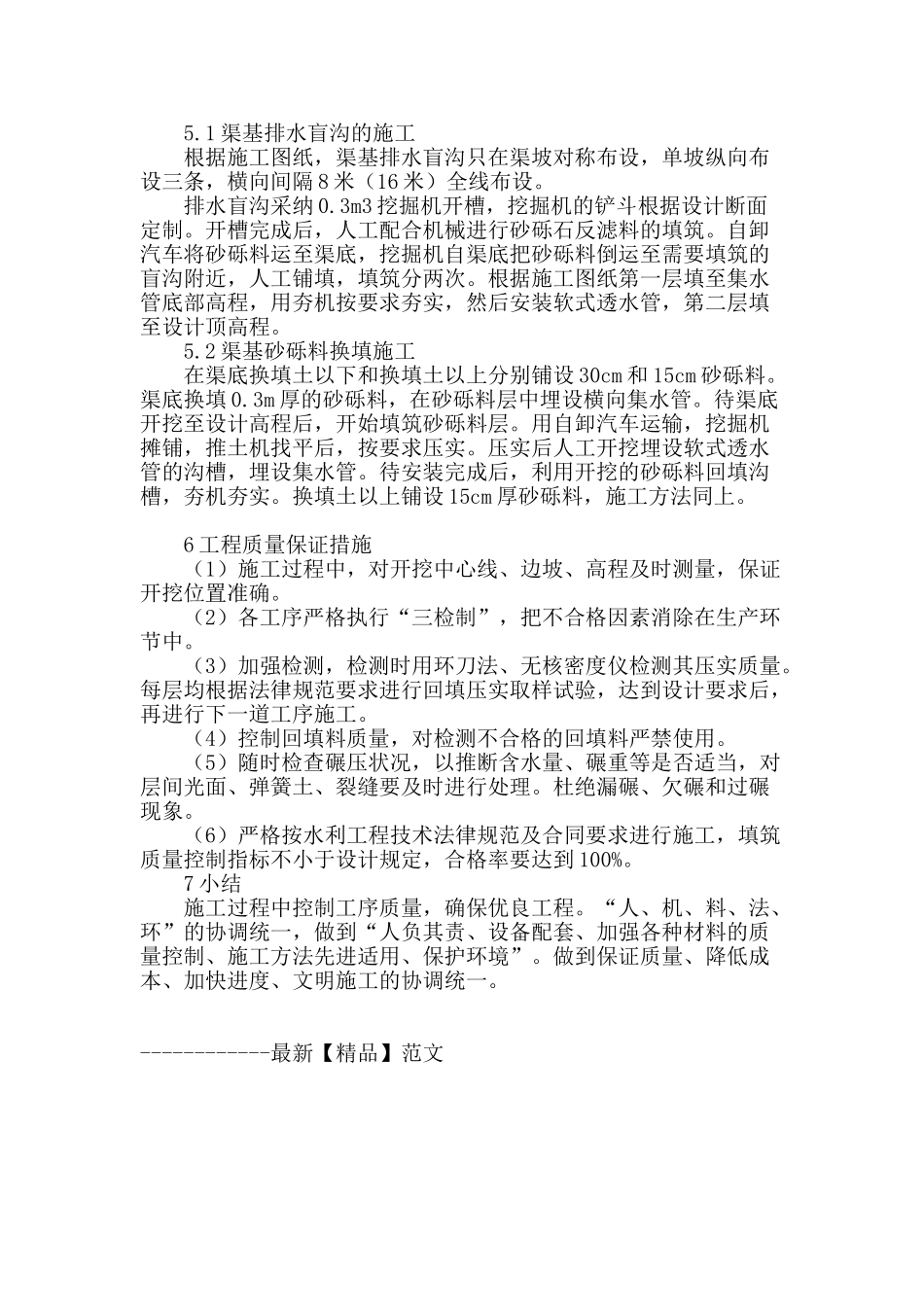

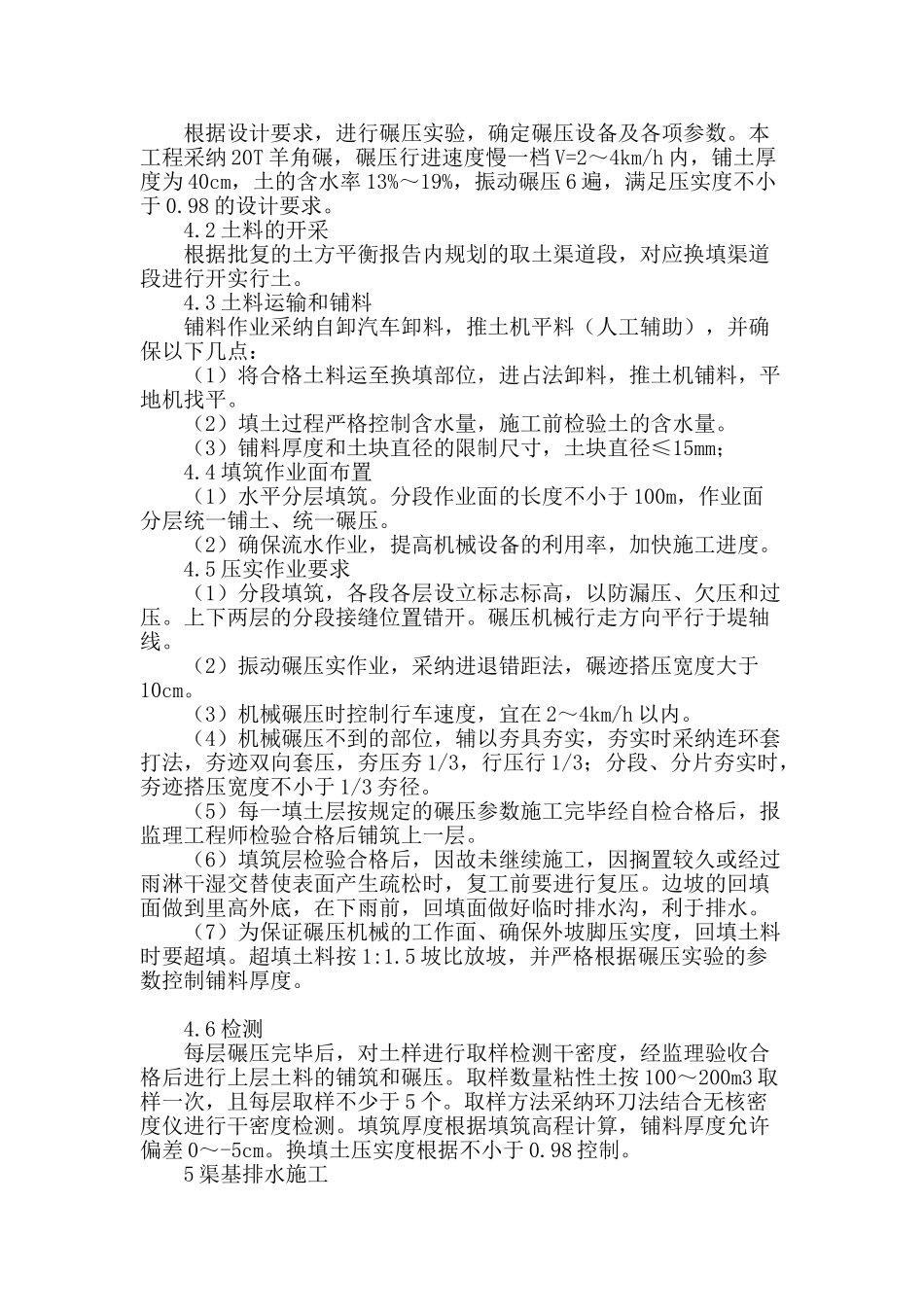

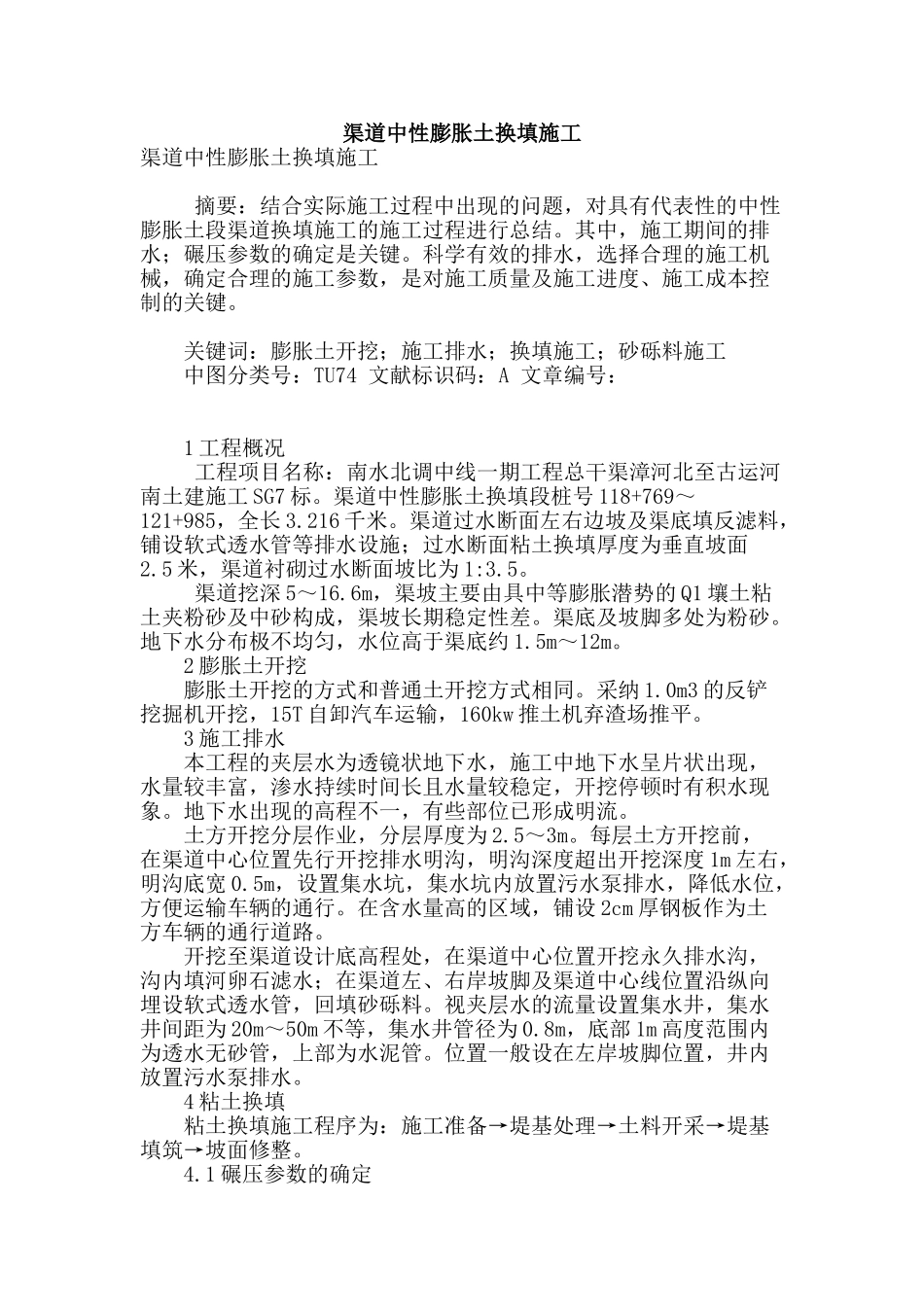

渠道中性膨胀土换填施工渠道中性膨胀土换填施工 摘要:结合实际施工过程中出现的问题,对具有代表性的中性膨胀土段渠道换填施工的施工过程进行总结
其中,施工期间的排水;碾压参数的确定是关键
科学有效的排水,选择合理的施工机械,确定合理的施工参数,是对施工质量及施工进度、施工成本控制的关键
关键词:膨胀土开挖;施工排水;换填施工;砂砾料施工 中图分类号:TU74 文献标识码:A 文章编号: 1 工程概况 工程项目名称:南水北调中线一期工程总干渠漳河北至古运河南土建施工 SG7 标
渠道中性膨胀土换填段桩号 118+769~121+985,全长 3
216 千米
渠道过水断面左右边坡及渠底填反滤料,铺设软式透水管等排水设施;过水断面粘土换填厚度为垂直坡面2
5 米,渠道衬砌过水断面坡比为 1:3
渠道挖深 5~16
6m,渠坡主要由具中等膨胀潜势的 Q1 壤土粘土夹粉砂及中砂构成,渠坡长期稳定性差
渠底及坡脚多处为粉砂
地下水分布极不均匀,水位高于渠底约 1
5m~12m
2 膨胀土开挖 膨胀土开挖的方式和普通土开挖方式相同
0m3 的反铲挖掘机开挖,15T 自卸汽车运输,160kw 推土机弃渣场推平
3 施工排水 本工程的夹层水为透镜状地下水,施工中地下水呈片状出现,水量较丰富,渗水持续时间长且水量较稳定,开挖停顿时有积水现象
地下水出现的高程不一,有些部位已形成明流
土方开挖分层作业,分层厚度为 2
每层土方开挖前,在渠道中心位置先行开挖排水明沟,明沟深度超出开挖深度 1m 左右,明沟底宽 0
5m,设置集水坑,集水坑内放置污水泵排水,降低水位,方便运输车辆的通行
在含水量高的区域,铺设 2cm 厚钢板作为土方车辆的通行道路
开挖至渠道设计底高程处,在渠道中心位置开挖永久排水沟,沟内填河卵石滤水;在渠道左、右岸坡脚及渠道中心线位置沿纵向埋设软式
