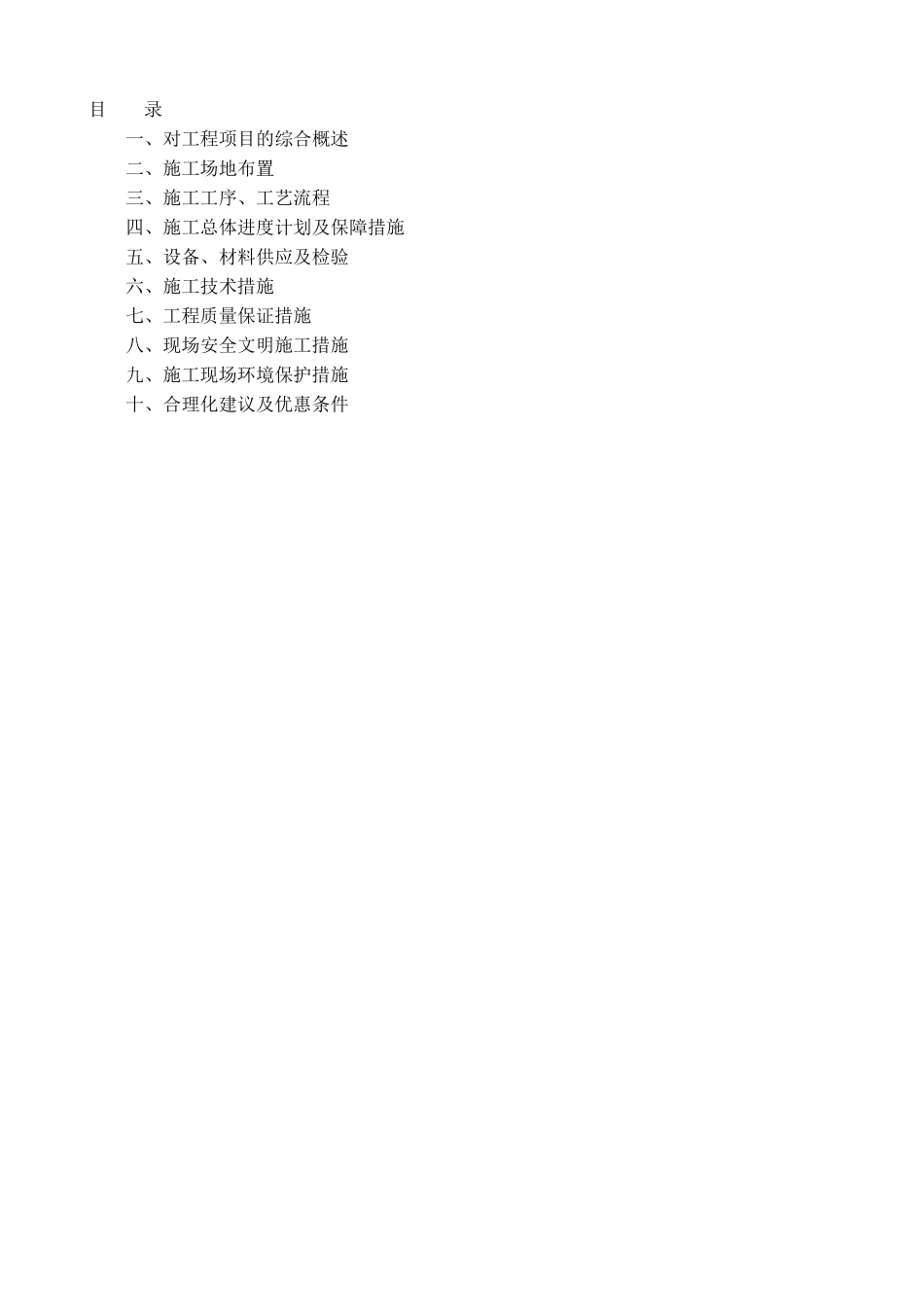

XX 土方吹填二期工程施工(第二标段)技术标书目 录一、对工程项目的综合概述二、施工场地布置三、施工工序、工艺流程四、施工总体进度计划及保障措施五、设备、材料供应及检验六、施工技术措施七、工程质量保证措施八、现场安全文明施工措施九、施工现场环境保护措施十、合理化建议及优惠条件 一、对工程项目的综合概述 XX 是中国 XX 省地区性重要港口,其开发建设是 XX 市贯彻落实黄蓝国家战略的重要支撑
目前,XX 港区的建设已初具规模,规划目标是建设集客货运输、旅游、渔业、内外贸易为一体的综合性港区
在 XX 省政府在批复中指出,XX 经济技术开发区临港产业区的建设进展尤为重要,是 XX 市进展临港产业的重要平台
XX 市委、市政府对 XX 港区建设高度重视,要求全市上下要统一思想认识,坚定不移地加快 XX 港、广利港及临港产业区建设
1、工程名称 XX 土方吹填二期工程施工第二标段 2、建设地点 XX 省 XX 市经济技术开发区临港产业区,位于 XX
3、招标范围XX 土方吹填二期工程第二标段回填区域排水及清淤、土方吹填及吹填区域地基固结(或加固)处理等全部工程
采纳绞吸式挖泥船将莱州湾海域西侧泥沙吹填至建设方指定的区域,并对指定吹填区进行地基加固处理,使形成的吹填陆域部分场地标高达+3
4m(黄海高程基准面),承载力达到 6t 以上
4、工期要求 计划 XX 年 4 月 14 日开工,XX 年 9 月 30 日完工,具体开工时间和完工时间以建设方、监理方要求为准
5、工程质量合格
建设方指定吹填形成的陆域部分场地标高达+3
4m(黄海高程基准面),承载力达到 6t 及以上
超高及超范围回填土部分不予结算,低于+3
4m 标高部分视为不合格工程,必须在建设单位规定期限内组织返工直至达到合格产品,否则不予结算
场地要求机械整平 ,不得有杂物,承载力达到 6t 及以上且不存在杂物
