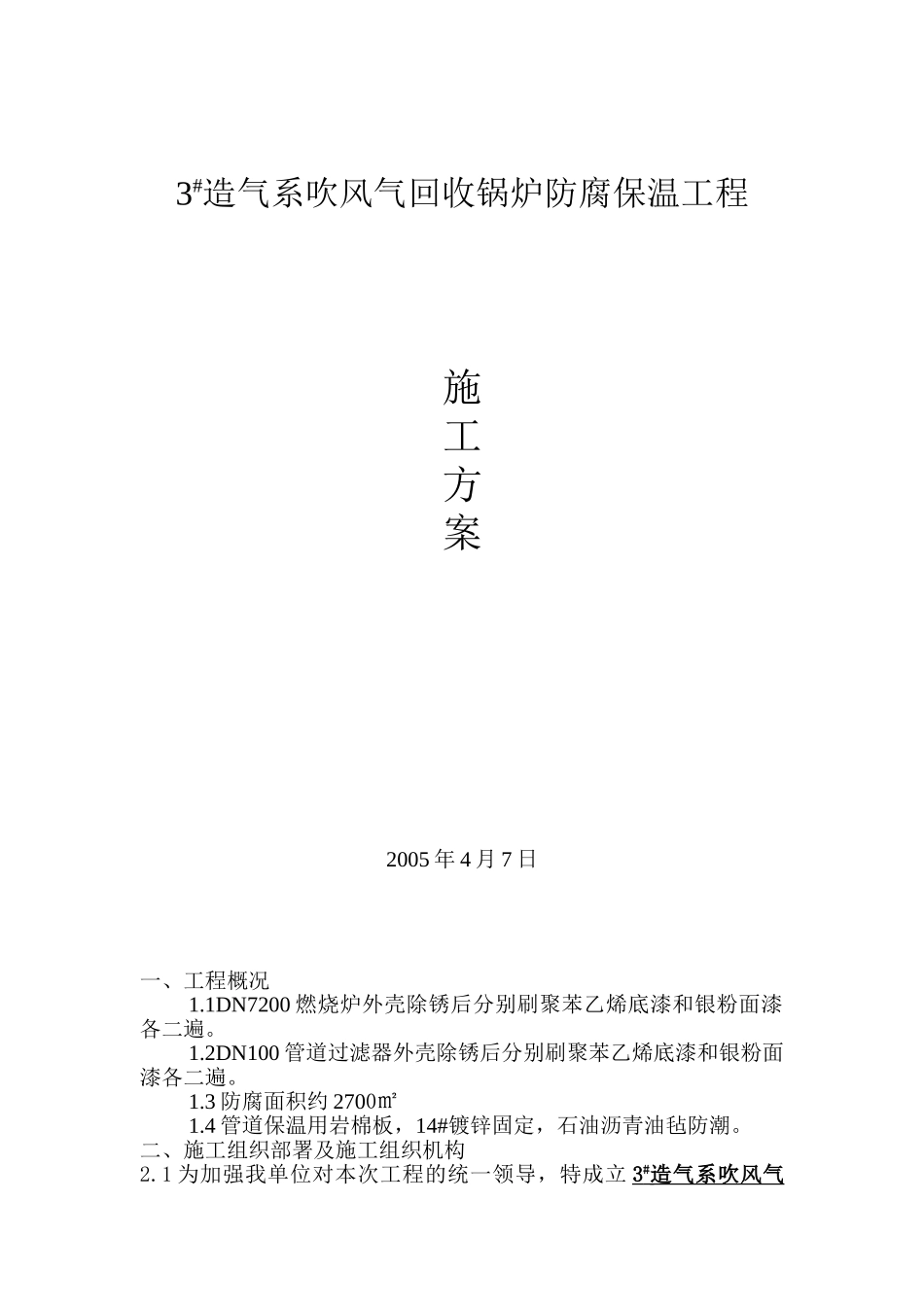

3#造气系吹风气回收锅炉防腐保温工程施工方案2005 年 4 月 7 日一、工程概况 1.1DN7200 燃烧炉外壳除锈后分别刷聚苯乙烯底漆和银粉面漆各二遍。1.2DN100 管道过滤器外壳除锈后分别刷聚苯乙烯底漆和银粉面漆各二遍。1.3 防腐面积约 2700㎡1.4 管道保温用岩棉板,14#镀锌固定,石油沥青油毡防潮。二、施工组织部署及施工组织机构2.1 为加强我单位对本次工程的统一领导,特成立 3 # 造气系吹风气 回收锅炉防腐保温工程项目经理部由公司直管,选派曾多次主持类似工程施工的国家一级项目经理担任本工程项目经理,技术负责人由多次主持类似工程技术工作的高级工程师担任,并任命一名项目副经理,组成领导班子,全面实行项目法施工。2.2 施工部署2.2.1 施工管理目标本工程实行责、权、利高度统一的项目法管理,确保贯标质量管理体系在工程全过程中持续有效的运行。具体目标如下:工程质量:确保合格工程。施工工期:25 日历天,具体开工日期以业主批准的开工令为准。安全生产:杜绝重大伤亡、设备及火灾事故发生,千人负伤率在 0.8‰之内。文明施工:达到湖南省建筑安装工程综合考评样板工程标准。机组保温、油漆施工技术方案及措施三、保温柔油漆施工方案3.1 保温柔油漆通则a)所有外表面温度 50℃以上的设备和管道均需设置保温层。b)当需要限制送介质降温以防冻、防堵、防冻结的设备和管道需安装保温层。c)安全及排气管道有烫伤工作人员的危险时需在排气管 2m 以下设置保温隔离层,并固定牢固。d)管道的阀门、法兰、蠕胀测点需单独保温,保温材料采纳与主管道相同的保温材料,保温应拆卸方便以便检修,拆卸时不得破坏主保温层。e)不保温的设备和管道需油漆。f)介质温度低于 120℃的保温管道和设备需油漆。g)支吊架和平台、栏杆,现场制作的烟、风道等设备需油漆。3.2 保温及油漆材料的存放本工程材料应结合工期的进度分批进厂。由施工场地根据项目部的工期计划安排作出材料进厂通知书,提前报项目部供应部门。保温材料进厂后应进库房,以防雨、水,确实无法进厂房需露天安置时,底下应用道木垫高 200mm-300mm,材料堆放于地上,地面通风,并用毡布遮盖严密。耐火砼材料应存放于专门(防潮、保湿)仓库内。耐火材料应存放于仓库内,堆放应符合规定,不得过高。每一种材料按其规格、厚度、形状分类堆放,并做好标识,以便领用。仓库内应留有通道,以方便搬运,搬运过程中应轻拿轻放,以防损坏。另外仓库应防火措施。所有...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

湖南某工业锅炉防腐保温施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
