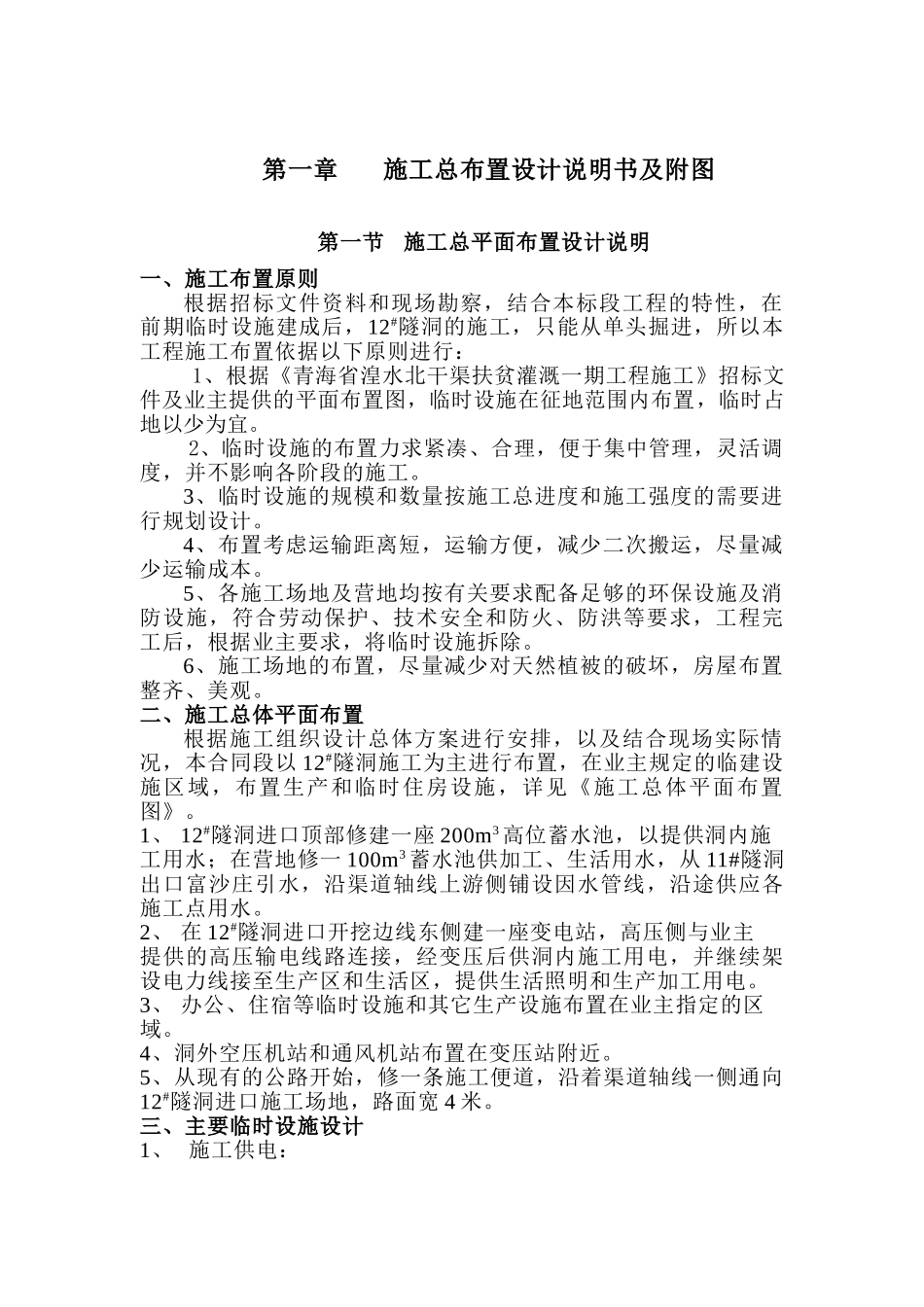

第一章施工总布置设计说明书及附图第一节 施工总平面布置设计说明一、施工布置原则根据招标文件资料和现场勘察,结合本标段工程的特性,在前期临时设施建成后,12#隧洞的施工,只能从单头掘进,所以本工程施工布置依据以下原则进行: 1、根据《青海省湟水北干渠扶贫灌溉一期工程施工》招标文件及业主提供的平面布置图,临时设施在征地范围内布置,临时占地以少为宜
2、临时设施的布置力求紧凑、合理,便于集中管理,灵活调度,并不影响各阶段的施工
3、临时设施的规模和数量按施工总进度和施工强度的需要进行规划设计
4、布置考虑运输距离短,运输方便,减少二次搬运,尽量减少运输成本
5、各施工场地及营地均按有关要求配备足够的环保设施及消防设施,符合劳动保护、技术安全和防火、防洪等要求,工程完工后,根据业主要求,将临时设施拆除
6、施工场地的布置,尽量减少对天然植被的破坏,房屋布置整齐、美观
二、施工总体平面布置根据施工组织设计总体方案进行安排,以及结合现场实际情况,本合同段以 12#隧洞施工为主进行布置,在业主规定的临建设施区域,布置生产和临时住房设施,详见《施工总体平面布置图》
1、 12#隧洞进口顶部修建一座 200m3 高位蓄水池,以提供洞内施工用水;在营地修一 100m3 蓄水池供加工、生活用水,从 11#隧洞出口富沙庄引水,沿渠道轴线上游侧铺设因水管线,沿途供应各施工点用水
2、 在 12#隧洞进口开挖边线东侧建一座变电站,高压侧与业主提供的高压输电线路连接,经变压后供洞内施工用电,并继续架设电力线接至生产区和生活区,提供生活照明和生产加工用电
3、 办公、住宿等临时设施和其它生产设施布置在业主指定的区域
4、洞外空压机站和通风机站布置在变压站附近
5、从现有的公路开始,修一条施工便道,沿着渠道轴线一侧通向12#隧洞进口施工场地,路面宽 4 米

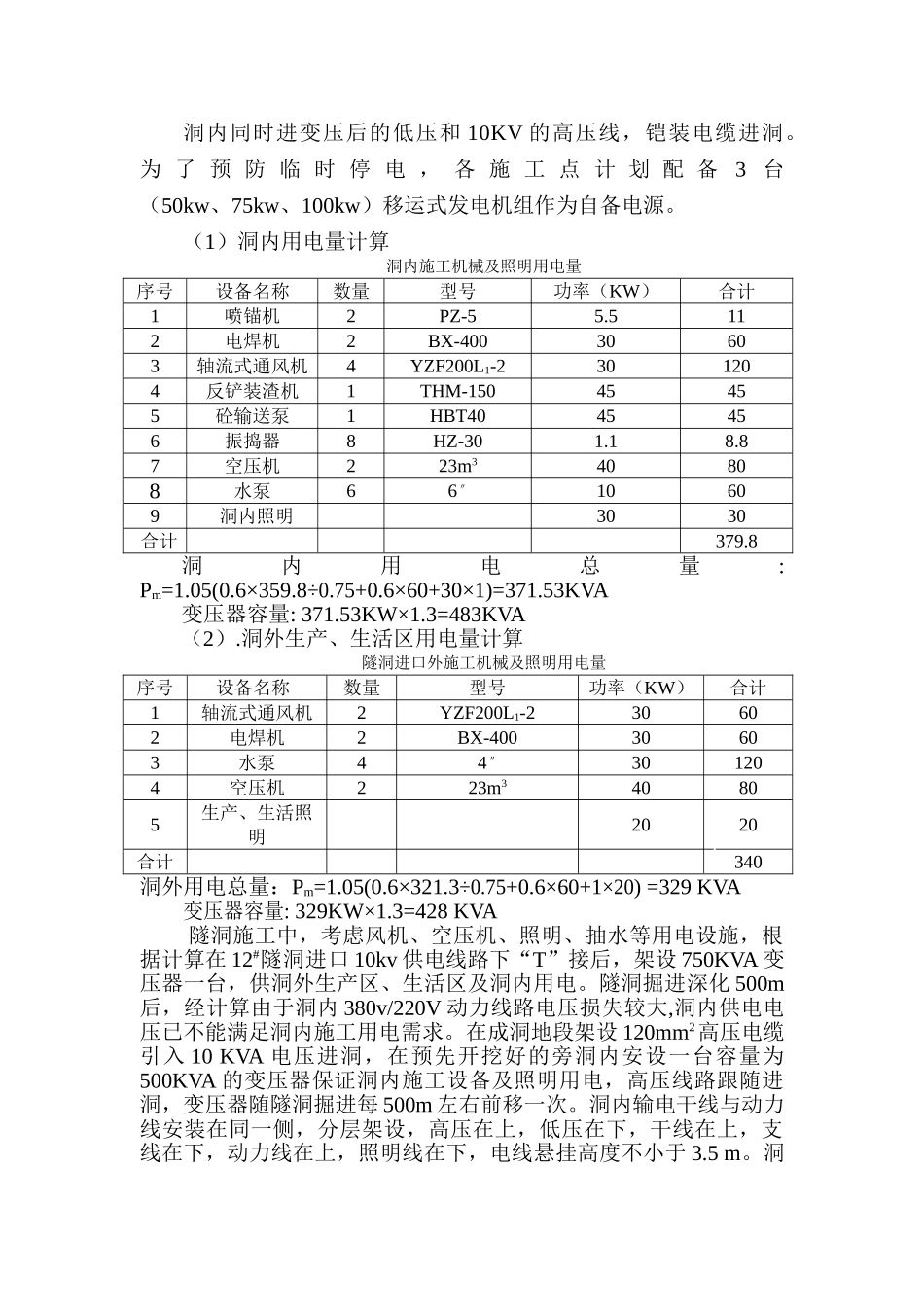

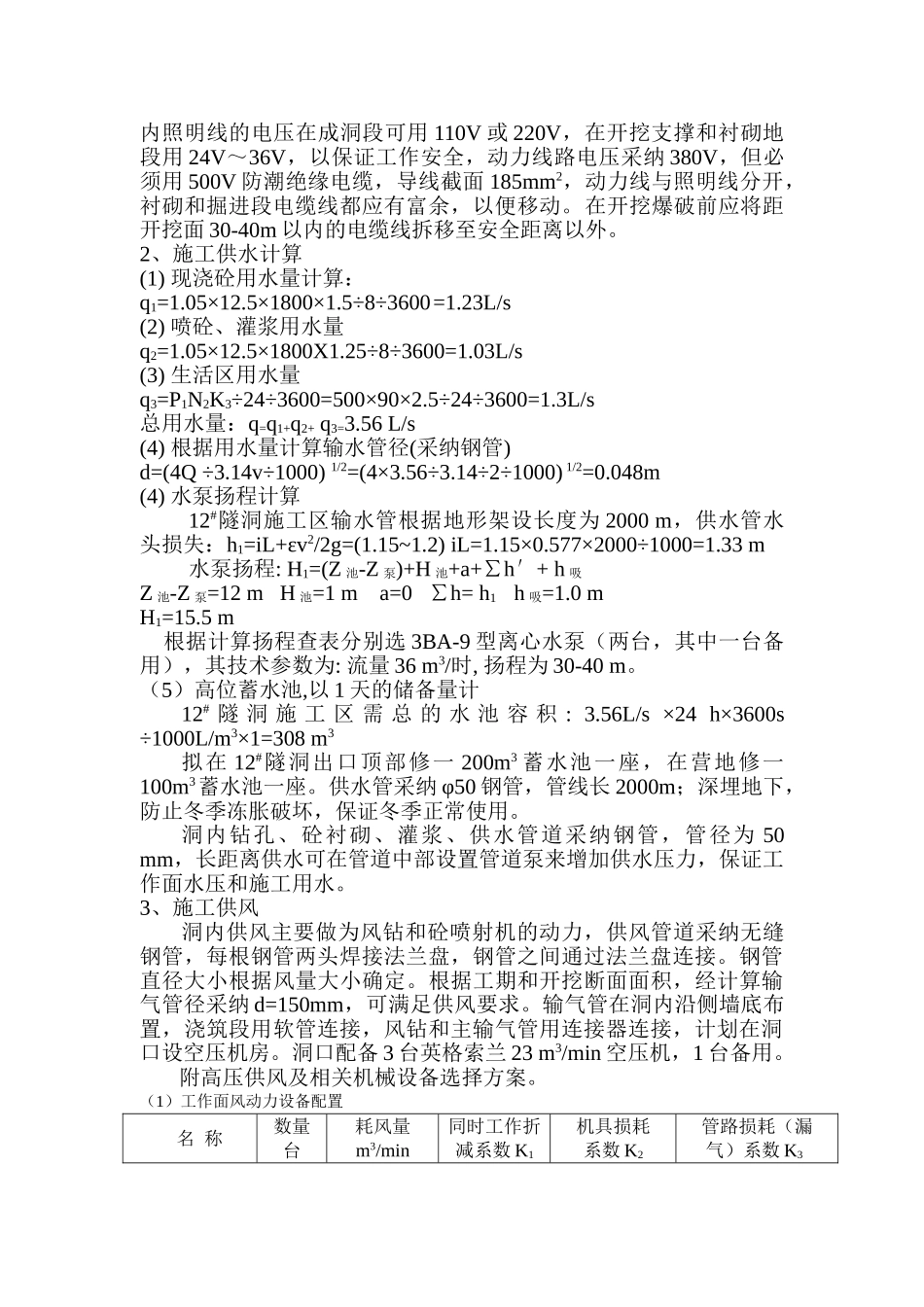

三、主要临时设施设计1、 施工供电:洞内同时进变压
