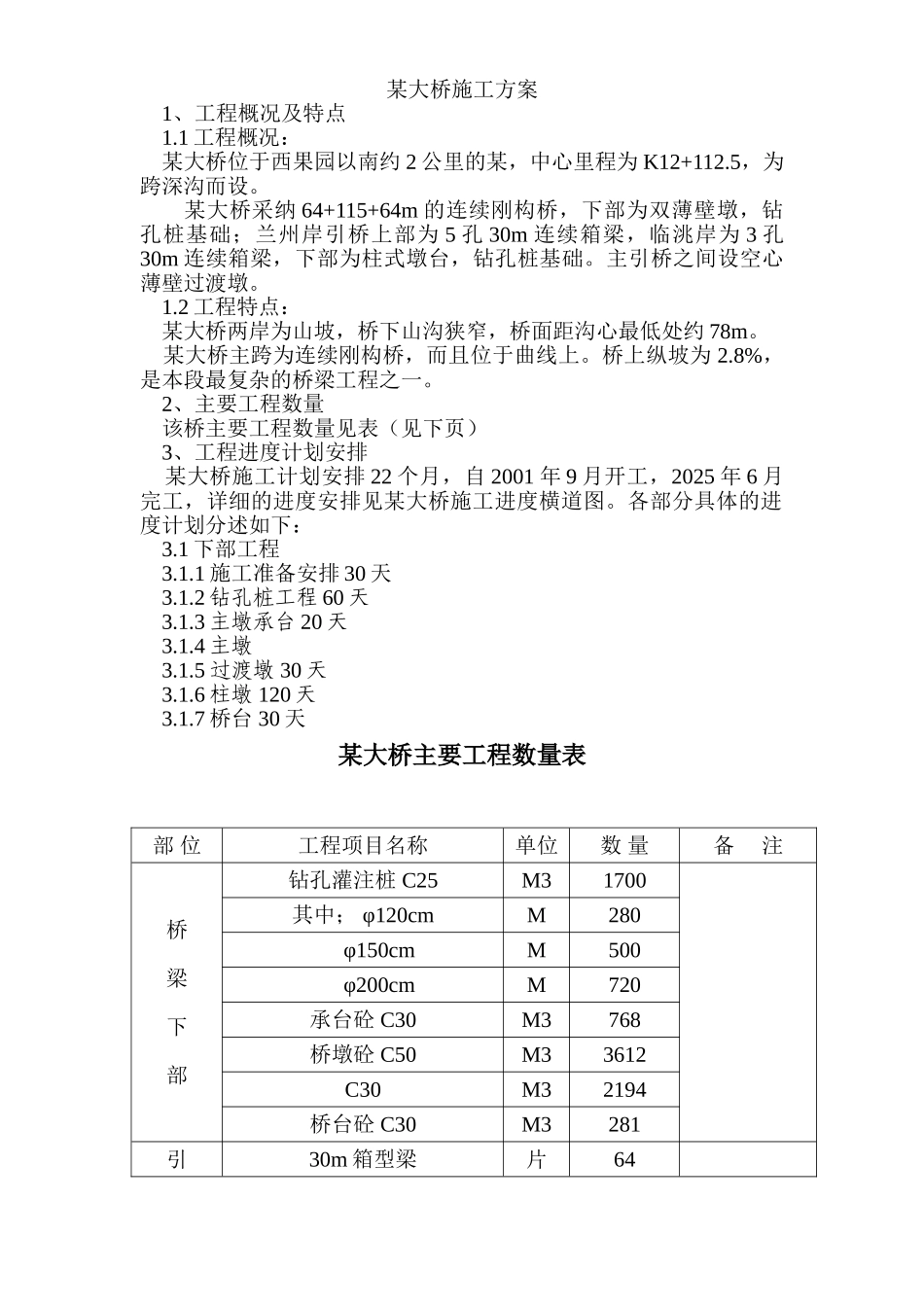

某大桥施工方案 1、工程概况及特点 1
1 工程概况: 某大桥位于西果园以南约 2 公里的某,中心里程为 K12+112
5,为跨深沟而设
某大桥采纳 64+115+64m 的连续刚构桥,下部为双薄壁墩,钻孔桩基础;兰州岸引桥上部为 5 孔 30m 连续箱梁,临洮岸为 3 孔30m 连续箱梁,下部为柱式墩台,钻孔桩基础
主引桥之间设空心薄壁过渡墩
2 工程特点: 某大桥两岸为山坡,桥下山沟狭窄,桥面距沟心最低处约 78m
某大桥主跨为连续刚构桥,而且位于曲线上
桥上纵坡为 2
8%,是本段最复杂的桥梁工程之一
2、主要工程数量 该桥主要工程数量见表(见下页) 3、工程进度计划安排 某大桥施工计划安排 22 个月,自 2001 年 9 月开工,2025 年 6 月完工,详细的进度安排见某大桥施工进度横道图
各部分具体的进度计划分述如下: 3
1 下部工程 3
1 施工准备安排 30 天 3
2 钻孔桩工程 60 天 3
3 主墩承台 20 天 3
4 主墩 3
5 过渡墩 30 天 3
6 柱墩 120 天 3

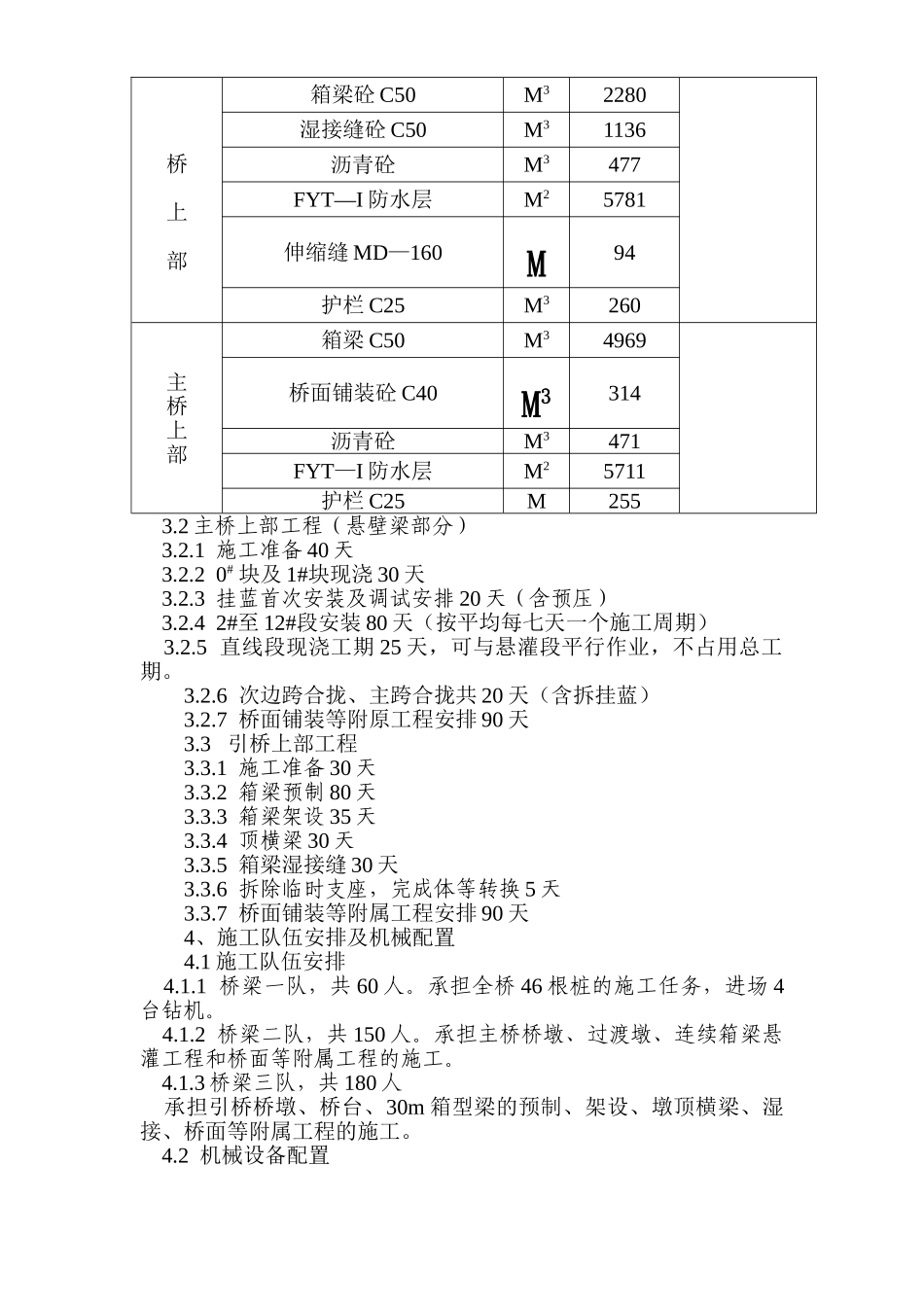

7 桥台 30 天某大桥主要工程数量表部 位工程项目名称单位数 量备 注桥梁下部钻孔灌注桩 C25M31700其中; φ120cmM280 φ150cmM500 φ200cmM720承台砼 C30M3768桥墩砼 C50M33612C30M32194桥台砼 C30M3281引30m 箱型梁片64桥上部箱梁砼 C50M32280湿接缝砼 C50M31136沥青砼M3477FYT—I 防水层M25781伸缩缝 MD—160M94护栏 C25M3260主桥上部箱梁 C50M34969桥面铺装砼 C40M3314沥青砼M3471FYT—I 防水层M25711护栏 C25M255 3
2 主桥上部工程(悬壁梁部分) 3
1 施工准备 4
