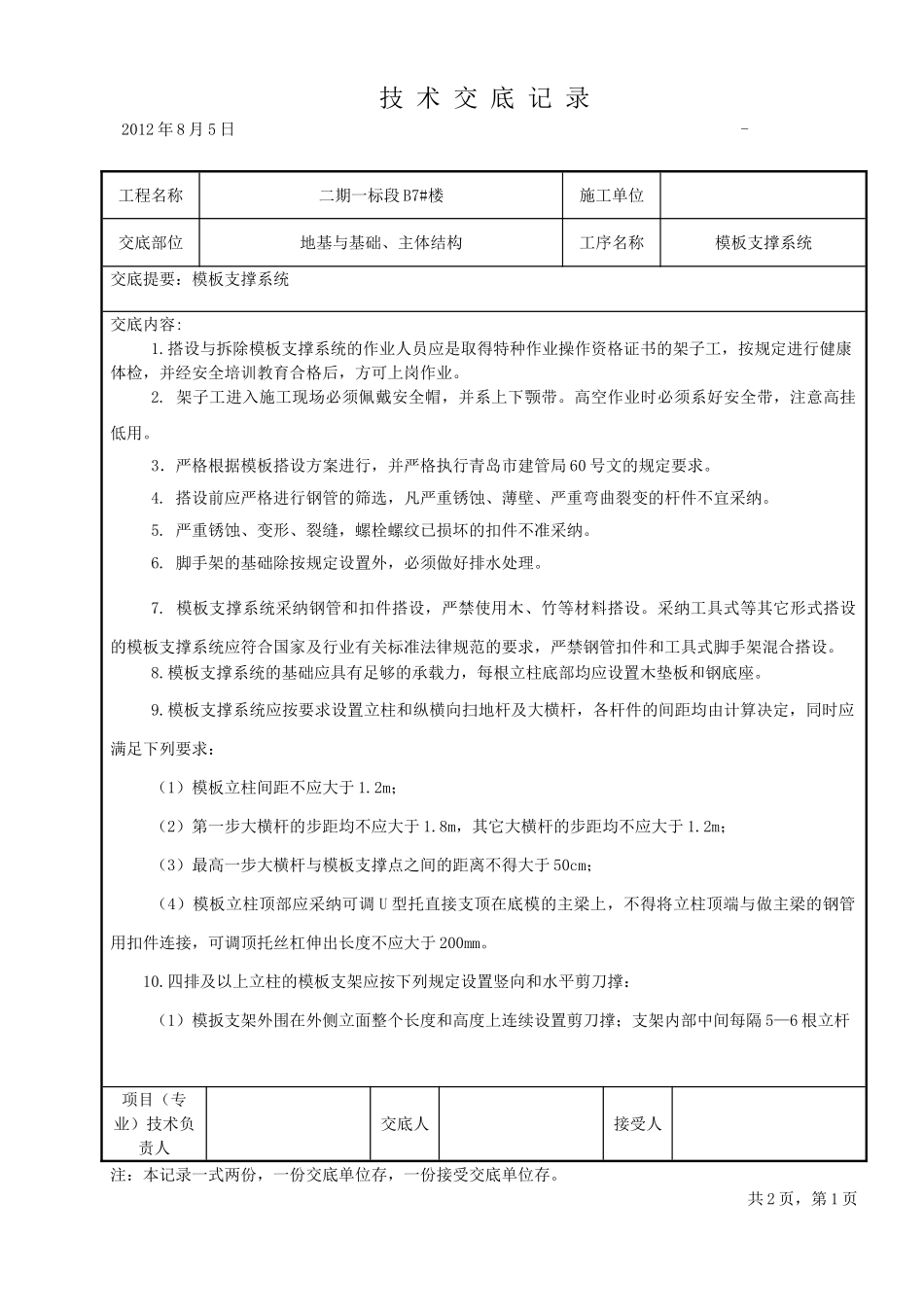

技 术 交 底 记 录 工程名称二期一标段 B7#楼施工单位交底部位地基与基础、主体结构工序名称模板支撑系统交底提要:模板支撑系统交底内容: 1
搭设与拆除模板支撑系统的作业人员应是取得特种作业操作资格证书的架子工,按规定进行健康体检,并经安全培训教育合格后,方可上岗作业
架子工进入施工现场必须佩戴安全帽,并系上下颚带
高空作业时必须系好安全带,注意高挂低用
3.严格根据模板搭设方案进行,并严格执行青岛市建管局 60 号文的规定要求
搭设前应严格进行钢管的筛选,凡严重锈蚀、薄壁、严重弯曲裂变的杆件不宜采纳
严重锈蚀、变形、裂缝,螺栓螺纹已损坏的扣件不准采纳
脚手架的基础除按规定设置外,必须做好排水处理
模板支撑系统采纳钢管和扣件搭设,严禁使用木、竹等材料搭设
采纳工具式等其它形式搭设的模板支撑系统应符合国家及行业有关标准法律规范的要求,严禁钢管扣件和工具式脚手架混合搭设
模板支撑系统的基础应具有足够的承载力,每根立柱底部均应设置木垫板和钢底座
模板支撑系统应按要求设置立柱和纵横向扫地杆及大横杆,各杆件的间距均由计算决定,同时应满足下列要求:(1)模板立柱间距不应大于 1
2m;(2)第一步大横杆的步距均不应大于 1
8m,其它大横杆的步距均不应大于 1
2m;(3)最高一步大横杆与模板支撑点之间的距离不得大于 50cm; (4)模板立柱顶部应采纳可调 U 型托直接支顶在底模的主梁上,不得将立柱顶端与做主梁的钢管用扣件连接,可调顶托丝杠伸出长度不应大于 200mm

四排及以上立柱的模板支架应按下列规定设置竖向和水平剪刀撑:(1)模扳支架外围在外侧立面整个长度和高度上连续设置剪刀撑;支架内部中间每隔 5—6 根立杆项目(专业)技术负责人交底人接受人注:本记录一式两份,一份交底单位存,一份接受交底单位存
