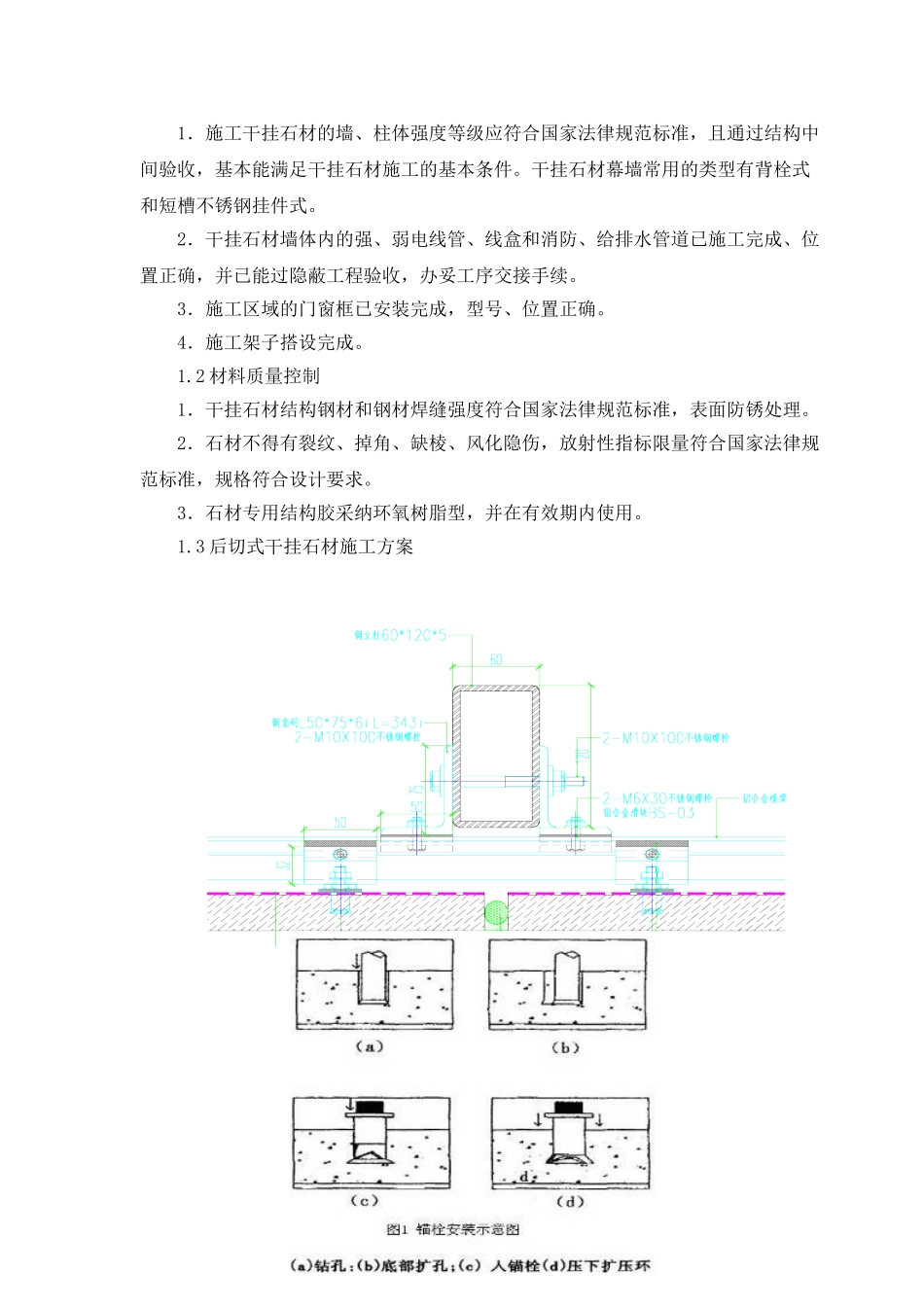

xx 站改项目站房工程幕墙施工方案xx 省 xx 集团有限责任公司二零一零年五月1 墙面干挂石材工程1
1 施工作业条件1.施工干挂石材的墙、柱体强度等级应符合国家法律规范标准,且通过结构中间验收,基本能满足干挂石材施工的基本条件
干挂石材幕墙常用的类型有背栓式和短槽不锈钢挂件式
2.干挂石材墙体内的强、弱电线管、线盒和消防、给排水管道已施工完成、位置正确,并已能过隐蔽工程验收,办妥工序交接手续
3.施工区域的门窗框已安装完成,型号、位置正确
4.施工架子搭设完成
2 材料质量控制1.干挂石材结构钢材和钢材焊缝强度符合国家法律规范标准,表面防锈处理
2.石材不得有裂纹、掉角、缺棱、风化隐伤,放射性指标限量符合国家法律规范标准,规格符合设计要求
3.石材专用结构胶采纳环氧树脂型,并在有效期内使用

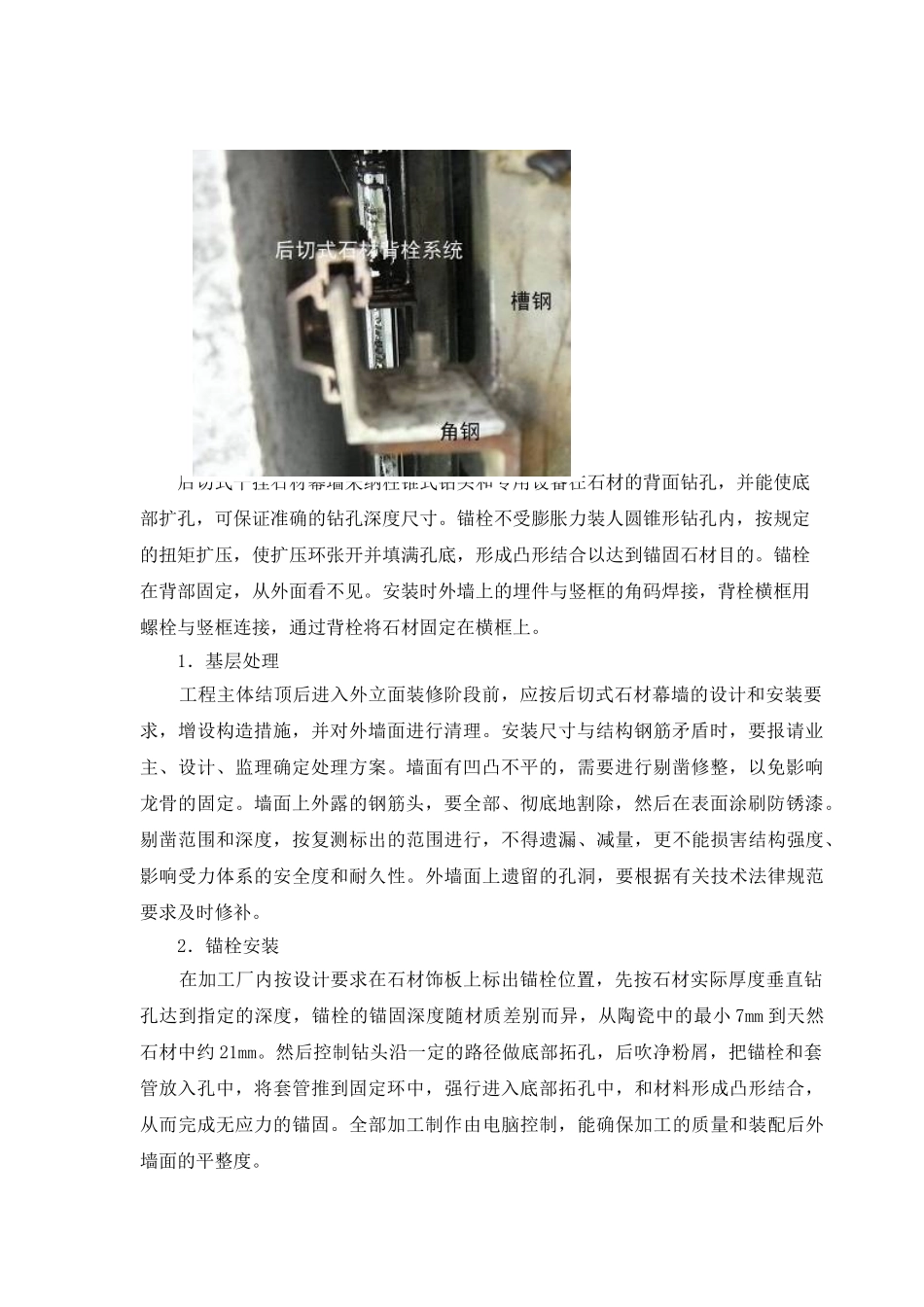

3 后切式干挂石材施工方案背栓式干挂石材幕墙局部节点后切式干挂石材幕墙采纳柱锥式钻头和专用设备在石材的背面钻孔,并能使底部扩孔,可保证准确的钻孔深度尺寸
锚栓不受膨胀力装人圆锥形钻孔内,按规定的扭矩扩压,使扩压环张开并填满孔底,形成凸形结合以达到锚固石材目的
锚栓在背部固定,从外面看不见
安装时外墙上的埋件与竖框的角码焊接,背栓横框用螺栓与竖框连接,通过背栓将石材固定在横框上
1.基层处理 工程主体结顶后进入外立面装修阶段前,应按后切式石材幕墙的设计和安装要求,增设构造措施,并对外墙面进行清理
安装尺寸与结构钢筋矛盾时,要报请业主、设计、监理确定处理方案
墙面有凹凸不平的,需要进行剔凿修整,以免影响龙骨的固定
墙面上外露的钢筋头,要全部、彻底地割除,然后在表面涂刷防锈漆
剔凿范围和深度,按复测标出的范围进行,不得遗漏、减量,更不能损害结构强度、影响受力体系的安全度和耐久性
外墙面上遗留的孔洞,要根据有关技术法律规范要求及时修补
2.锚栓安装 在加工厂内按设计要求在石材饰板上标
