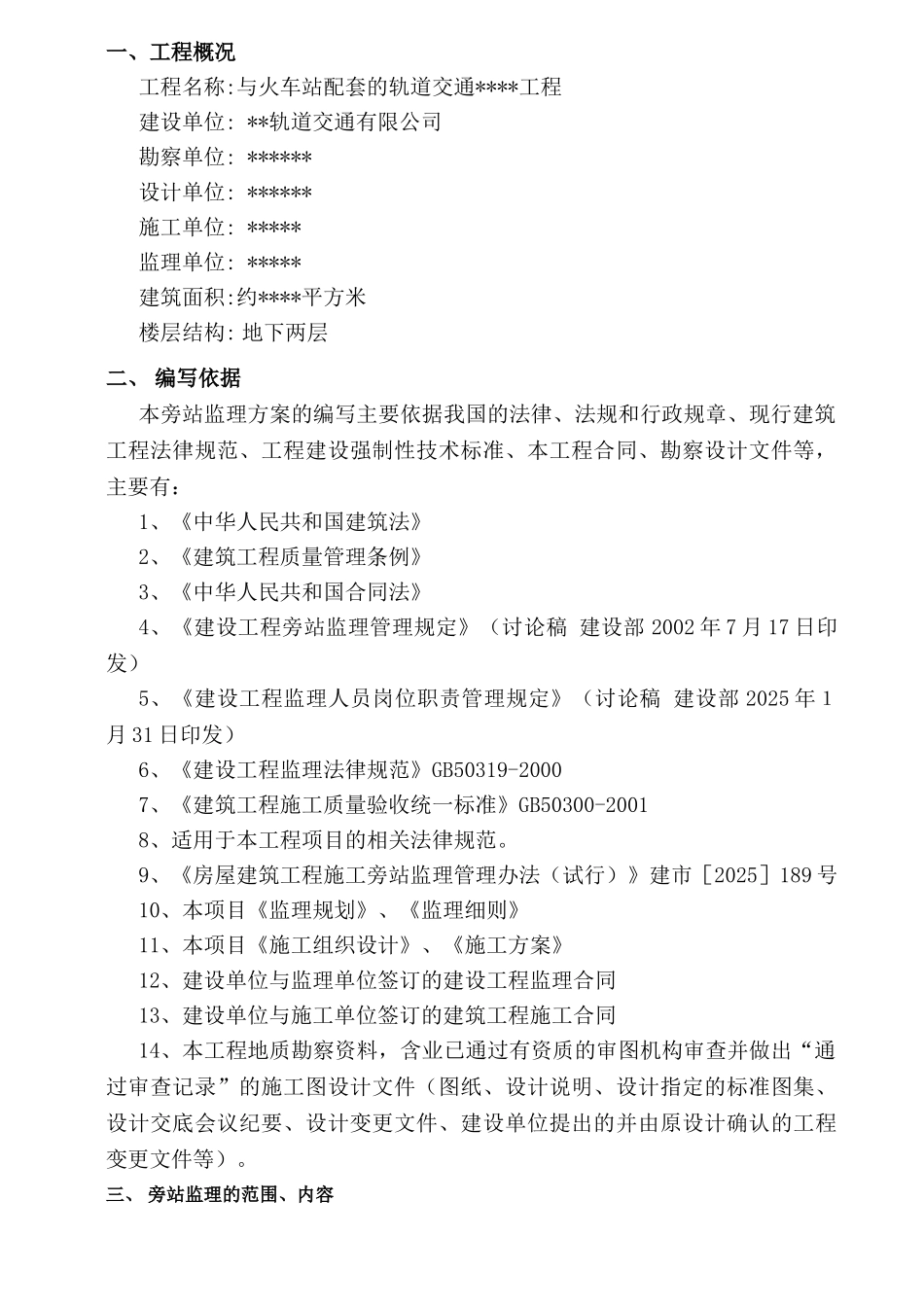

***************工程项目旁 站 监 理 方 案 编制:审批:***********公司**************项目监理部二○○ 六年六 月二十 日一、工程概况工程名称:与火车站配套的轨道交通****工程建设单位: **轨道交通有限公司勘察单位: ******设计单位: ******施工单位: *****监理单位: *****建筑面积:约****平方米楼层结构: 地下两层二、 编写依据本旁站监理方案的编写主要依据我国的法律、法规和行政规章、现行建筑工程法律规范、工程建设强制性技术标准、本工程合同、勘察设计文件等,主要有:1、《中华人民共和国建筑法》2、《建筑工程质量管理条例》3、《中华人民共和国合同法》4、《建设工程旁站监理管理规定》(讨论稿 建设部 2002 年 7 月 17 日印发)5、《建设工程监理人员岗位职责管理规定》(讨论稿 建设部 2025 年1月 31 日印发)6、《建设工程监理法律规范》GB50319-20007、《建筑工程施工质量验收统一标准》GB50300-2001 8、适用于本工程项目的相关法律规范。 9、《房屋建筑工程施工旁站监理管理办法(试行)》建市[2025]189 号10、本项目《监理规划》、《监理细则》11、本项目《施工组织设计》、《施工方案》 12、建设单位与监理单位签订的建设工程监理合同13、建设单位与施工单位签订的建筑工程施工合同14、本工程地质勘察资料,含业已通过有资质的审图机构审查并做出“通过审查记录”的施工图设计文件(图纸、设计说明、设计指定的标准图集、设计交底会议纪要、设计变更文件、建设单位提出的并由原设计确认的工程变更文件等)。三、 旁站监理的范围、内容序号旁站监理的范围旁站监理工作的具体内容检测手段1桩基工程(一) 钻孔灌注桩在旁站时除对每根桩进行桩位复核,材料、配合比等资料进行复核以外,还要仔细检查清孔情况及孔垂直度和钢筋笼的制作情况以后,在钢筋笼吊放过程中要注意钢筋不能变形及钢筋笼保护层是否合理以及桩顶标高的控制,在砼施工过程中要注意控制砼导管拔管速度,以免出现断桩现象。测绳、卷尺、水准仪、经纬仪(二) 旋喷桩在旁站时除对每桩进行桩位复核,材料、配比等资料进行复核以外,施工过程需按设计及法律规范要求控制水泥用量。2土方开挖(一)根据设计要求的“时空效应”理论在旁站时重点控制开挖面的宽度、深度及是否对称开挖,放坡是否符合设计要求以及及时支撑情况特别注意控制的是分层开挖深度,宽度要避开中间格构柱及钢管支撑。卷尺、经纬仪、水准仪、坡度尺3基坑...
