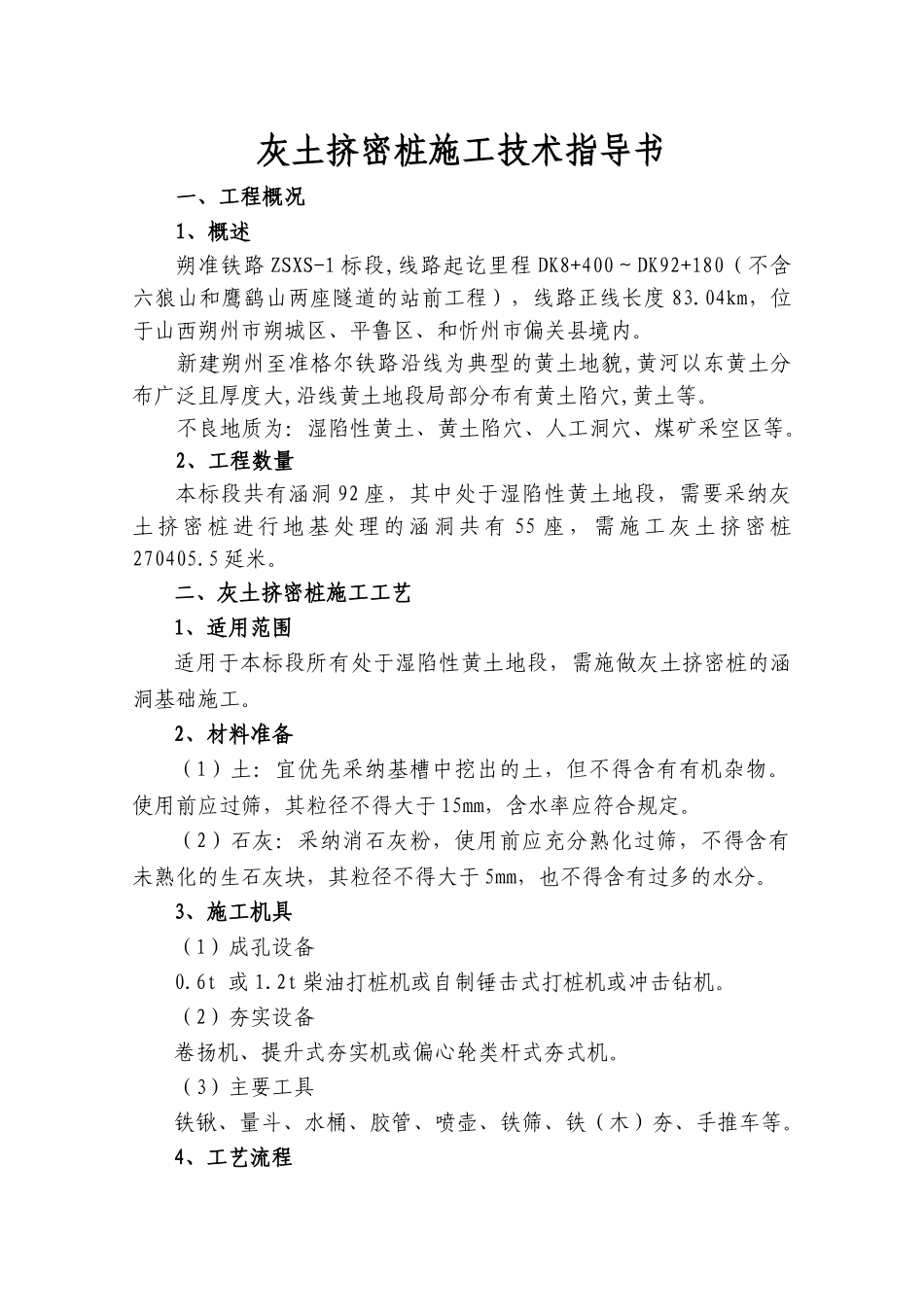

灰土挤密桩施工技术指导书一、工程概况1、概述朔准铁路 ZSXS-1 标段,线路起讫里程 DK8+400~DK92+180(不含六狼山和鹰鹞山两座隧道的站前工程),线路正线长度 83
04km,位于山西朔州市朔城区、平鲁区、和忻州市偏关县境内
新建朔州至准格尔铁路沿线为典型的黄土地貌,黄河以东黄土分布广泛且厚度大,沿线黄土地段局部分布有黄土陷穴,黄土等
不良地质为:湿陷性黄土、黄土陷穴、人工洞穴、煤矿采空区等
2、工程数量本标段共有涵洞 92 座,其中处于湿陷性黄土地段,需要采纳灰土 挤 密 桩 进 行 地 基 处 理 的 涵 洞 共 有 55 座 , 需 施 工 灰 土 挤 密 桩270405
二、灰土挤密桩施工工艺1、适用范围适用于本标段所有处于湿陷性黄土地段,需施做灰土挤密桩的涵洞基础施工
2、材料准备(1)土:宜优先采纳基槽中挖出的土,但不得含有有机杂物
使用前应过筛,其粒径不得大于 15mm,含水率应符合规定
(2)石灰:采纳消石灰粉,使用前应充分熟化过筛,不得含有未熟化的生石灰块,其粒径不得大于 5mm,也不得含有过多的水分
3、施工机具(1)成孔设备0
6t 或 1
2t 柴油打桩机或自制锤击式打桩机或冲击钻机
(2)夯实设备卷扬机、提升式夯实机或偏心轮类杆式夯式机
(3)主要工具 铁锹、量斗、水桶、胶管、喷壶、铁筛、铁(木)夯、手推车等

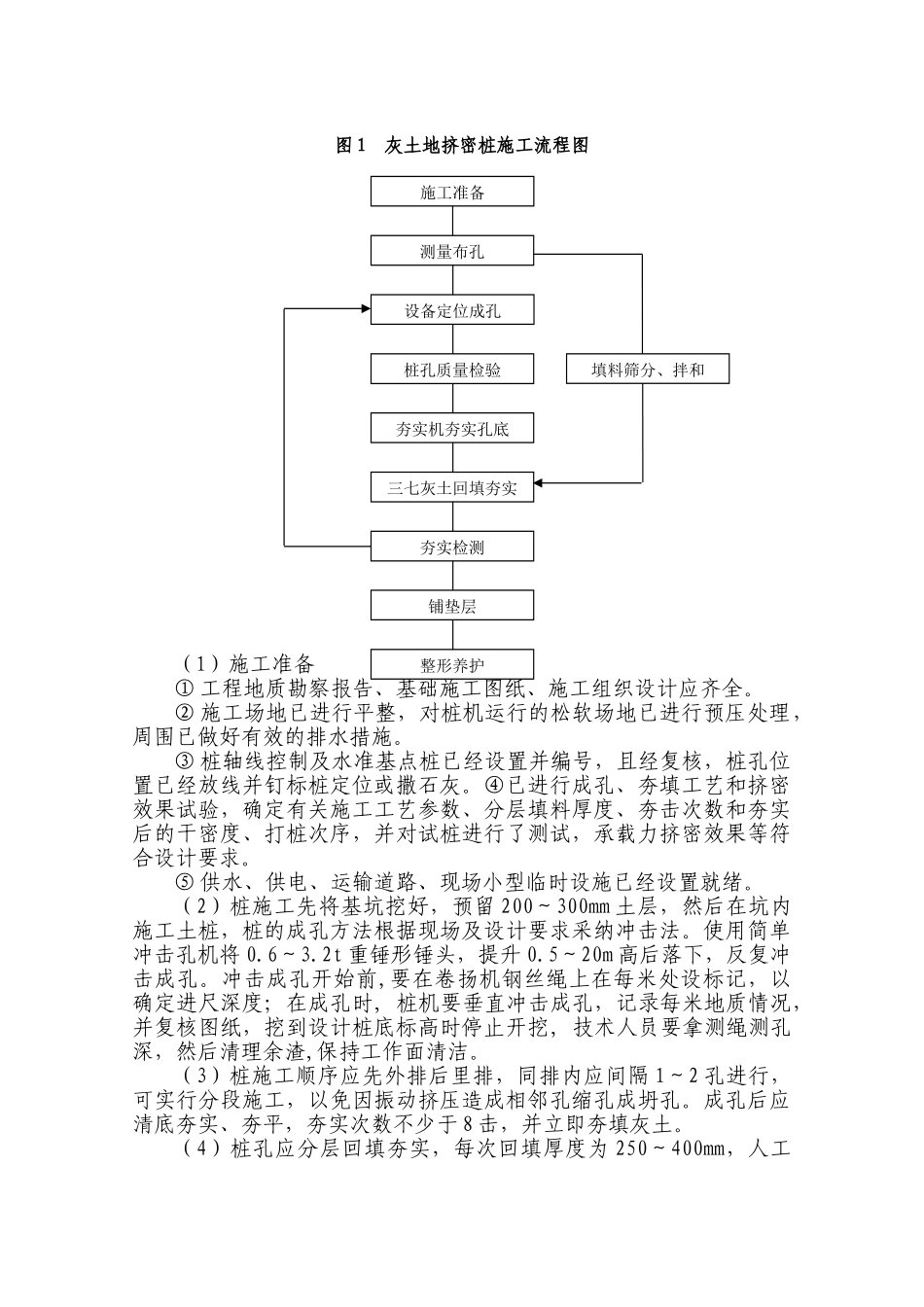

4、工艺流程图 1 灰土地挤密桩施工流程图(1)施工准备① 工程地质勘察报告、基础施工图纸、施工组织设计应齐全
② 施工场地已进行平整,对桩机运行的松软场地已进行预压处理,周围已做好有效的排水措施
③ 桩轴线控制及水准基点桩已经设置并编号,且经复核,桩孔位置已经放线并钉标桩定位或撒石灰
④已进行成孔、夯填工艺和挤密效果试验,确定有关施工工艺参数、分层填料厚度、夯击次数和夯实后的干密度、打桩次序,并对试桩进行了测试,
