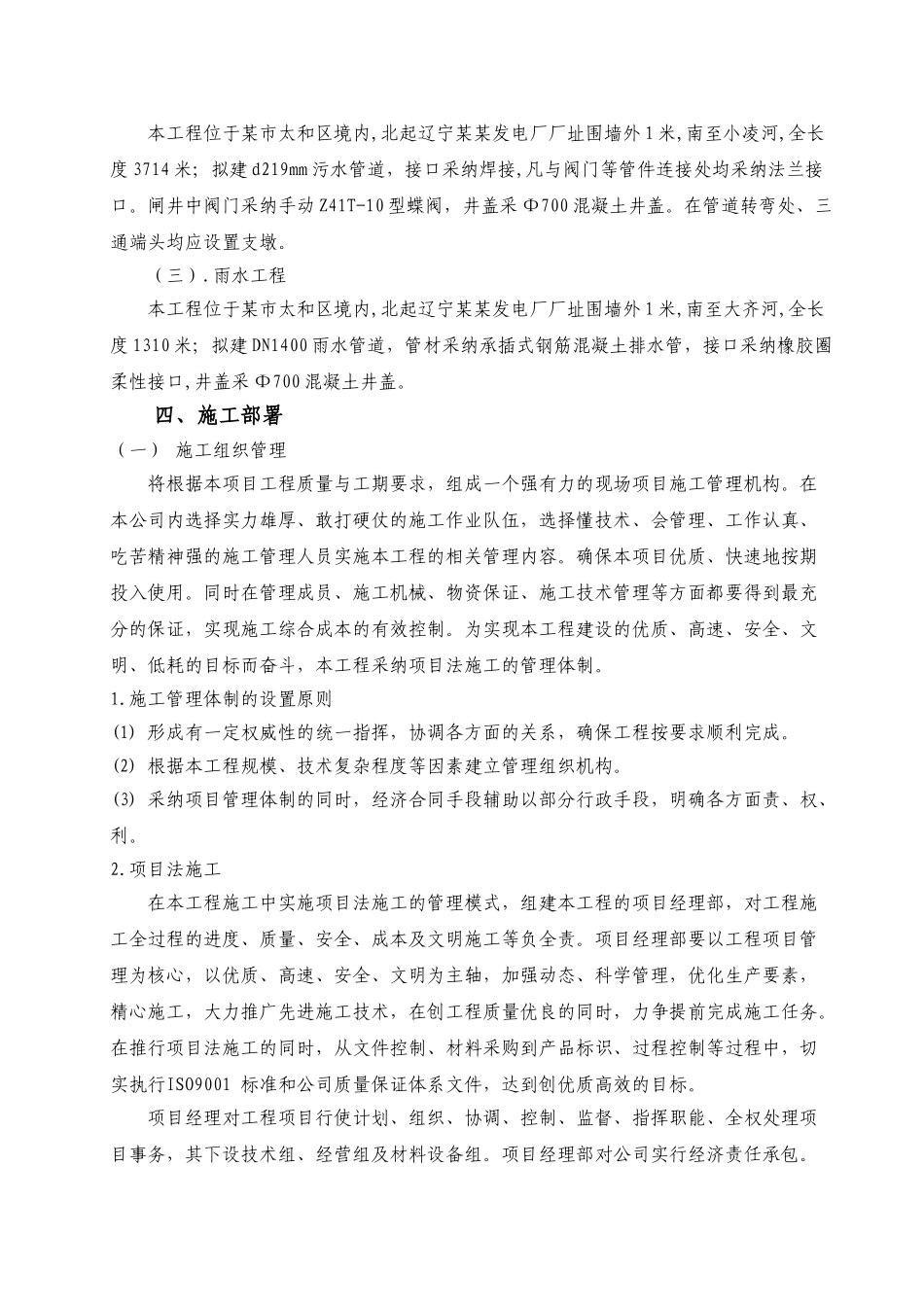

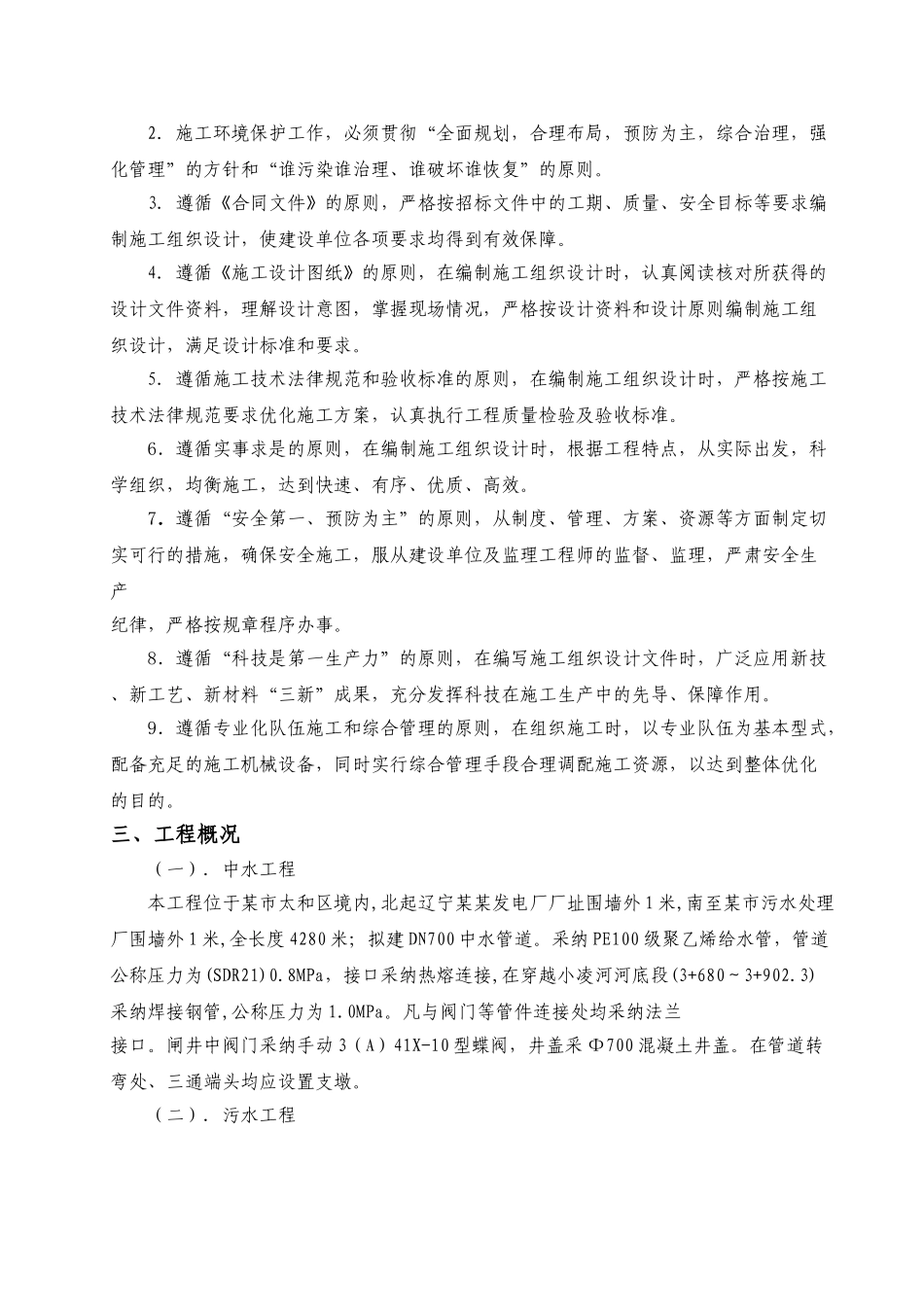

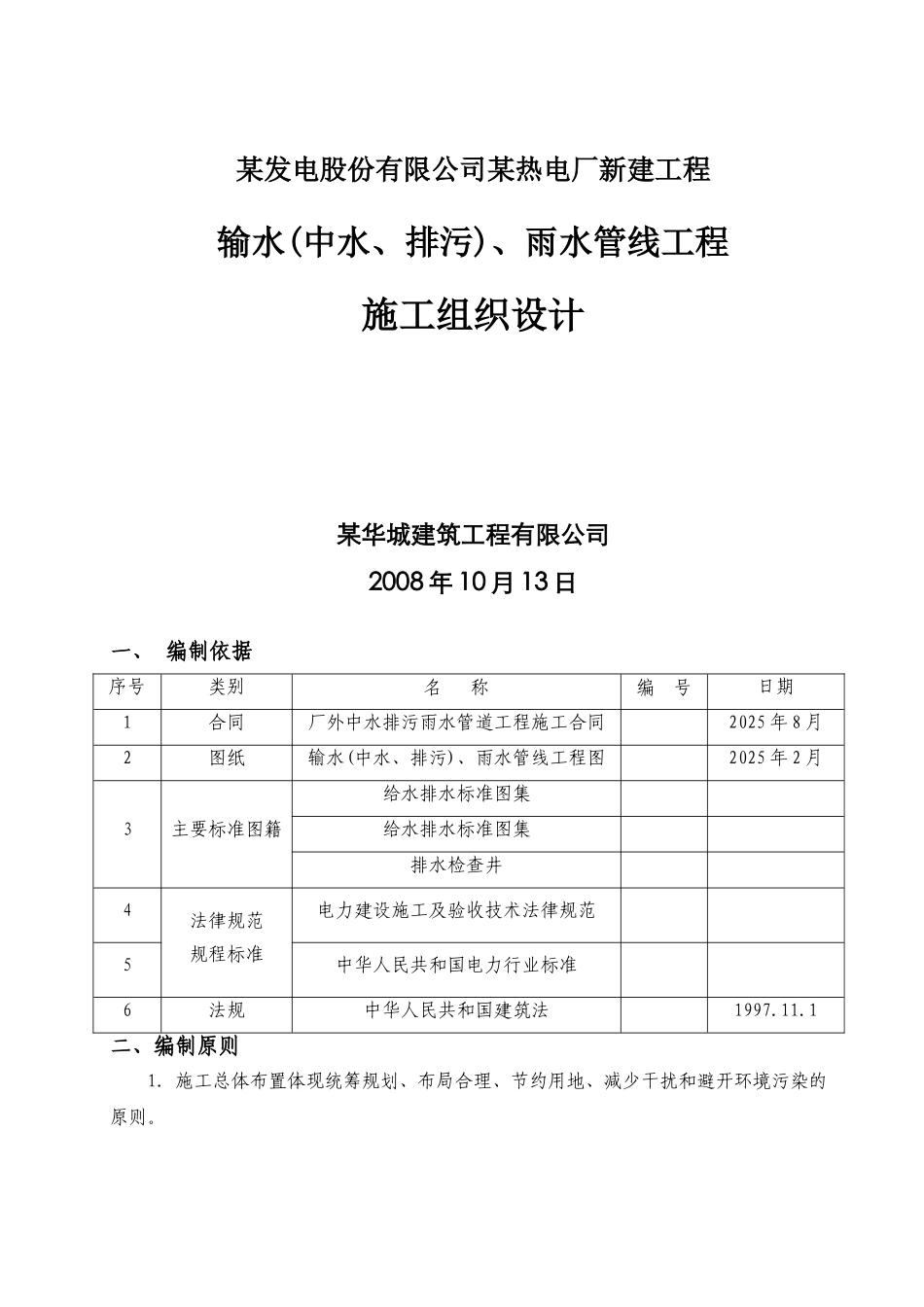

某发电股份有限公司某热电厂新建工程输水(中水、排污)、雨水管线工程施工组织设计某华城建筑工程有限公司2008 年 10 月 13 日一、 编制依据序号类别名 称编 号日期1合同厂外中水排污雨水管道工程施工合同2025 年 8 月2图纸输水(中水、排污)、雨水管线工程图2025 年 2 月3主要标准图籍给水排水标准图集给水排水标准图集排水检查井4法律规范规程标准电力建设施工及验收技术法律规范5中华人民共和国电力行业标准6法规中华人民共和国建筑法1997.11.1二、编制原则1.施工总体布置体现统筹规划、布局合理、节约用地、减少干扰和避开环境污染的原则。2.施工环境保护工作,必须贯彻“全面规划,合理布局,预防为主,综合治理,强化管理”的方针和“谁污染谁治理、谁破坏谁恢复”的原则。3.遵循《合同文件》的原则,严格按招标文件中的工期、质量、安全目标等要求编制施工组织设计,使建设单位各项要求均得到有效保障。4.遵循《施工设计图纸》的原则,在编制施工组织设计时,认真阅读核对所获得的设计文件资料,理解设计意图,掌握现场情况,严格按设计资料和设计原则编制施工组织设计,满足设计标准和要求。5.遵循施工技术法律规范和验收标准的原则,在编制施工组织设计时,严格按施工技术法律规范要求优化施工方案,认真执行工程质量检验及验收标准。6.遵循实事求是的原则,在编制施工组织设计时,根据工程特点,从实际出发,科学组织,均衡施工,达到快速、有序、优质、高效。7.遵循“安全第一、预防为主”的原则,从制度、管理、方案、资源等方面制定切实可行的措施,确保安全施工,服从建设单位及监理工程师的监督、监理,严肃安全生产纪律,严格按规章程序办事。8.遵循“科技是第一生产力”的原则,在编写施工组织设计文件时,广泛应用新技 、新工艺、新材料“三新”成果,充分发挥科技在施工生产中的先导、保障作用。9.遵循专业化队伍施工和综合管理的原则,在组织施工时,以专业队伍为基本型式,配备充足的施工机械设备,同时实行综合管理手段合理调配施工资源,以达到整体优化的目的。三、工程概况(一).中水工程本工程位于某市太和区境内,北起辽宁某某发电厂厂址围墙外 1 米,南至某市污水处理厂围墙外 1 米,全长度 4280 米;拟建 DN700 中水管道。采纳 PE100 级聚乙烯给水管,管道公称压力为(SDR21)0.8MPa,接口采纳热熔连接,在穿越小凌河河底段(3+680~3+902.3) 采纳焊接钢管,公称压力为 1.0MPa。凡与阀门...
