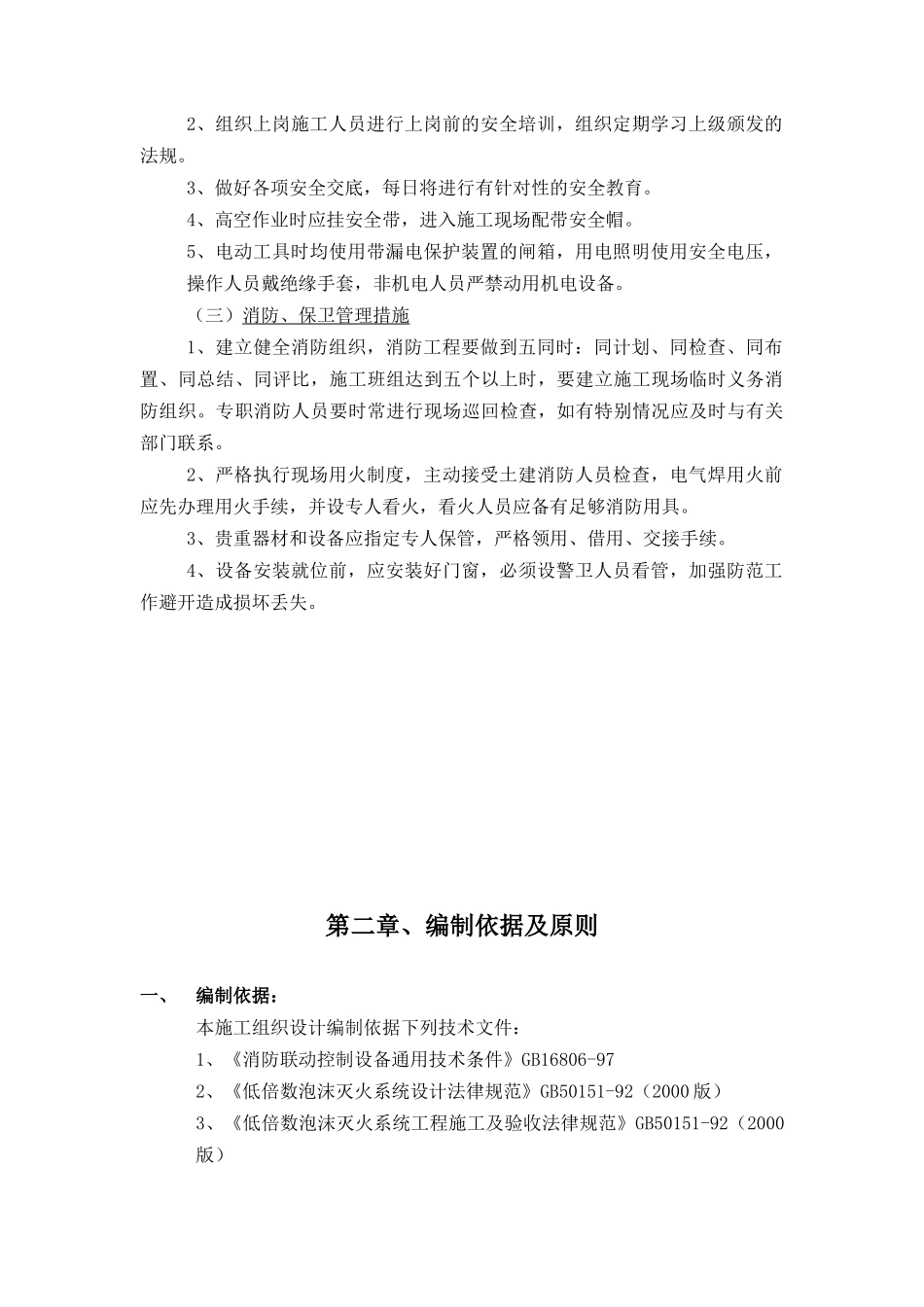

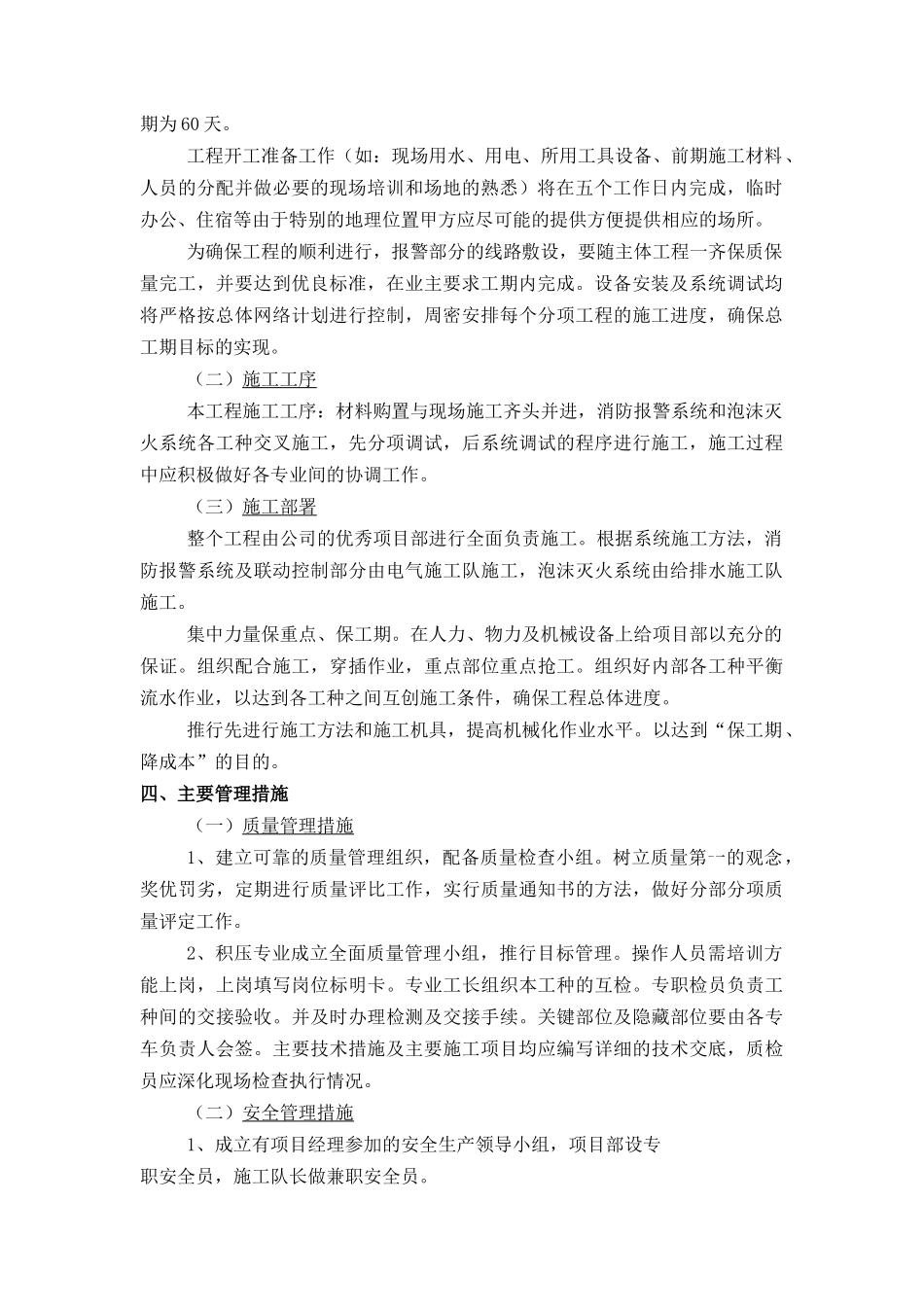

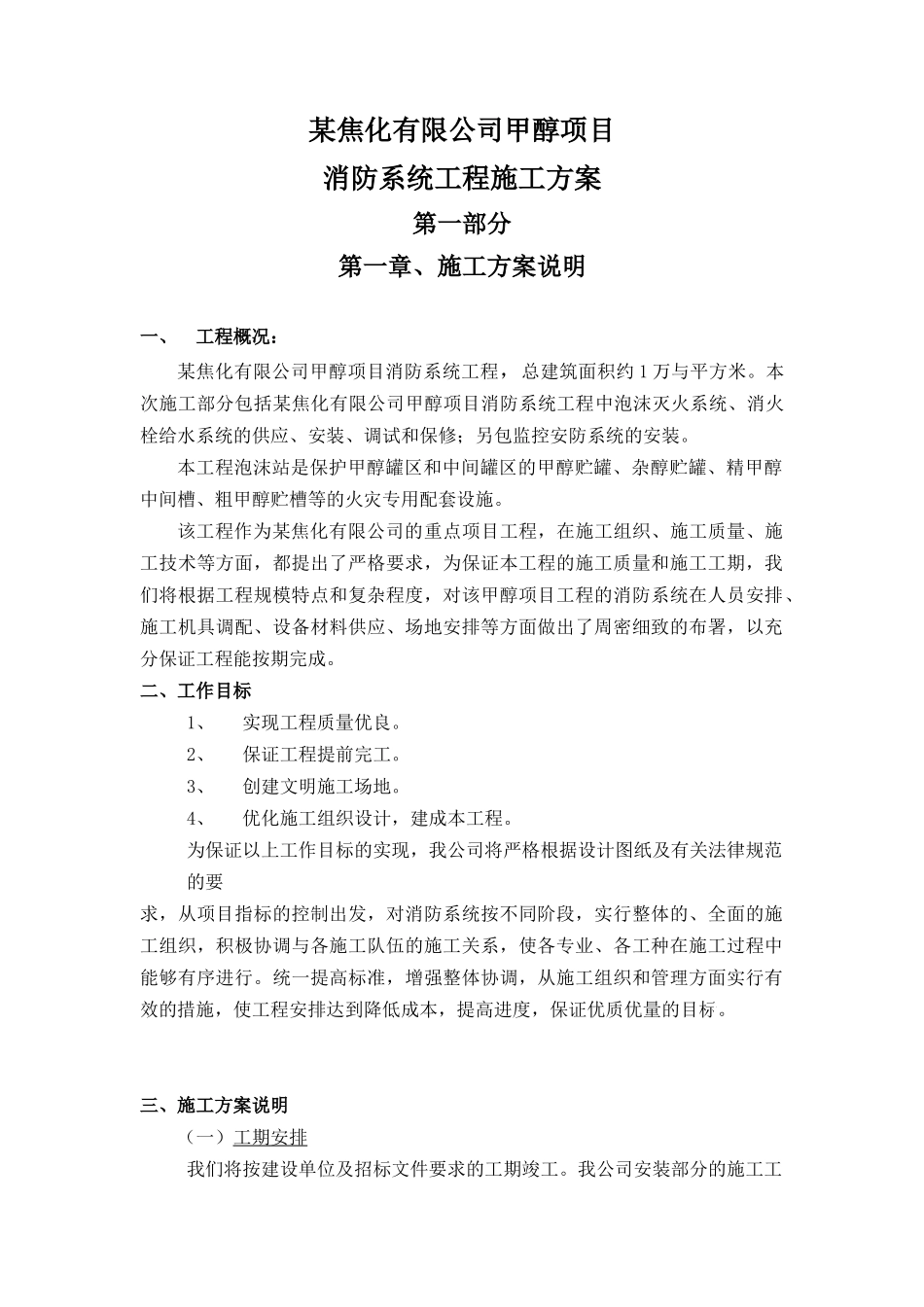

某焦化有限公司甲醇项目消防系统工程施工方案第一部分第一章、施工方案说明一、工程概况:某焦化有限公司甲醇项目消防系统工程,总建筑面积约 1 万与平方米。本次施工部分包括某焦化有限公司甲醇项目消防系统工程中泡沫灭火系统、消火栓给水系统的供应、安装、调试和保修;另包监控安防系统的安装。本工程泡沫站是保护甲醇罐区和中间罐区的甲醇贮罐、杂醇贮罐、精甲醇中间槽、粗甲醇贮槽等的火灾专用配套设施。该工程作为某焦化有限公司的重点项目工程,在施工组织、施工质量、施工技术等方面,都提出了严格要求,为保证本工程的施工质量和施工工期,我们将根据工程规模特点和复杂程度,对该甲醇项目工程的消防系统在人员安排、施工机具调配、设备材料供应、场地安排等方面做出了周密细致的布署,以充分保证工程能按期完成。二、工作目标1、实现工程质量优良。2、保证工程提前完工。3、创建文明施工场地。4、优化施工组织设计,建成本工程。为保证以上工作目标的实现,我公司将严格根据设计图纸及有关法律规范的要求,从项目指标的控制出发,对消防系统按不同阶段,实行整体的、全面的施工组织,积极协调与各施工队伍的施工关系,使各专业、各工种在施工过程中能够有序进行。统一提高标准,增强整体协调,从施工组织和管理方面实行有效的措施,使工程安排达到降低成本,提高进度,保证优质优量的目标。三、施工方案说明 (一)工期安排我们将按建设单位及招标文件要求的工期竣工。我公司安装部分的施工工期为 60 天。工程开工准备工作(如:现场用水、用电、所用工具设备、前期施工材料、人员的分配并做必要的现场培训和场地的熟悉)将在五个工作日内完成,临时办公、住宿等由于特别的地理位置甲方应尽可能的提供方便提供相应的场所。为确保工程的顺利进行,报警部分的线路敷设,要随主体工程一齐保质保量完工,并要达到优良标准,在业主要求工期内完成。设备安装及系统调试均将严格按总体网络计划进行控制,周密安排每个分项工程的施工进度,确保总工期目标的实现。(二)施工工序本工程施工工序:材料购置与现场施工齐头并进,消防报警系统和泡沫灭火系统各工种交叉施工,先分项调试,后系统调试的程序进行施工,施工过程中应积极做好各专业间的协调工作。(三)施工部署整个工程由公司的优秀项目部进行全面负责施工。根据系统施工方法,消防报警系统及联动控制部分由电气施工队施工,泡沫灭火系统由给排水施工队施工。集中力量保重点、保工...
