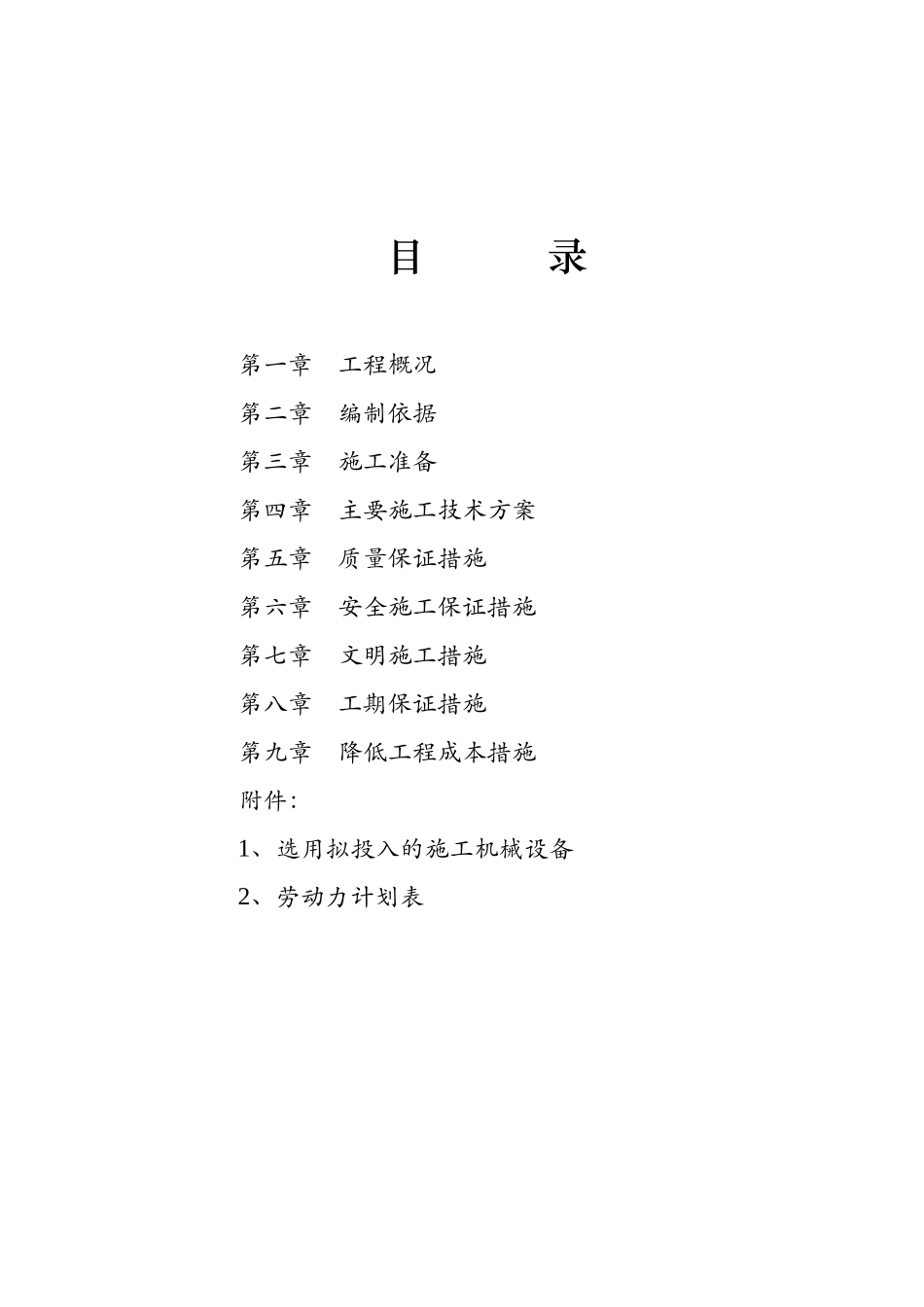

XX 公司六矿 XX 挡土墙 施工组织设计 编制 审核 审批 XX 市扶贫建筑有限公司施工组织设计报审表工程名称:XX 公司六矿 XX 挡土墙 编号:致:XX 市 XX 工程建设监理有限公司 (监理单位)我方已根据施工合同的有关规定完成 XX 公司六矿 XX 挡土墙 工程施工组织设计的编制,并经我单位上级技术负责人审查批准,请予审查。附:施工组织设计承包单位(章):XX 市扶贫建筑有限公司 项 目 经 理 : 日 期 : 专业监理工程师审查意见:专业监理工程师: 日 期 : 总监理工程师审查意见:项目监理机构:XX 市 XX 工程建设监理有限公司 总监理工程师: 日 期: 目 录第一章 工程概况第二章 编制依据第三章 施工准备第四章 主要施工技术方案第五章 质量保证措施第六章 安全施工保证措施第七章 文明施工措施第八章 工期保证措施第九章 降低工程成本措施附件:1、选用拟投入的施工机械设备2、劳动力计划表第一章 工程概况XX 公司六矿 XX 挡土墙工程位于 XX 公司六矿 XX 内,由 XX 中矿工程设计有限公司设计,由 XX 公司六矿投资。 挡土墙结构为:MU30 片石与 M10 水泥砂浆砌筑挡土墙,挡土墙间距 15 米设沉降伸缩缝一条,缝宽 30mm,缝中填塞沥青麻筋,且墙身高度不一时,需设伸缩缝;挡土墙每隔 2米上下左右另设 A100PVC 管泄水孔,最下排出水口高出地面300mm 在泄水孔进口处设置反滤层。第二章 编制依据一、由 XX 中矿工程设计有限公司设计的 XX 公司六矿XX 挡土墙施工图。二、国家颁布的有关施工标准和法律规范规程。第三章 施工准备一、建设方应作的准备工作为了使工程能够顺利开工,建设方应提供施工所需要的水源、电源及坐标引点,水准引点,选派贵公司的现场全权代表协商处理建施双方在施工中可能出现的各种问题和事项,委托社会工程质量监督部门对本工程实行工程质量监理,负责组织图纸会审和技术交底,组织决算及竣工验收。二、施工方应作的准备1、劳动力准备:积极办妥本工程所需的一切许可批准手续,组织劳动力进场,选拔配备项目施工精干班子,优选各专业工程的施工力量,为本工程全面施工作施工力量的准备。2、劳动力计划:为加快施工进度,本工程加大施工劳动力投入,确保按预定工期完工。3、机械准备:XX 公司机械设备充足,为保证工程质量和工程进度,XX 公司将配备先进的施工机械,在进场前对机械操作人员进行分组,确立责、权、利,定编、定岗、定任...
