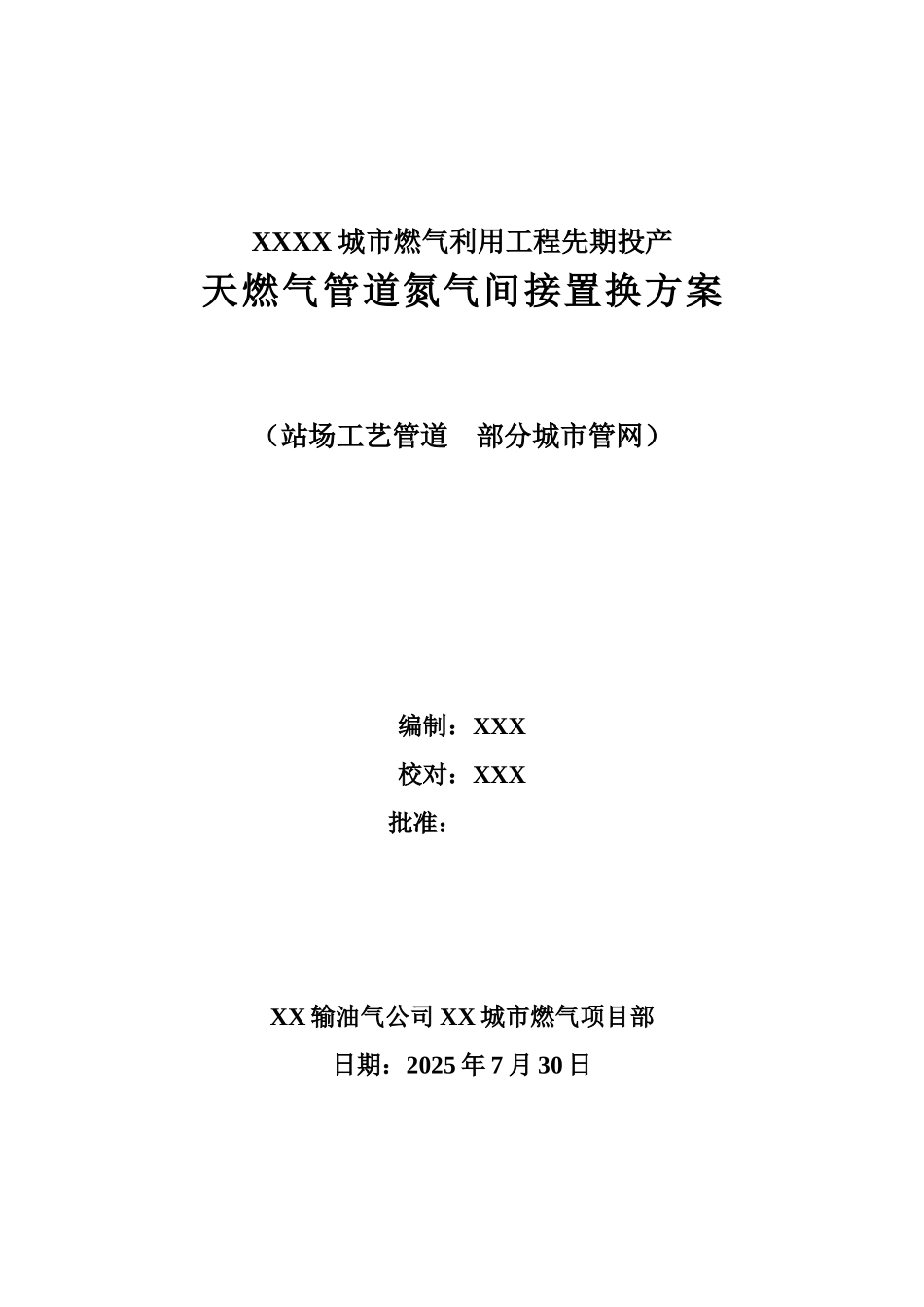

XXXX 城市燃气利用工程先期投产天燃气管道氮气间接置换方案(站场工艺管道 部分城市管网)编制:XXX校对:XXX批准: XX 输油气公司 XX 城市燃气项目部日期:2025 年 7 月 30 日目 录1 工程概况2 编制依据3 天然气置换3

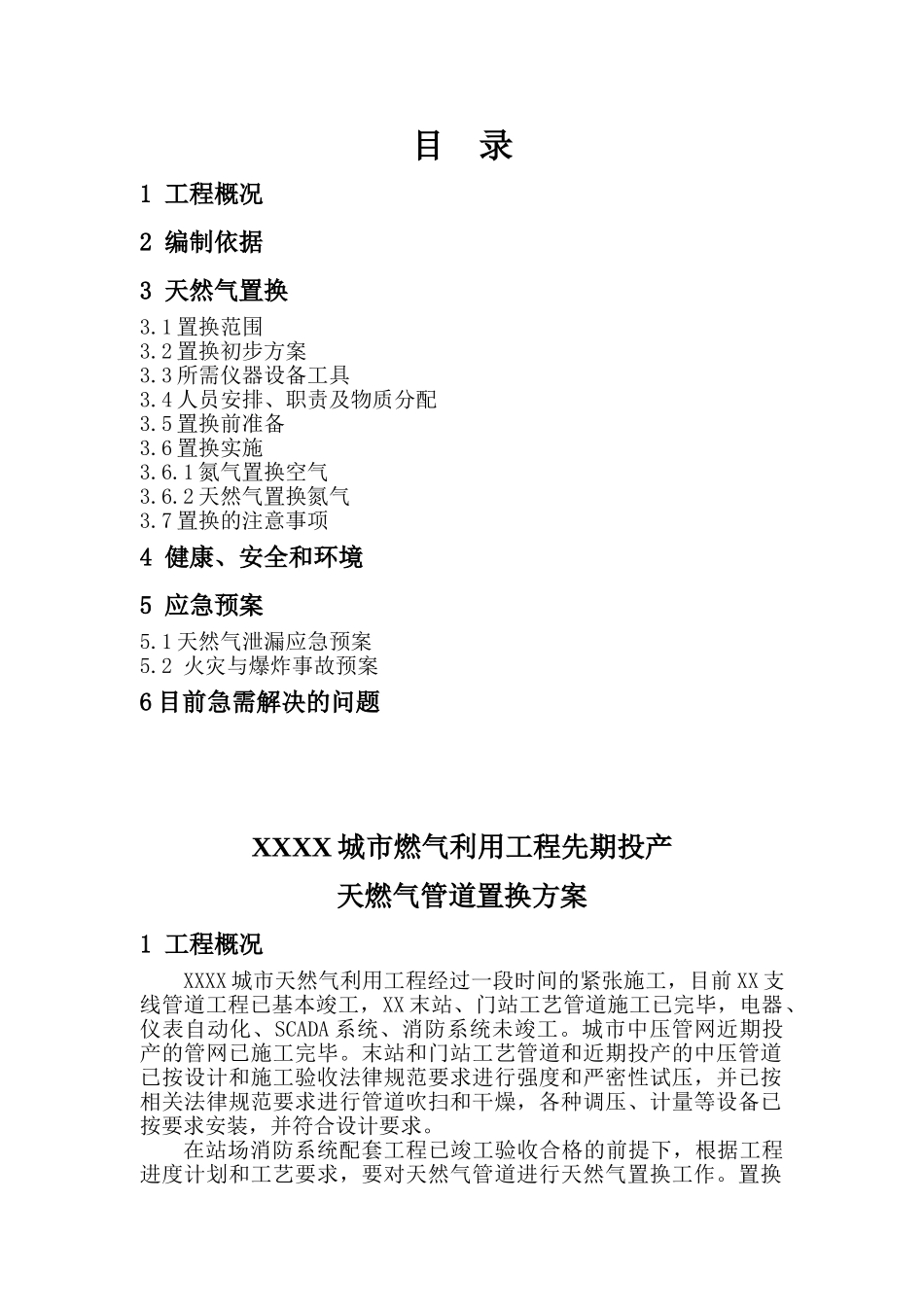

1 置换范围3
2 置换初步方案3
3 所需仪器设备工具3
4 人员安排、职责及物质分配3
5 置换前准备3
6 置换实施3
1 氮气置换空气3
2 天然气置换氮气3
7 置换的注意事项4 健康、安全和环境5 应急预案5
1 天然气泄漏应急预案5
2 火灾与爆炸事故预案6 目前急需解决的问题XXXX 城市燃气利用工程先期投产天燃气管道置换方案1 工程概况XXXX 城市天然气利用工程经过一段时间的紧张施工,目前 XX 支线管道工程已基本竣工,XX 末站、门站工艺管道施工已完毕,电器、仪表自动化、SCADA 系统、消防系统未竣工
城市中压管网近期投产的管网已施工完毕
末站和门站工艺管道和近期投产的中压管道已按设计和施工验收法律规范要求进行强度和严密性试压,并已按相关法律规范要求进行管道吹扫和干燥,各种调压、计量等设备已按要求安装,并符合设计要求
在站场消防系统配套工程已竣工验收合格的前提下,根据工程进度计划和工艺要求,要对天然气管道进行天然气置换工作
置换质量的好坏,直接关系投产的成败和投产后的安全进行,不仅直接关系到用户能否正常使用天然气,而且涉及到城市管网的竣工交接和整个城市管网的安全,是投产过程中最为关键的步骤
因此,对投产置换工作必须高度重视,精心组织,特编写此方案,确保投产置换过程的安全、顺利

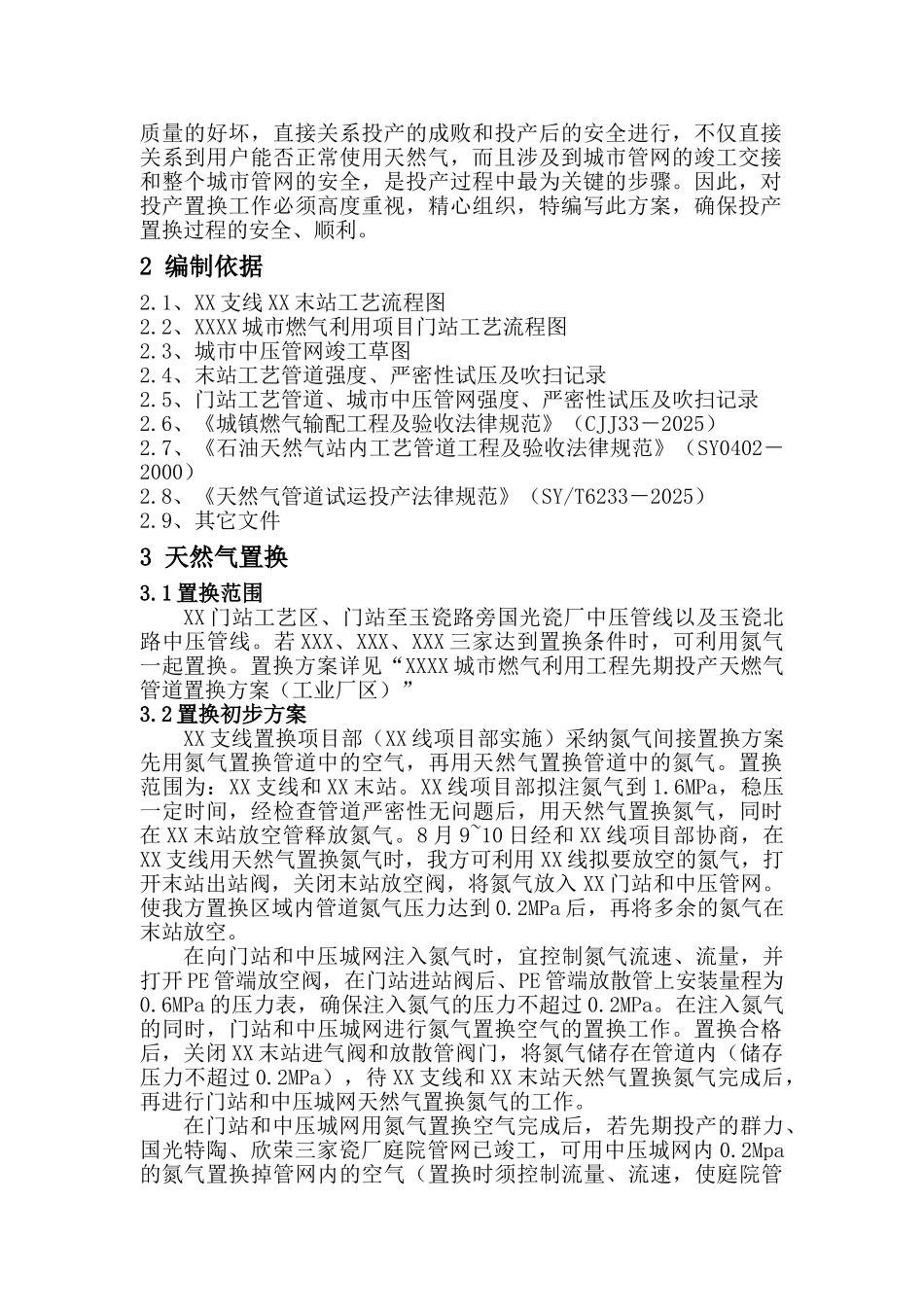

2 编制依据2
1、XX 支线 XX 末站工艺流程图2
2、XXXX 城市燃气利用项目门站工艺流程图2
3、城市中压管网竣工草图2
4、末站工艺管道强度、严密性试压及吹扫记录2
5、门站工艺管道、城市中压管网强度、严密性试压及吹扫
