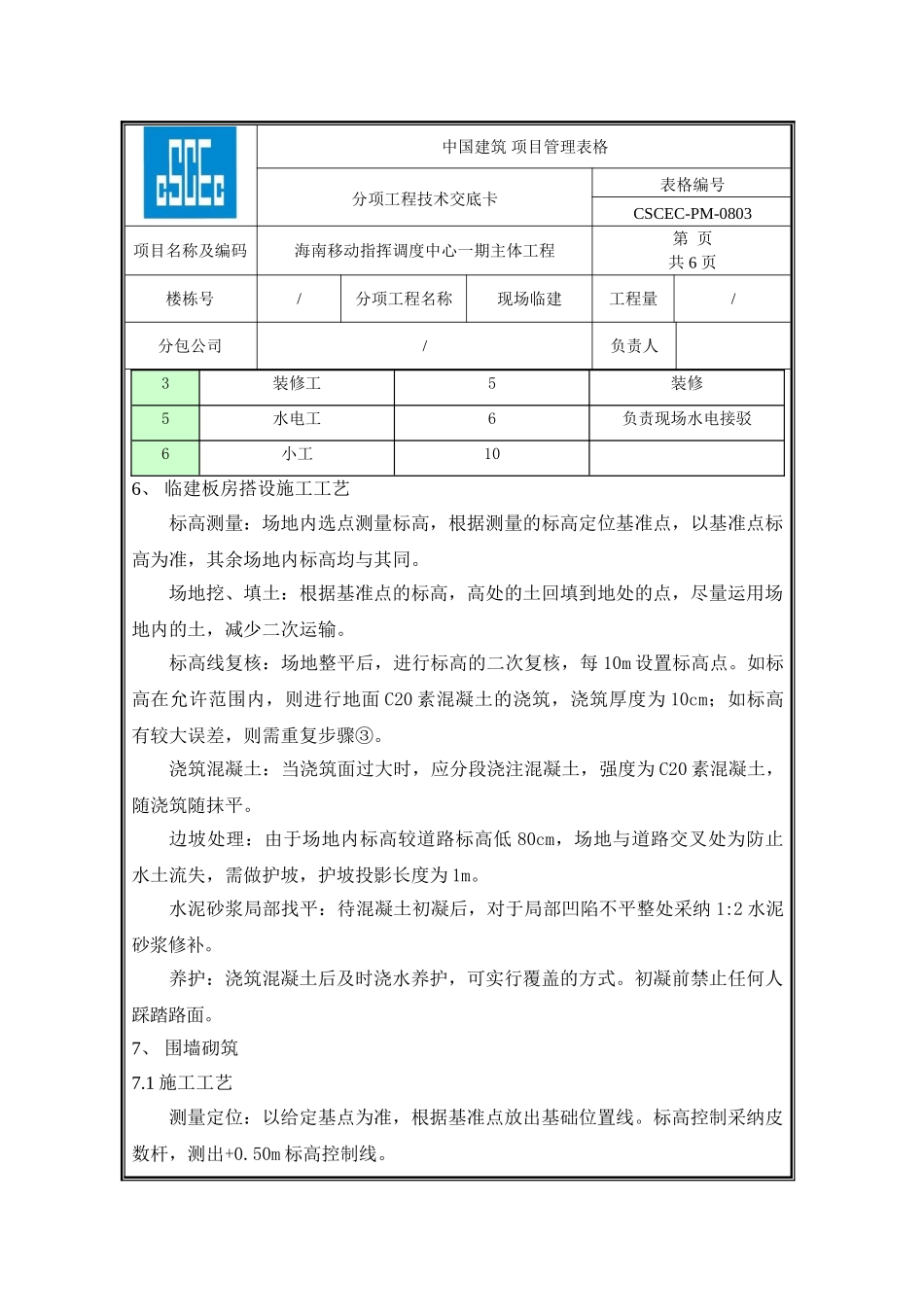

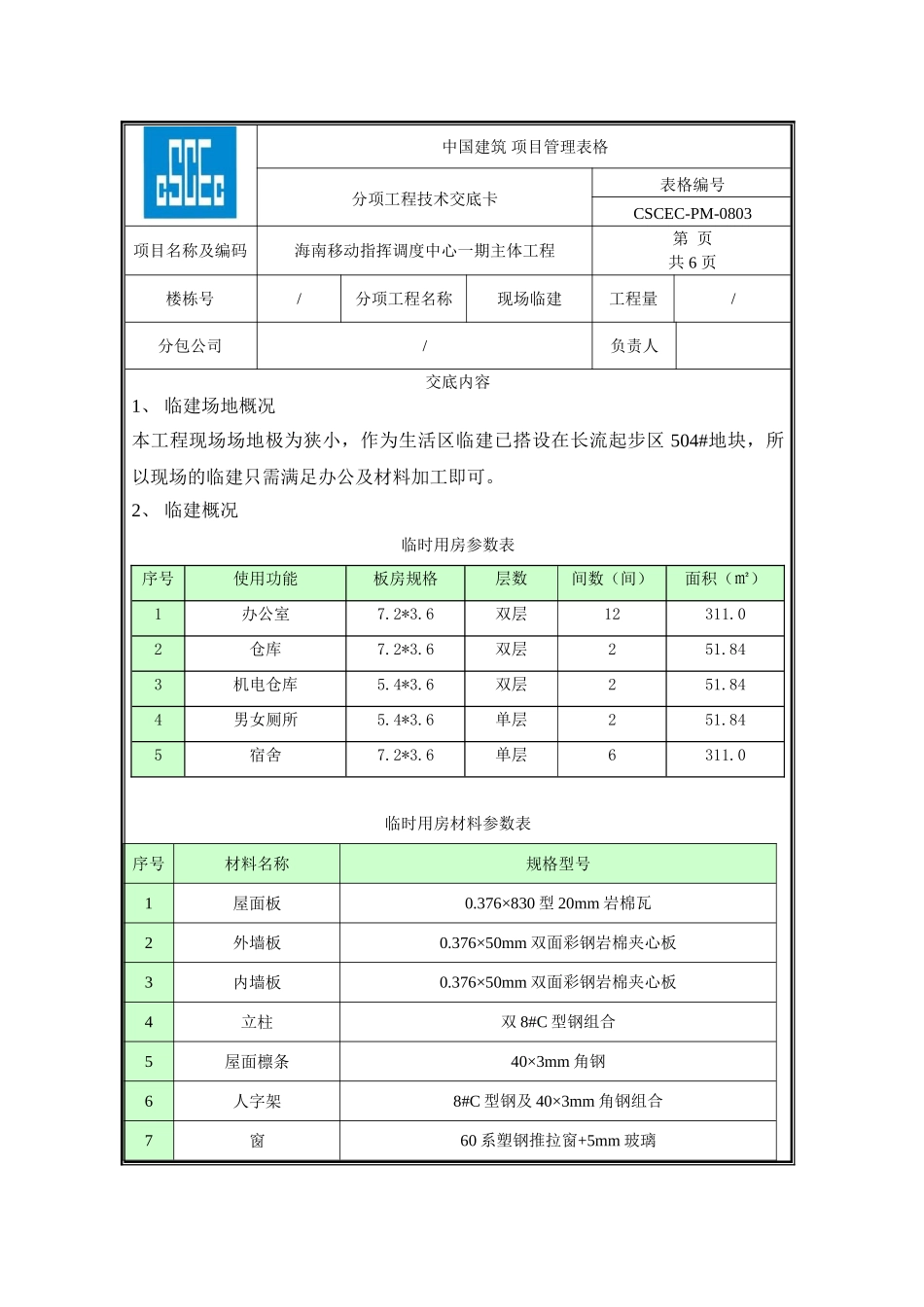

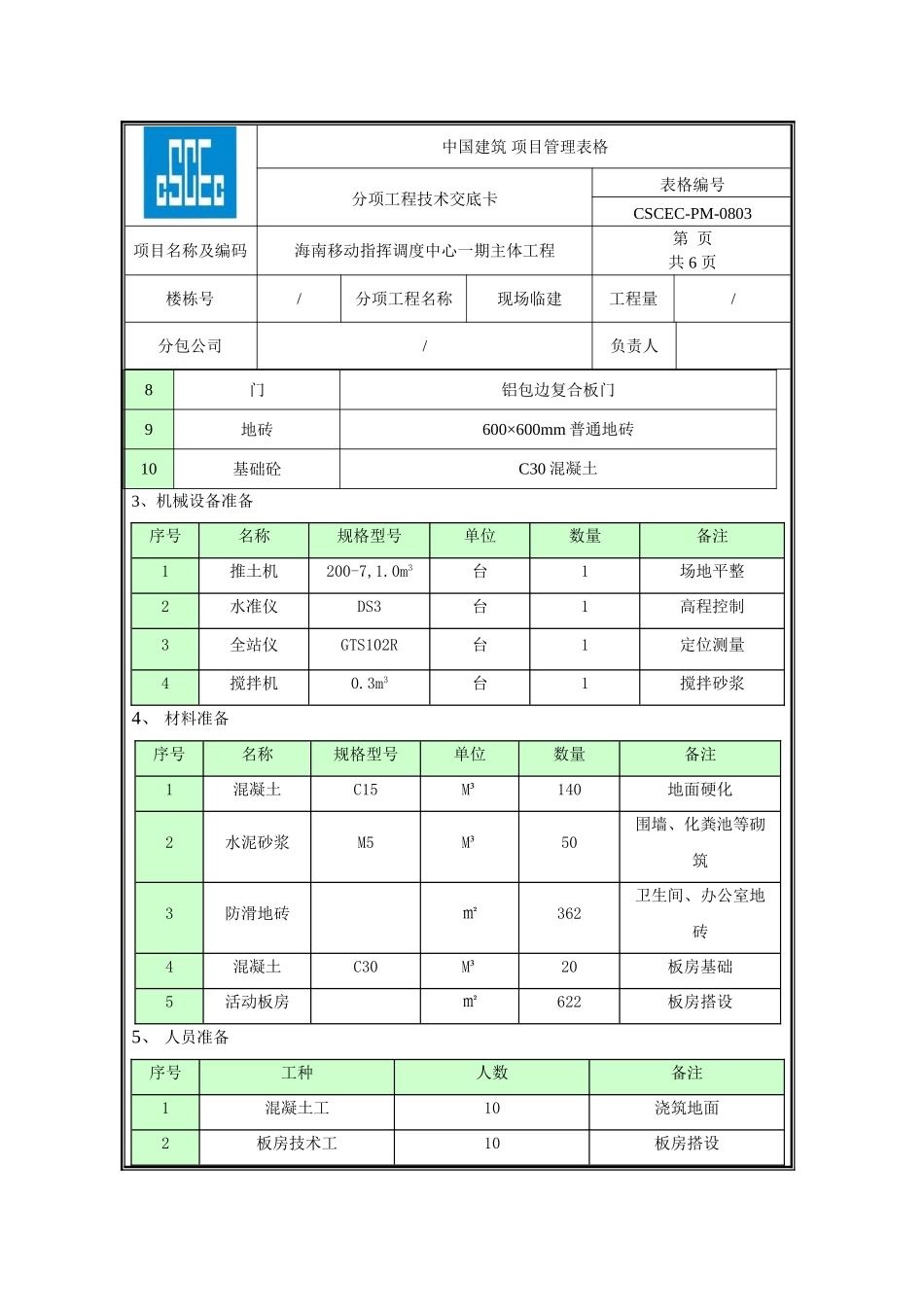

中国建筑 项目管理表格分项工程技术交底卡表格编号CSCEC-PM-0803项目名称及编码海南移动指挥调度中心一期主体工程第 页共 6 页楼栋号/分项工程名称现场临建工程量/分包公司/负责人交底内容1、 临建场地概况本工程现场场地极为狭小,作为生活区临建已搭设在长流起步区 504#地块,所以现场的临建只需满足办公及材料加工即可。2、 临建概况临时用房参数表序号使用功能板房规格层数间数(间)面积(㎡)1办公室7.2*3.6双层12311.02仓库7.2*3.6双层251.843机电仓库5.4*3.6双层251.844男女厕所5.4*3.6单层251.845宿舍7.2*3.6单层6311.0临时用房材料参数表序号材料名称规格型号1屋面板0.376×830 型 20mm 岩棉瓦2外墙板0.376×50mm 双面彩钢岩棉夹心板3内墙板0.376×50mm 双面彩钢岩棉夹心板4立柱双 8#C 型钢组合5屋面檩条40×3mm 角钢6人字架8#C 型钢及 40×3mm 角钢组合7窗60 系塑钢推拉窗+5mm 玻璃中国建筑 项目管理表格分项工程技术交底卡表格编号CSCEC-PM-0803项目名称及编码海南移动指挥调度中心一期主体工程第 页共 6 页楼栋号/分项工程名称现场临建工程量/分包公司/负责人8门铝包边复合板门9地砖600×600mm 普通地砖10基础砼C30 混凝土3、机械设备准备序号名称规格型号单位数量备注1推土机200-7,1.0m3台1场地平整2水准仪DS3台1高程控制3全站仪GTS102R台1定位测量4搅拌机0.3m3台1搅拌砂浆4、 材料准备序号名称规格型号单位数量备注1混凝土C15M³140地面硬化2水泥砂浆M5M³50围墙、化粪池等砌筑3防滑地砖㎡362卫生间、办公室地砖4混凝土C30M³20板房基础5活动板房㎡622板房搭设5、 人员准备序号工种人数备注1混凝土工10浇筑地面2板房技术工10板房搭设中国建筑 项目管理表格分项工程技术交底卡表格编号CSCEC-PM-0803项目名称及编码海南移动指挥调度中心一期主体工程第 页共 6 页楼栋号/分项工程名称现场临建工程量/分包公司/负责人3装修工5装修5水电工6负责现场水电接驳6小工106、 临建板房搭设施工工艺标高测量:场地内选点测量标高,根据测量的标高定位基准点,以基准点标高为准,其余场地内标高均与其同。场地挖、填土:根据基准点的标高,高处的土回填到地处的点,尽量运用场地内的土,减少二次运输。标高线复核:场地整平后,进行标高的二次复核,每 10m 设置标高点。如标高在允许范围内,则进行地面 C20 素混凝土的浇筑,浇筑厚度为 10cm;如标高有较大误差,则需重复步骤③。浇筑混凝土:当浇筑面过大...
