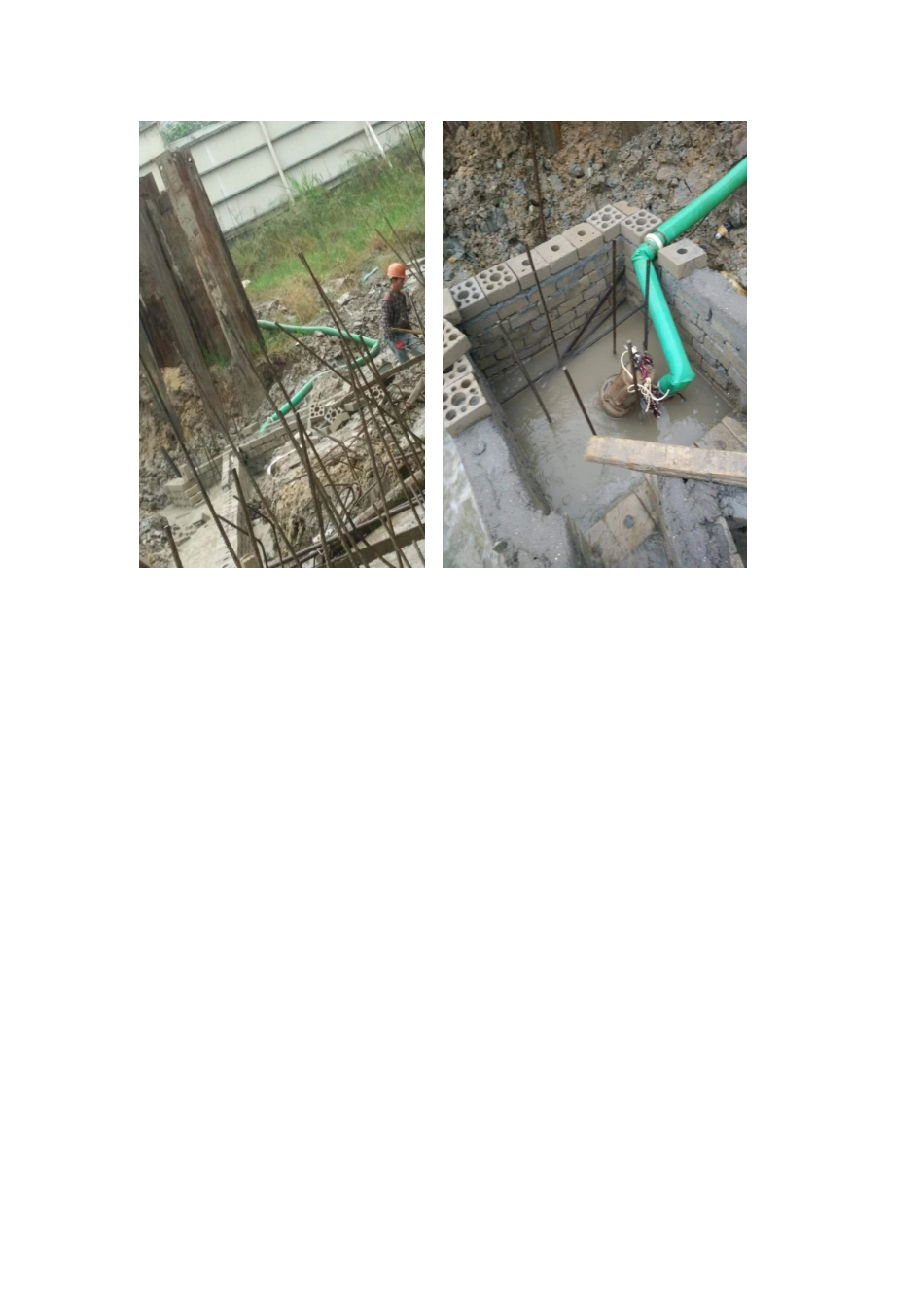

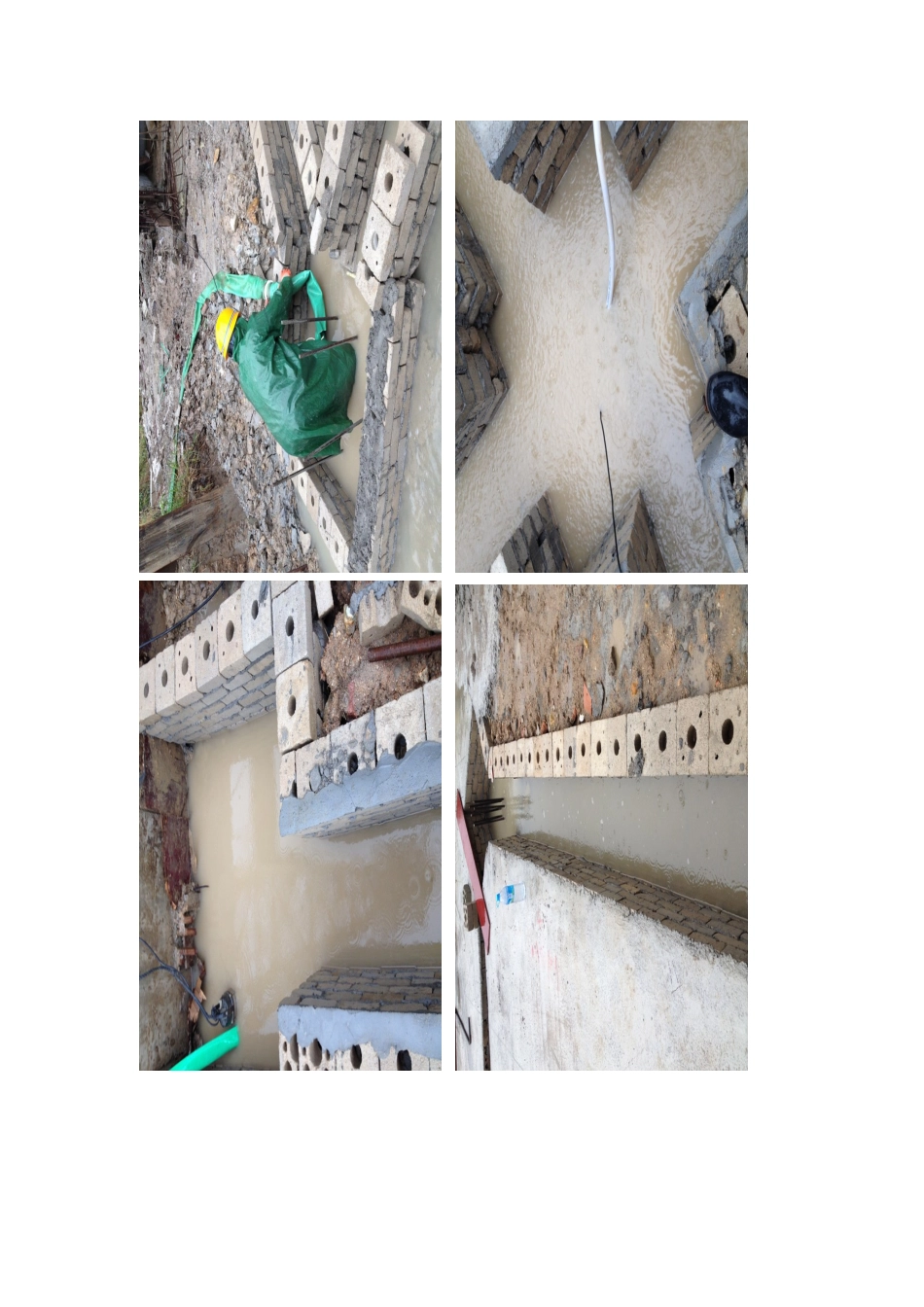

现场签证草签单 编号: 项目名称宁德泰禾·红树林项目三期(15#、18~22#楼附属沿街商业街及相应地下室)建筑安装工程——地下室二区抽水 2025.11.2~2025.11.6工程量及相关说明20#楼及附楼地下室底板单桩承台和梁积水严重,无法浇筑垫层,需要抽水。2025 年 11 月 2 日:13:20~15:30 管径 100 潜水泵 1 台×2 小时 10 分、管径50 潜水泵 2 台×2 小时 10 分;2025 年 11 月 5 日:8:30~10:30 管径 100 潜水泵 1 台×2 小时、管径 50 潜水泵 2 台×2 小时;13:30~16:40 管径 100 潜水泵 1 台×3 小时 10 分、管径 50 潜水泵 2 台×3 小时 10 分;2025 年 11 月 6 日:13:30~17:30 管径 100 潜水泵 2 台×4 小时、管径 50 潜水泵 2 台×4 小时;相关人员确认会签施工方甲方项目部甲方预算部现场代表 现场签证草签单 编号:项目名称宁德泰禾·红树林项目三期(15#、18~22#楼附属沿街商业街及相应地下室)建筑安装工程——地下室二区抽水 工程量及相关说明二区地下室因 2025 年 11 月 11 日至 2025 年 11 月 12 日连续出现中雨天气,导致地下室 4 区底板单桩承台和梁积水,无法浇筑垫层及承台梁砖胎膜砌筑,需要抽水。2025 年 11 月 12 日: 5:30~17:50 管径 100 潜水泵 1 台×12 小时 10 分、 管径 75 潜水泵 2 台×12 小时 10 分;相关人员确认会签施工方甲方项目部甲方预算部现场代表 现场签证草签单 编号:项目名称宁德泰禾·红树林项目三期(15#、18~22#楼附属沿街商业街及相应地下室)建筑安装工程——地下室抽水 工程量及相关说明地下室因 2025 年 12 月 22 日至 2025 年 12 月 27 日连续出现中雨天气,导致21#楼地下室及地下室 4 区底板单桩承台和梁积水,无法浇筑垫层及承台梁砖胎膜砌筑,需要抽水。2025 年 12 月 22 日: 6:30~18:30 管径 100 潜水泵 1 台×12 小时; 管径 75 潜水泵 2 台×12 小时; 管径 50 潜水泵 4 台×12 小时;相关人员确认会签施工方甲方项目部甲方预算部现场代表 现场签证草签单 编号:项目名称宁德泰禾·红树林项目三期(15#、18~22#楼附属沿街商业街及相应地下室)建筑安装工程——地下室抽水 工程量及相关说明地下室因 2025 年 12 月 22 日至 2025 年 12 月 27 日连续出现中雨天气,导致21#楼地下室及地下室 4 区底板单桩承台...
