现浇剪力墙结构住宅楼工程脚手架工程施工方案

现浇剪力墙结构住宅楼工程脚手架工程施工方案_第1页
1/36
现浇剪力墙结构住宅楼工程脚手架工程施工方案_第2页
2/36
现浇剪力墙结构住宅楼工程脚手架工程施工方案_第3页
3/36

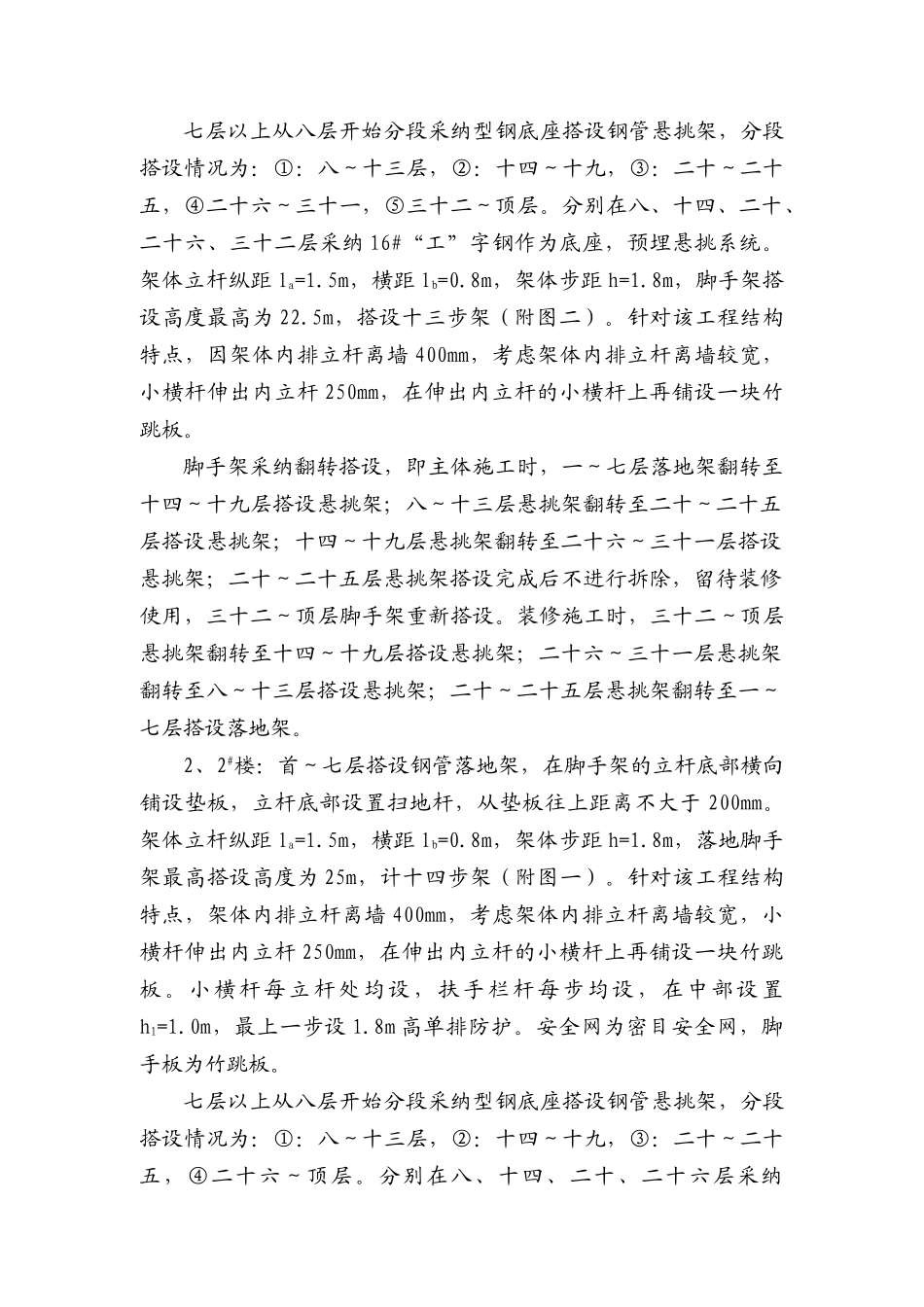

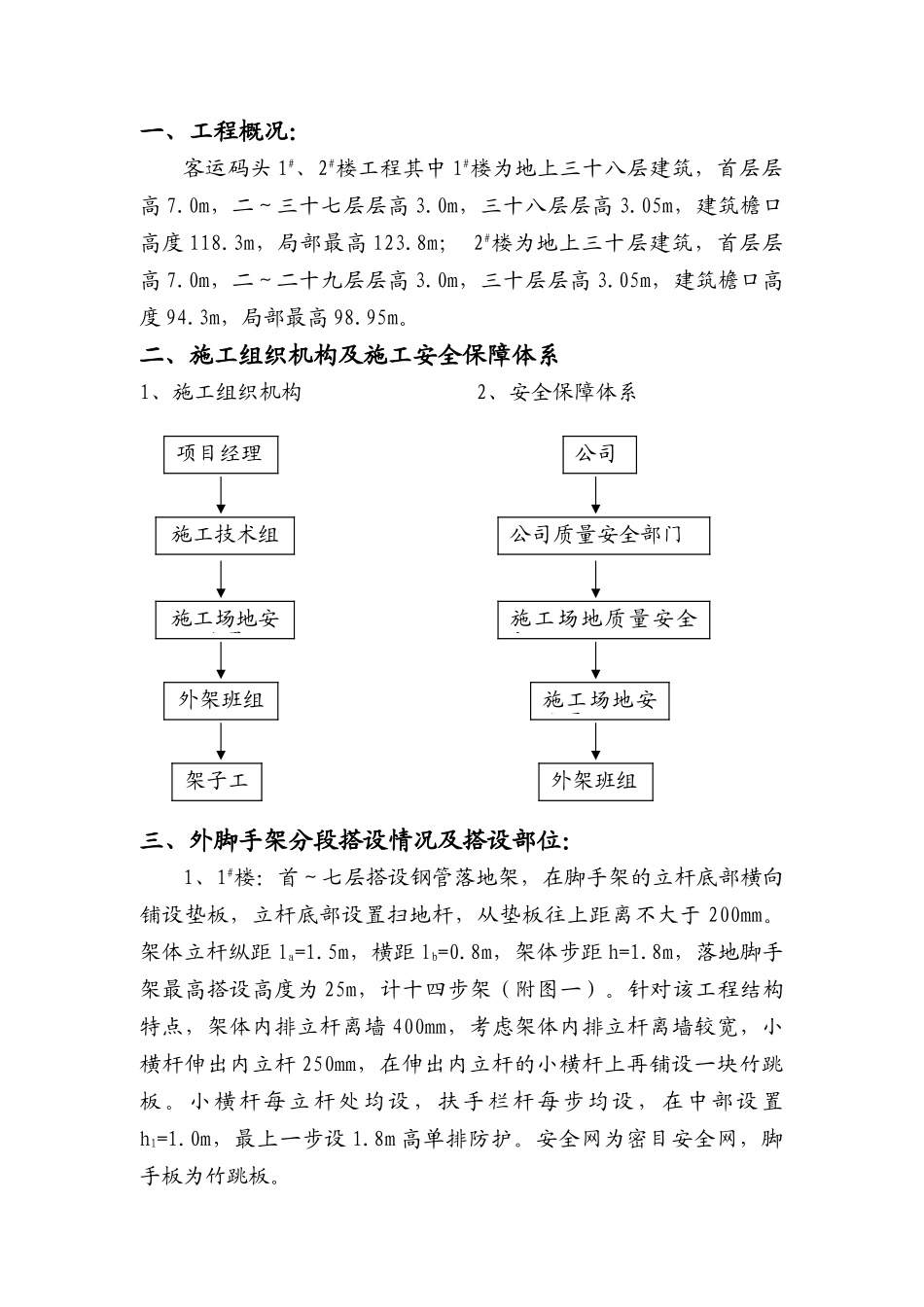

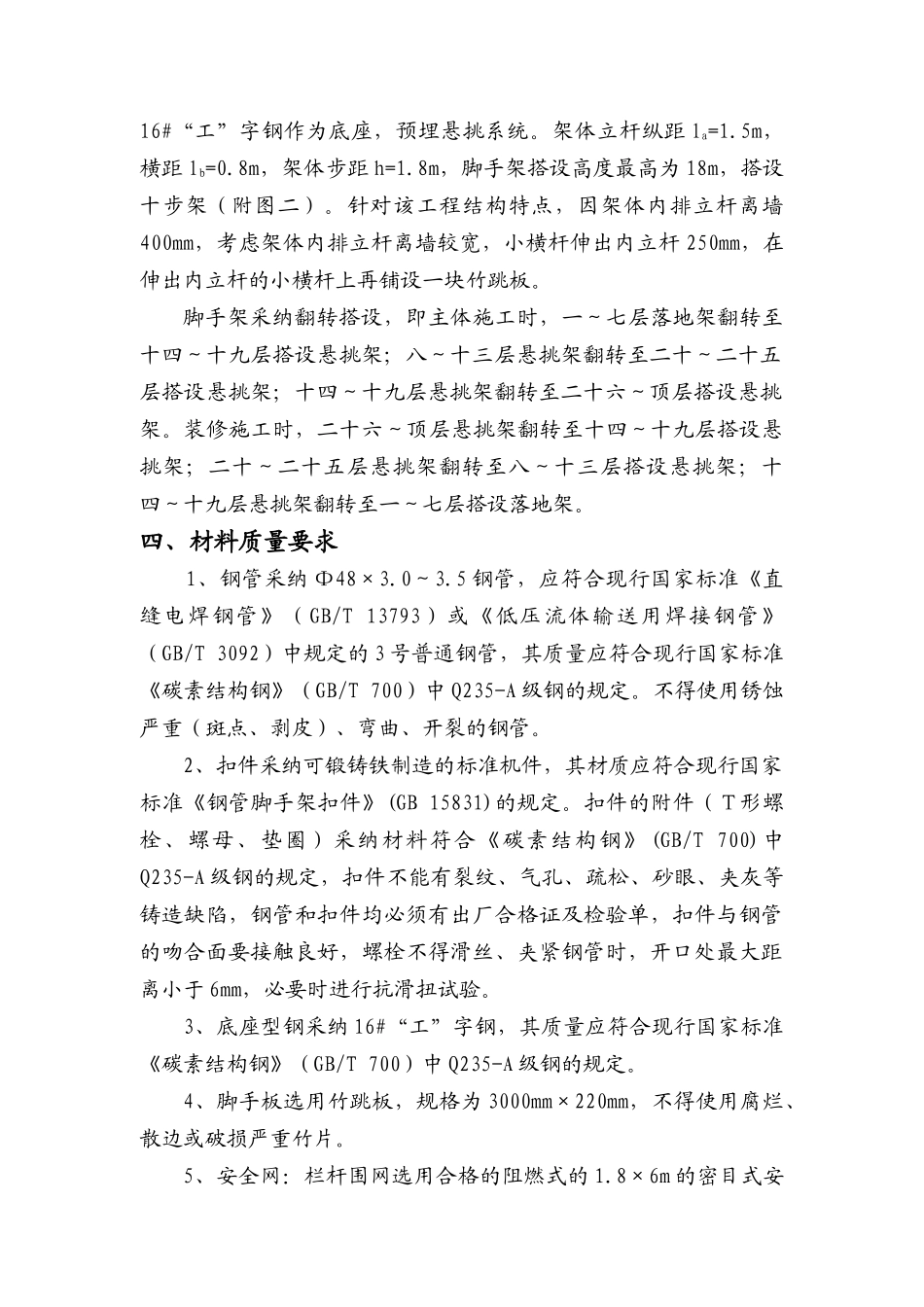

一、工程概况:客运码头 1#、2#楼工程其中 1#楼为地上三十八层建筑,首层层高 7.0m,二~三十七层层高 3.0m,三十八层层高 3.05m,建筑檐口高度 118.3m,局部最高 123.8m; 2#楼为地上三十层建筑,首层层高 7.0m,二~二十九层层高 3.0m,三十层层高 3.05m,建筑檐口高度 94.3m,局部最高 98.95m。二、施工组织机构及施工安全保障体系1、施工组织机构 2、安全保障体系三、外脚手架分段搭设情况及搭设部位:1、1#楼:首~七层搭设钢管落地架,在脚手架的立杆底部横向铺设垫板,立杆底部设置扫地杆,从垫板往上距离不大于 200mm。架体立杆纵距 la=1.5m,横距 lb=0.8m,架体步距 h=1.8m,落地脚手架最高搭设高度为 25m,计十四步架(附图一)。针对该工程结构特点,架体内排立杆离墙 400mm,考虑架体内排立杆离墙较宽,小横杆伸出内立杆 250mm,在伸出内立杆的小横杆上再铺设一块竹跳板。小横杆每立杆处均设,扶手栏杆每步均设,在中部设置h1=1.0m,最上一步设 1.8m 高单排防护。安全网为密目安全网,脚手板为竹跳板。项目经理施工技术组施工场地安全员外架班组架子工公司公司质量安全部门施工场地质量安全部门施工场地安全员外架班组七层以上从八层开始分段采纳型钢底座搭设钢管悬挑架,分段搭设情况为:①:八~十三层,②:十四~十九,③:二十~二十五,④二十六~三十一,⑤三十二~顶层。分别在八、十四、二十、二十六、三十二层采纳 16#“工”字钢作为底座,预埋悬挑系统。架体立杆纵距 la=1.5m,横距 lb=0.8m,架体步距 h=1.8m,脚手架搭设高度最高为 22.5m,搭设十三步架(附图二)。针对该工程结构特点,因架体内排立杆离墙 400mm,考虑架体内排立杆离墙较宽,小横杆伸出内立杆 250mm,在伸出内立杆的小横杆上再铺设一块竹跳板。脚手架采纳翻转搭设,即主体施工时,一~七层落地架翻转至十四~十九层搭设悬挑架;八~十三层悬挑架翻转至二十~二十五层搭设悬挑架;十四~十九层悬挑架翻转至二十六~三十一层搭设悬挑架;二十~二十五层悬挑架搭设完成后不进行拆除,留待装修使用,三十二~顶层脚手架重新搭设。装修施工时,三十二~顶层悬挑架翻转至十四~十九层搭设悬挑架;二十六~三十一层悬挑架翻转至八~十三层搭设悬挑架;二十~二十五层悬挑架翻转至一~七层搭设落地架。2、2#楼:首~七层搭设钢管落地架,在脚手架的立杆底部横向铺设垫板,立杆底部设置扫地杆,从垫板往上距离不大于 200mm。架体立...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

现浇剪力墙结构住宅楼工程脚手架工程施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
