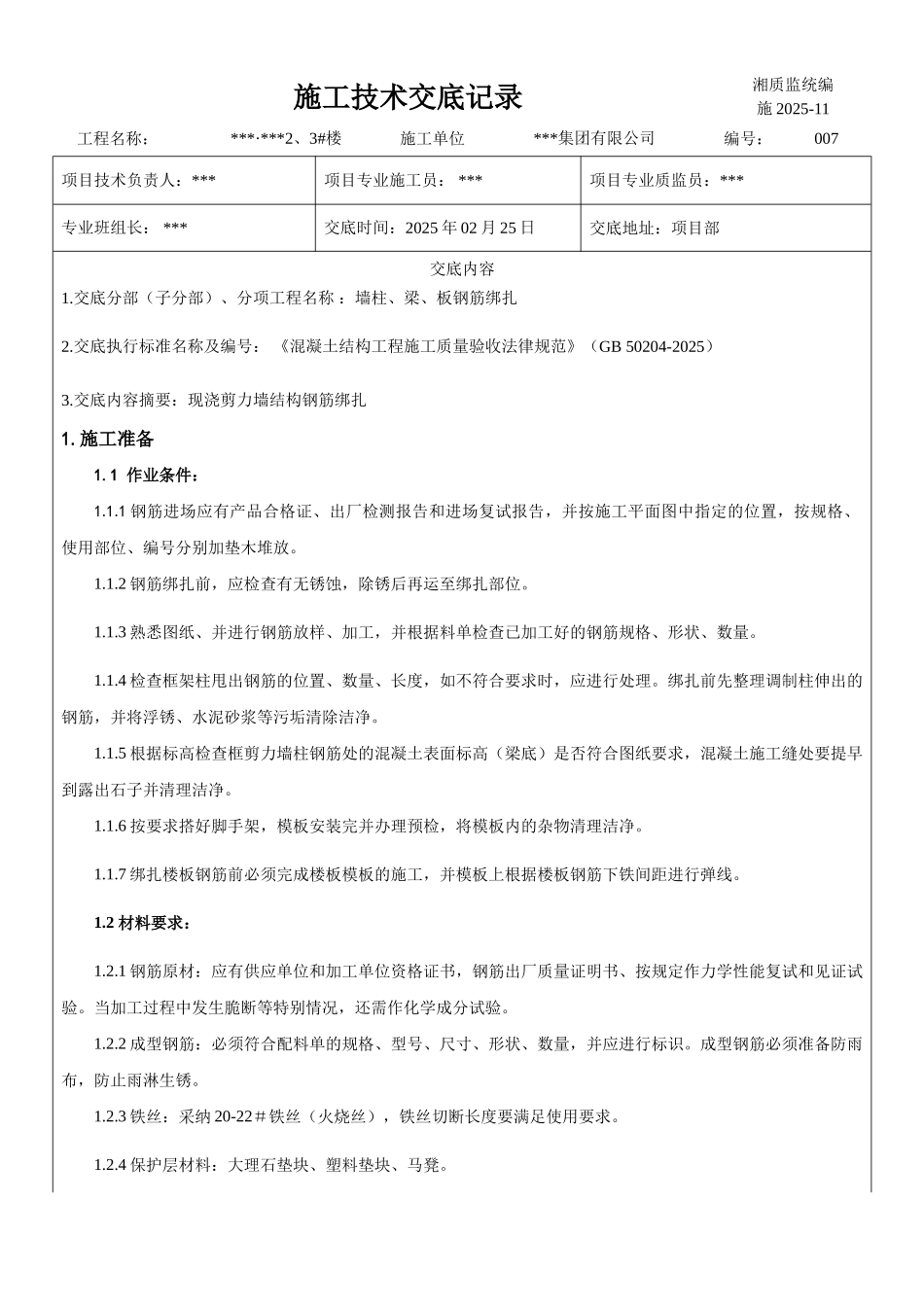

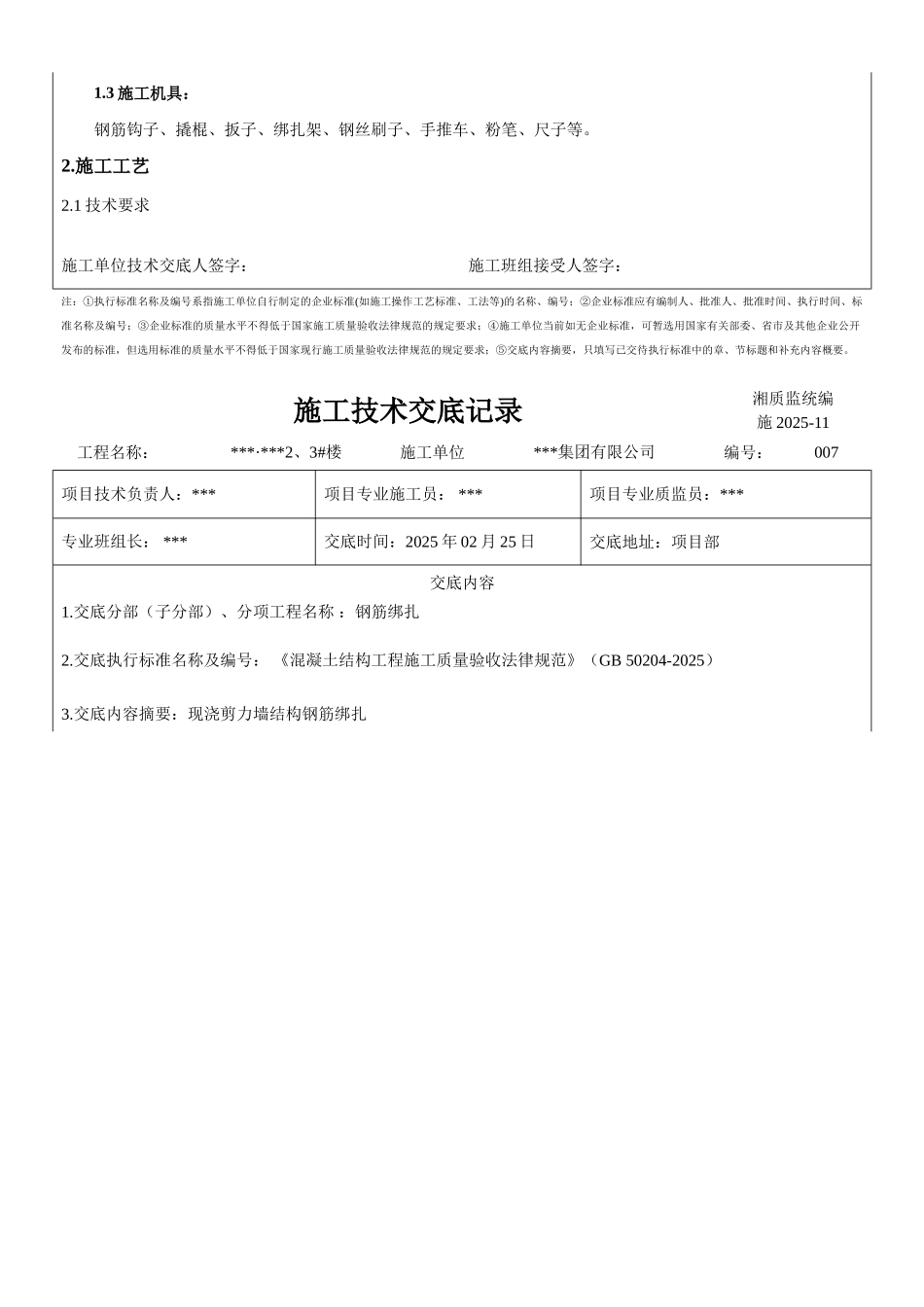

施工技术交底记录湘质监统编施 2025-11工程名称:***·***2、3#楼施工单位***集团有限公司编号:007项目技术负责人:***项目专业施工员: ***项目专业质监员:*** 专业班组长: ***交底时间:2025 年 02 月 25 日交底地址:项目部交底内容1
交底分部(子分部)、分项工程名称 :墙柱、梁、板钢筋绑扎2
交底执行标准名称及编号: 《混凝土结构工程施工质量验收法律规范》(GB 50204-2025)3
交底内容摘要:现浇剪力墙结构钢筋绑扎1
施工准备 1
1 作业条件:1
1 钢筋进场应有产品合格证、出厂检测报告和进场复试报告,并按施工平面图中指定的位置,按规格、使用部位、编号分别加垫木堆放
2 钢筋绑扎前,应检查有无锈蚀,除锈后再运至绑扎部位
3 熟悉图纸、并进行钢筋放样、加工,并根据料单检查已加工好的钢筋规格、形状、数量
4 检查框架柱甩出钢筋的位置、数量、长度,如不符合要求时,应进行处理
绑扎前先整理调制柱伸出的钢筋,并将浮锈、水泥砂浆等污垢清除洁净
5 根据标高检查框剪力墙柱钢筋处的混凝土表面标高(梁底)是否符合图纸要求,混凝土施工缝处要提早到露出石子并清理洁净
6 按要求搭好脚手架,模板安装完并办理预检,将模板内的杂物清理洁净
7 绑扎楼板钢筋前必须完成楼板模板的施工,并模板上根据楼板钢筋下铁间距进行弹线
2 材料要求:1
1 钢筋原材:应有供应单位和加工单位资格证书,钢筋出厂质量证明书、按规定作力学性能复试和见证试验
当加工过程中发生脆断等特别情况,还需作化学成分试验
2 成型钢筋:必须符合配料单的规格、型号、尺寸、形状、数量,并应进行标识
成型钢筋必须准备防雨布,防止雨淋生锈
3 铁丝:采纳 20-22#铁丝(火烧丝),铁丝切断长度要满足使用要求
