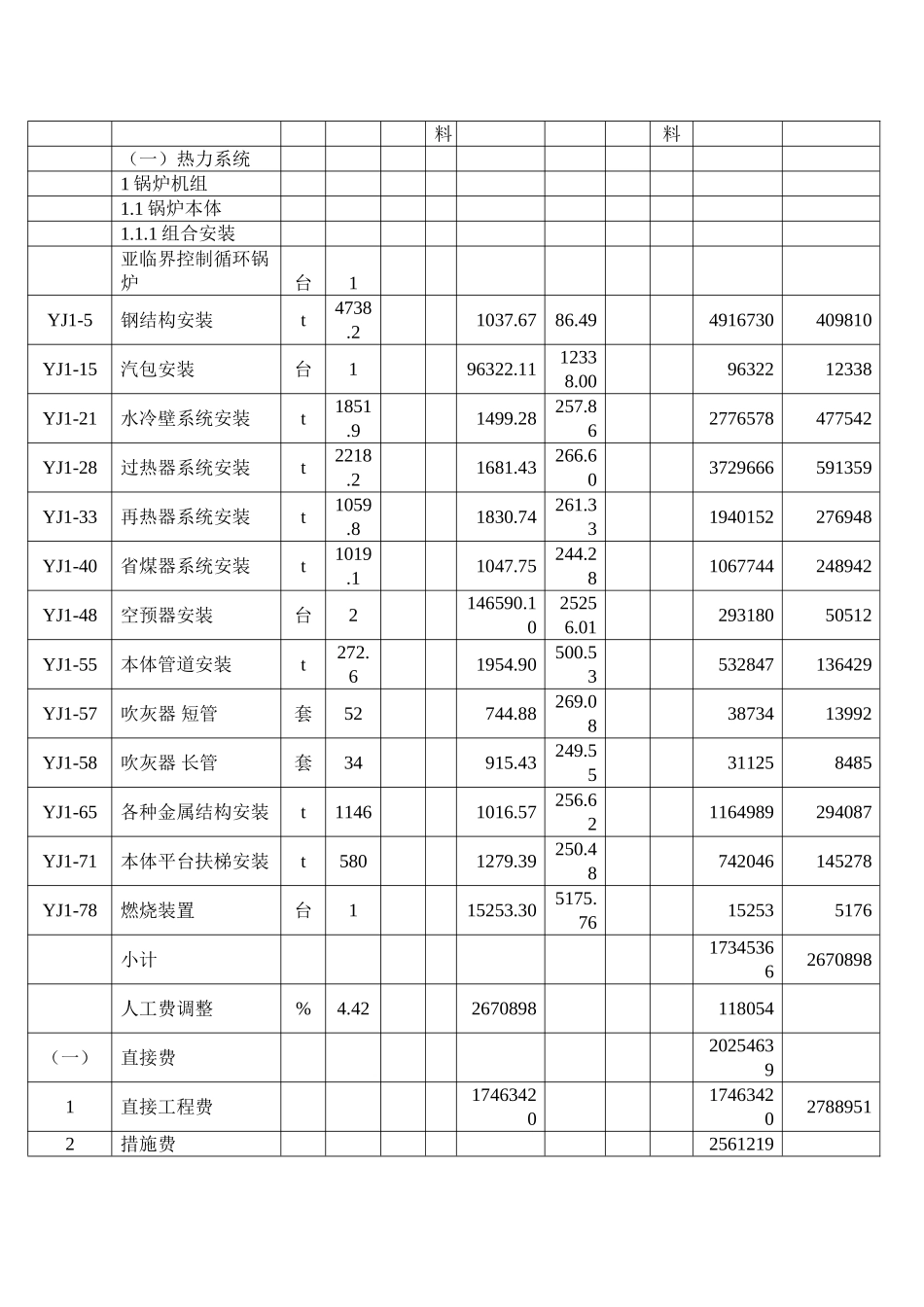

锅炉本体预算编制示例㈠工程内容: XX 发电厂设置一台亚临界控制循环汽包炉 DG-2000/26.25,图纸工程量如下表。 锅炉工程量统计单位重量(t)数量备注 钢结构t4738 甲供设备 汽包台303 1甲供设备 水冷壁系统t1852 甲供设备 过热器系统t2218 甲供设备 再热器系统t1060 甲供设备 省煤器系统t1019 甲供设备 空预器台591.803 2甲供设备 本体管道t272.57 甲供设备 吹灰器 短管套5.7252甲供设备 吹灰器 长管套20.4 34甲供设备 各种金属结构t1146 甲供设备 本体平台扶梯t580 甲供设备 燃烧装置台212 1甲供设备㈡施工条件:符合定额规定的正常施工条件。㈢编制要求:编制施工图预算。㈣编制依据:《电力建设工程预算定额第二册热力设备安装工程(2025 版)》,装置性材料价格采纳《电力建设工程装置性材料预算价格(2025 版)》。㈤编制日期:2025 年编制步骤第一步:根据工程项目名称,查找预算定额相应子目。第二步:填施工图预算表。第三步:根据《火力发电工程建设预算编制与计算标准使用指南(2025 年版)》进行定额取费计算。 编制说明1、装置性材料价格采纳《电力建设工程装置性材料预算价格(2025 版)》,材料价格应根据当地当时信息价进行补差,本案例不考虑补差。2、规费及人工费调整按浙江省规定的标准计列。三、概算定额子目设置与应用安 装 工 程 预(结) 算 表工程名称:锅炉本体安装金额单位:元编制依据项目名称单位数量单 价合 价设备装置性材安装其中工资设备装置性材安装其中工资料料 (一)热力系统 1 锅炉机组 1.1 锅炉本体 1.1.1 组合安装 亚临界控制循环锅炉台1 YJ1-5钢结构安装t4738.2 1037.67 86.49 4916730 409810 YJ1-15汽包安装台1 96322.11 12338.00 96322 12338 YJ1-21水冷壁系统安装t1851.9 1499.28 257.86 2776578 477542 YJ1-28过热器系统安装t2218.2 1681.43 266.60 3729666 591359 YJ1-33再热器系统安装t1059.8 1830.74 261.33 1940152 276948 YJ1-40省煤器系统安装t1019.1 1047.75 244.28 1067744 248942 YJ1-48空预器安装台2 146590.10 25256.01 293180 50512 YJ1-55本体管道安装t272.6 1954.90 500.53 532847 136429 YJ1-57吹灰器 短管套52 744.88 269.08 38734 13992 YJ1-58吹灰器 长管套34 915.43 249.55 31125 8485 YJ1-65各种金属结构安装t1146 1016.57 256.62 1164989 294087 YJ1-71本体平台扶...
