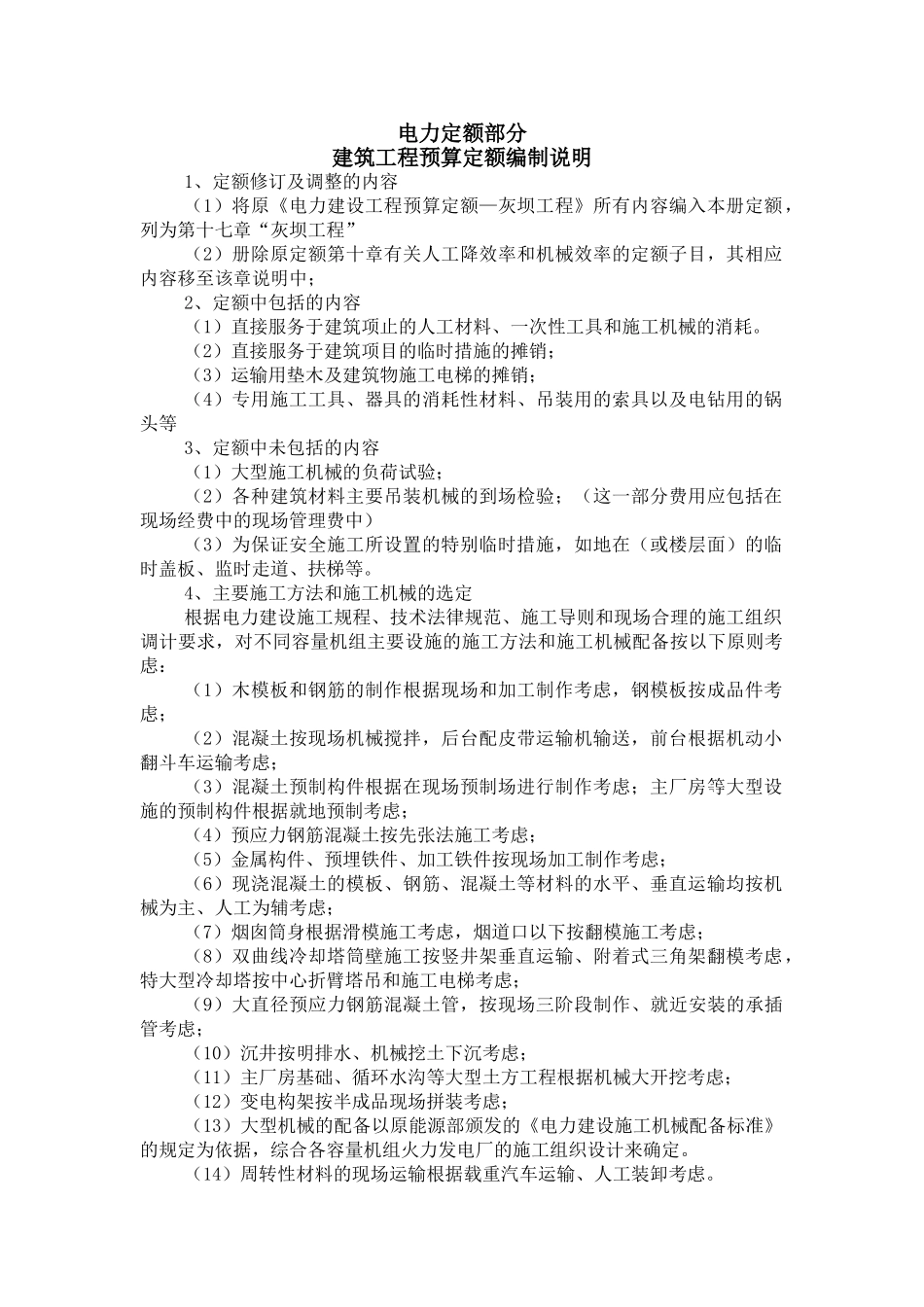

电力定额部分建筑工程预算定额编制说明1、定额修订及调整的内容 (1)将原《电力建设工程预算定额—灰坝工程》所有内容编入本册定额,列为第十七章“灰坝工程” (2)册除原定额第十章有关人工降效率和机械效率的定额子目,其相应内容移至该章说明中; 2、定额中包括的内容 (1)直接服务于建筑项止的人工材料、一次性工具和施工机械的消耗。 (2)直接服务于建筑项目的临时措施的摊销; (3)运输用垫木及建筑物施工电梯的摊销; (4)专用施工工具、器具的消耗性材料、吊装用的索具以及电钻用的锅头等 3、定额中未包括的内容 (1)大型施工机械的负荷试验; (2)各种建筑材料主要吊装机械的到场检验;(这一部分费用应包括在现场经费中的现场管理费中) (3)为保证安全施工所设置的特别临时措施,如地在(或楼层面)的临时盖板、监时走道、扶梯等。 4、主要施工方法和施工机械的选定 根据电力建设施工规程、技术法律规范、施工导则和现场合理的施工组织调计要求,对不同容量机组主要设施的施工方法和施工机械配备按以下原则考虑: (1)木模板和钢筋的制作根据现场和加工制作考虑,钢模板按成品件考虑; (2)混凝土按现场机械搅拌,后台配皮带运输机输送,前台根据机动小翻斗车运输考虑; (3)混凝土预制构件根据在现场预制场进行制作考虑;主厂房等大型设施的预制构件根据就地预制考虑; (4)预应力钢筋混凝土按先张法施工考虑; (5)金属构件、预埋铁件、加工铁件按现场加工制作考虑; (6)现浇混凝土的模板、钢筋、混凝土等材料的水平、垂直运输均按机械为主、人工为辅考虑; (7)烟囱筒身根据滑模施工考虑,烟道口以下按翻模施工考虑; (8)双曲线冷却塔筒壁施工按竖井架垂直运输、附着式三角架翻模考虑,特大型冷却塔按中心折臂塔吊和施工电梯考虑; (9)大直径预应力钢筋混凝土管,按现场三阶段制作、就近安装的承插管考虑; (10)沉井按明排水、机械挖土下沉考虑; (11)主厂房基础、循环水沟等大型土方工程根据机械大开挖考虑; (12)变电构架按半成品现场拼装考虑; (13)大型机械的配备以原能源部颁发的《电力建设施工机械配备标准》的规定为依据,综合各容量机组火力发电厂的施工组织设计来确定。 (14)周转性材料的现场运输根据载重汽车运输、人工装卸考虑。 (15)场内水平运输基本运距分不同的材料确定不同的运距。 5、定额消耗量的确定 (1)人工工日 定额中的人工工日不分工种和...
