安全、技术交底 第 DQ 1 次交底工程名称电厂一、二期脱硫工程接收单位 交底项目一、二期脱硫电缆支架、桥架安装 交底日期 2025
主要交底内容及施工方法交底内容:一、工程概述某电厂一二期脱硫系统电气设备安装,本系统工程以支架、吊架、桥架、竖井为主
共设计桥架约1500米
支架、吊架制作,竖井、及桥架安装约50吨
二、施工依据1、 电缆敷设图2、《电气装置安装工程质量检验及评定规程》DL/T5161
1~5161
17-20254、《电力建设安全工作规程》三、主要工器具、量具、安全用具工具:电焊机、砂轮锯、切割机、扳手、磁力线坠量具:、水平尺、钢卷尺安全用具:防护眼镜、防护手套、安全带四、工艺流程、技术要求与标准(一)施工准备1.检查安装材料根据图纸设计要求,领用符合设计规格型号的桥架及型钢
领用材料时,外观检查桥架是否变形,镀锌层有无脱落
桥架在运输、安装过程中,要注意保管,防止桥架变形及保护层脱落
(二)支吊架、支架立柱的固定 交底人 审核人被交底人安全、技术交底 第 DQ1 次交底工程名称某电厂一、二期脱硫工程接收单位交底项目一、二期脱硫电缆支架、桥架安装 交底日期 2025

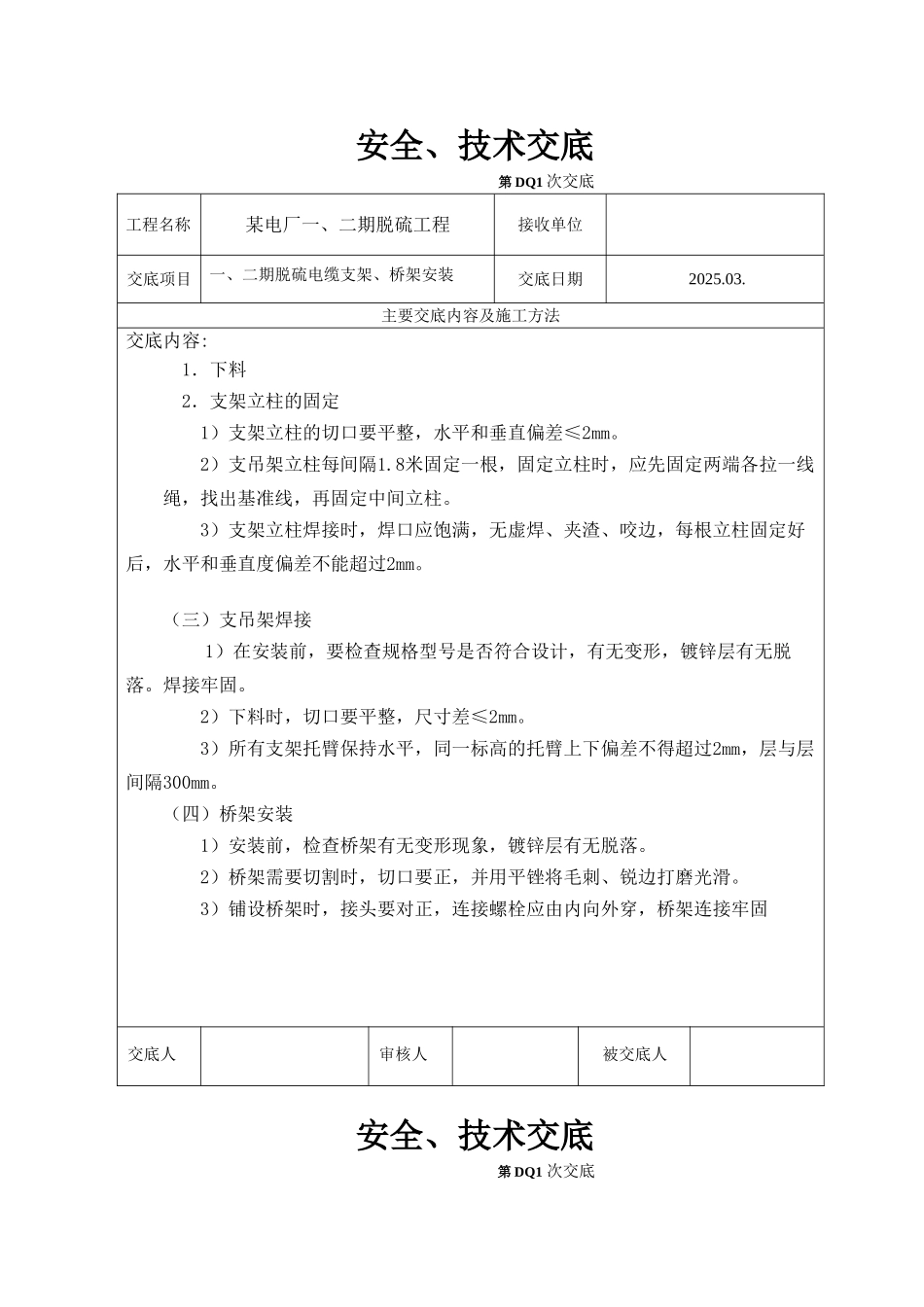

主要交底内容及施工方法交底内容:1.下料2.支架立柱的固定1)支架立柱的切口要平整,水平和垂直偏差≤2mm
2)支吊架立柱每间隔1
8米固定一根,固定立柱时,应先固定两端各拉一线绳,找出基准线,再固定中间立柱
3)支架立柱焊接时,焊口应饱满,无虚焊、夹渣、咬边,每根立柱固定好后,水平和垂直度偏差不能超过2mm
(三)支吊架焊接 1)在安装前,要检查规格型号是否符合设计,有无变形,镀锌层有无脱落
2)下料时,切口要平整,尺寸差≤2mm
3)所有支架托臂保持水平,同一标高的托臂上下偏差不得超过2mm,层与层间隔300mm

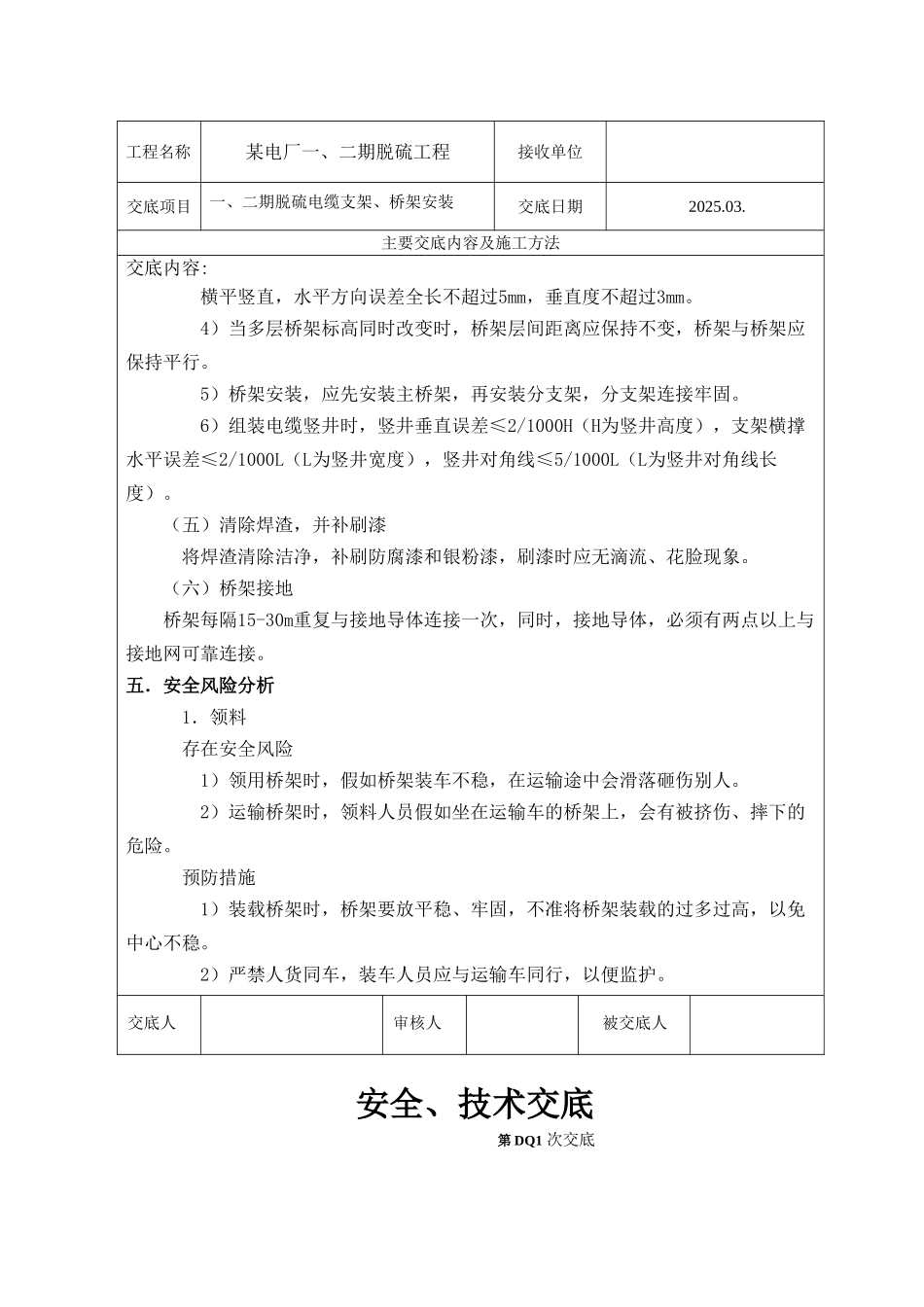

(四)桥架安装1)安装前,检查桥架有无变形现象,镀
