电厂发电机封闭母线安装施工技术措施

电厂发电机封闭母线安装施工技术措施_第1页

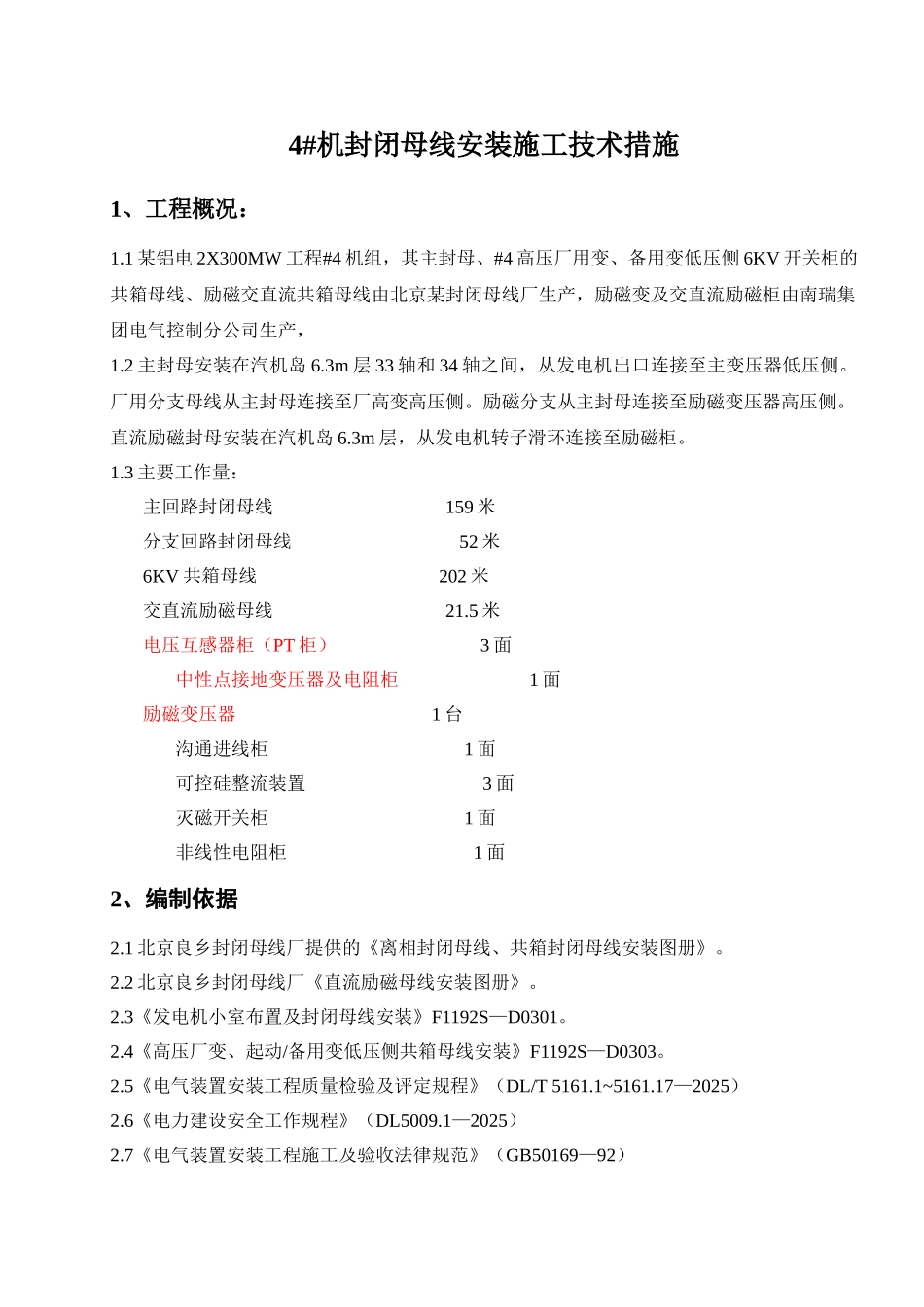

1/9
电厂发电机封闭母线安装施工技术措施_第2页
2/9
电厂发电机封闭母线安装施工技术措施_第3页

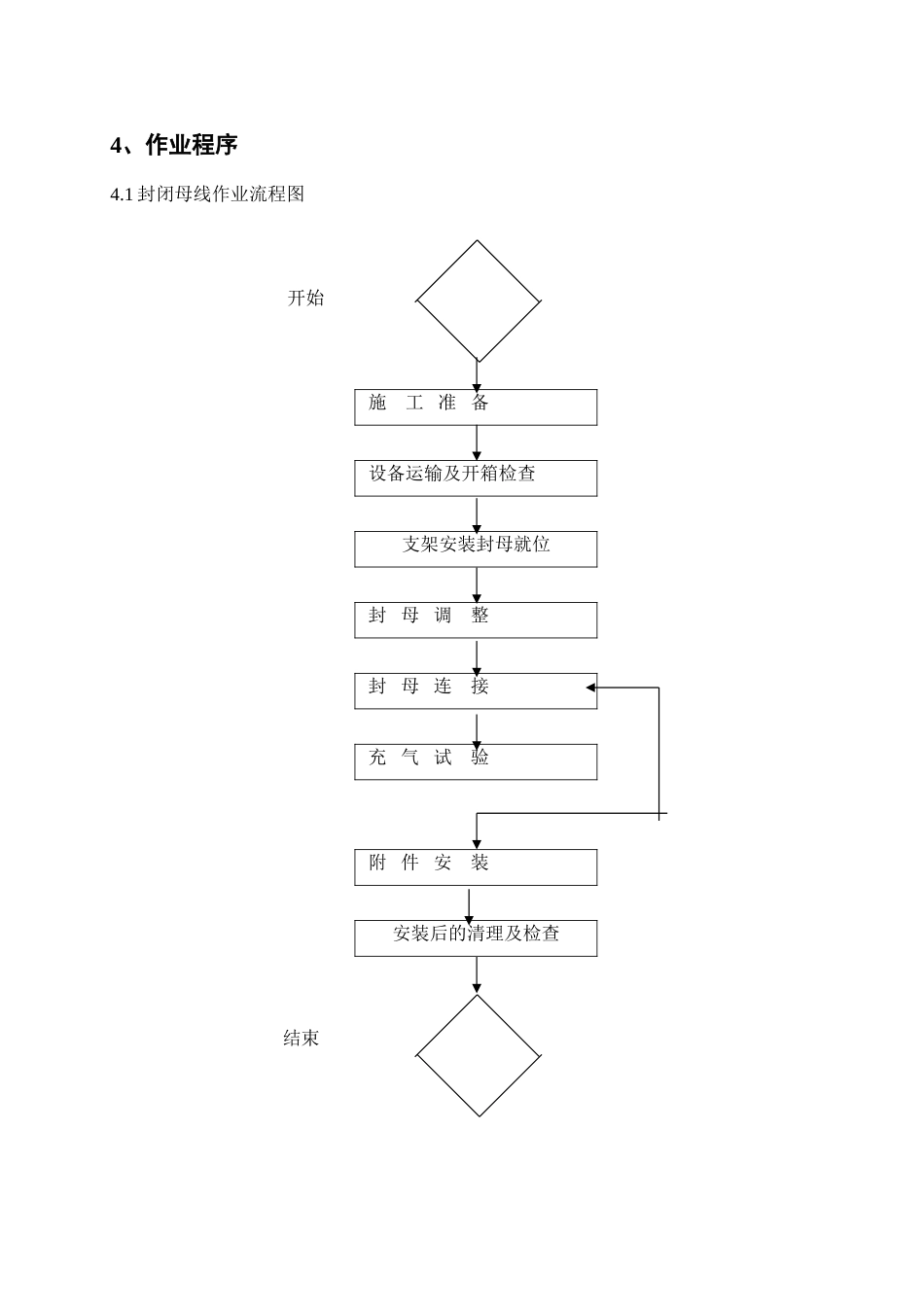

3/9
4#机封闭母线安装施工技术措施1、工程概况:1.1 某铝电 2X300MW 工程#4 机组,其主封母、#4 高压厂用变、备用变低压侧 6KV 开关柜的共箱母线、励磁交直流共箱母线由北京某封闭母线厂生产,励磁变及交直流励磁柜由南瑞集团电气控制分公司生产, 1.2 主封母安装在汽机岛 6.3m 层 33 轴和 34 轴之间,从发电机出口连接至主变压器低压侧。厂用分支母线从主封母连接至厂高变高压侧。励磁分支从主封母连接至励磁变压器高压侧。直流励磁封母安装在汽机岛 6.3m 层,从发电机转子滑环连接至励磁柜。1.3 主要工作量: 主回路封闭母线 159 米 分支回路封闭母线 52 米 6KV 共箱母线 202 米 交直流励磁母线 21.5 米 电压互感器柜(PT 柜) 3 面中性点接地变压器及电阻柜 1 面 励磁变压器 1 台沟通进线柜 1 面可控硅整流装置 3 面灭磁开关柜 1 面非线性电阻柜 1 面2、编制依据2.1 北京良乡封闭母线厂提供的《离相封闭母线、共箱封闭母线安装图册》。2.2 北京良乡封闭母线厂《直流励磁母线安装图册》。2.3《发电机小室布置及封闭母线安装》F1192S—D0301。2.4《高压厂变、起动/备用变低压侧共箱母线安装》F1192S—D0303。2.5《电气装置安装工程质量检验及评定规程》(DL/T 5161.1~5161.17—2025)2.6《电力建设安全工作规程》(DL5009.1—2025)2.7《电气装置安装工程施工及验收法律规范》(GB50169—92)2.8 已审批的《电气专业施工组织设计》。3、作业前的条件及要求3.1 施工组织 班 长: 技术员: 班组成员: 质量员: 安全员: 3.2 工器具的准备扳手 8 、12 各 2 把 力矩扳手 0~200N.m 2 把梅花扳手 1 套 套筒扳手 1 套改锥 2 把 木锤 1 把钢丝刷 2 把 尼龙绳 l=20m 2 条焊具 1 套 割具 1 套千斤顶 2T 4 台 倒链 2T、5T 各 2 台铁水平 1 把 线锥 1 个角尺 量程 150mm 1 把 钢板尺 量程 1m 1 把卷尺 量程 10 米 1 把 塞尺 0.05×10mm 1 把水平仪 1 台 摇表 2500V 1 块氩弧焊机 1 台 手提电焊机 1 台砂轮切割机 1 台 吸尘器 1.5KW 1 台3.3 作业条件3.3.1 所有与封闭母线安装有关的土建工程已完工,土建基础的预埋铁件、预留孔洞的中心线、标高及尺寸符合安装图册要求。3.3.2 发电机、主变压器、高压厂用变压器已就位,且主变及高压厂用变压器已安装完毕。3.3.3 发电机中性点接线箱及其出线套管、电流互感器已...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

电厂发电机封闭母线安装施工技术措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
