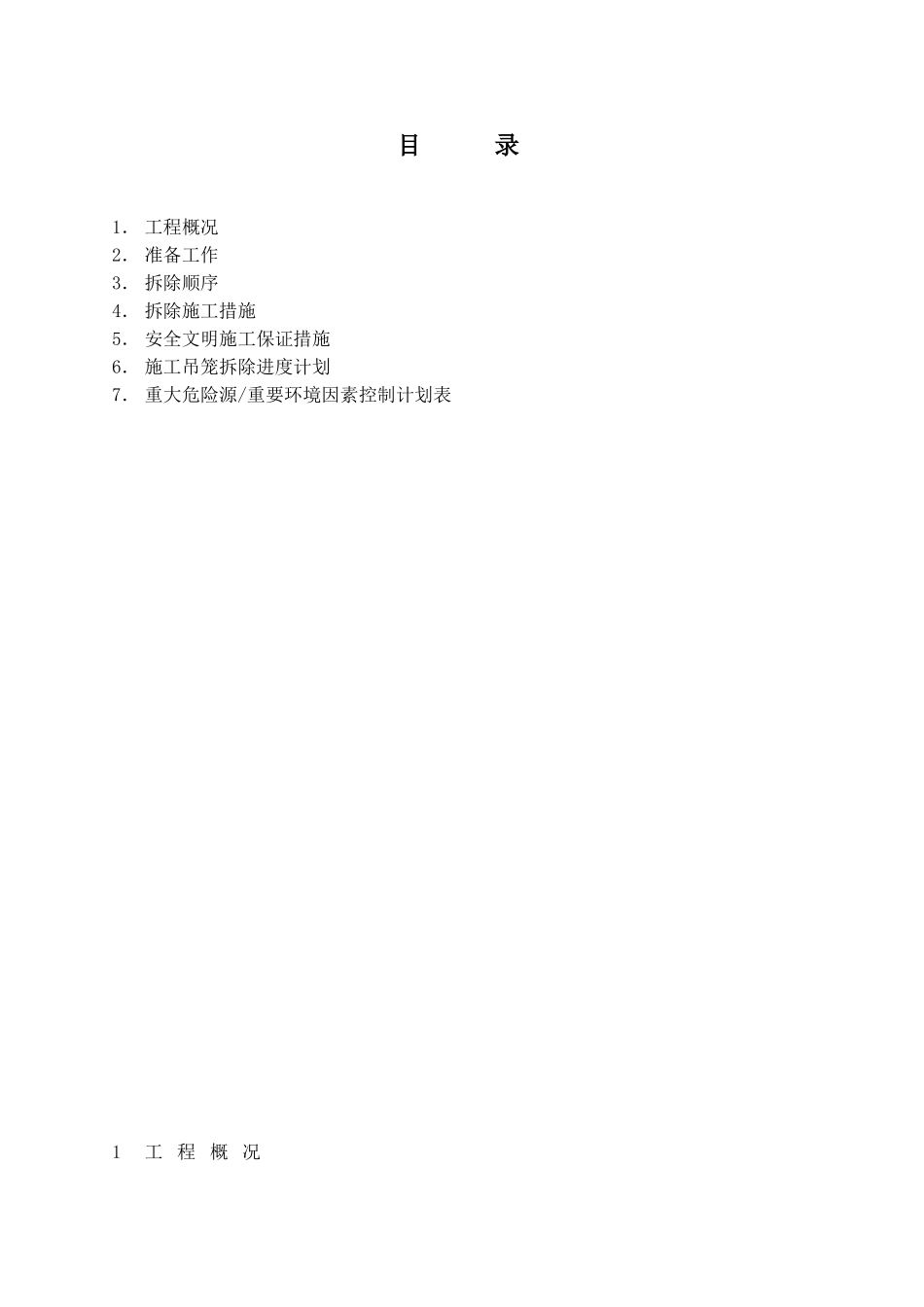

目 录1. 工程概况2. 准备工作3. 拆除顺序4. 拆除施工措施5. 安全文明施工保证措施6. 施工吊笼拆除进度计划7. 重大危险源/重要环境因素控制计划表1 工 程 概 况 当 前 钢 内 筒 安 装 各 项 工 程 已 全 部 完 成 , 施 工 吊笼 的 拆 除 是 本 工 程 的 最 后 一 道 工 序

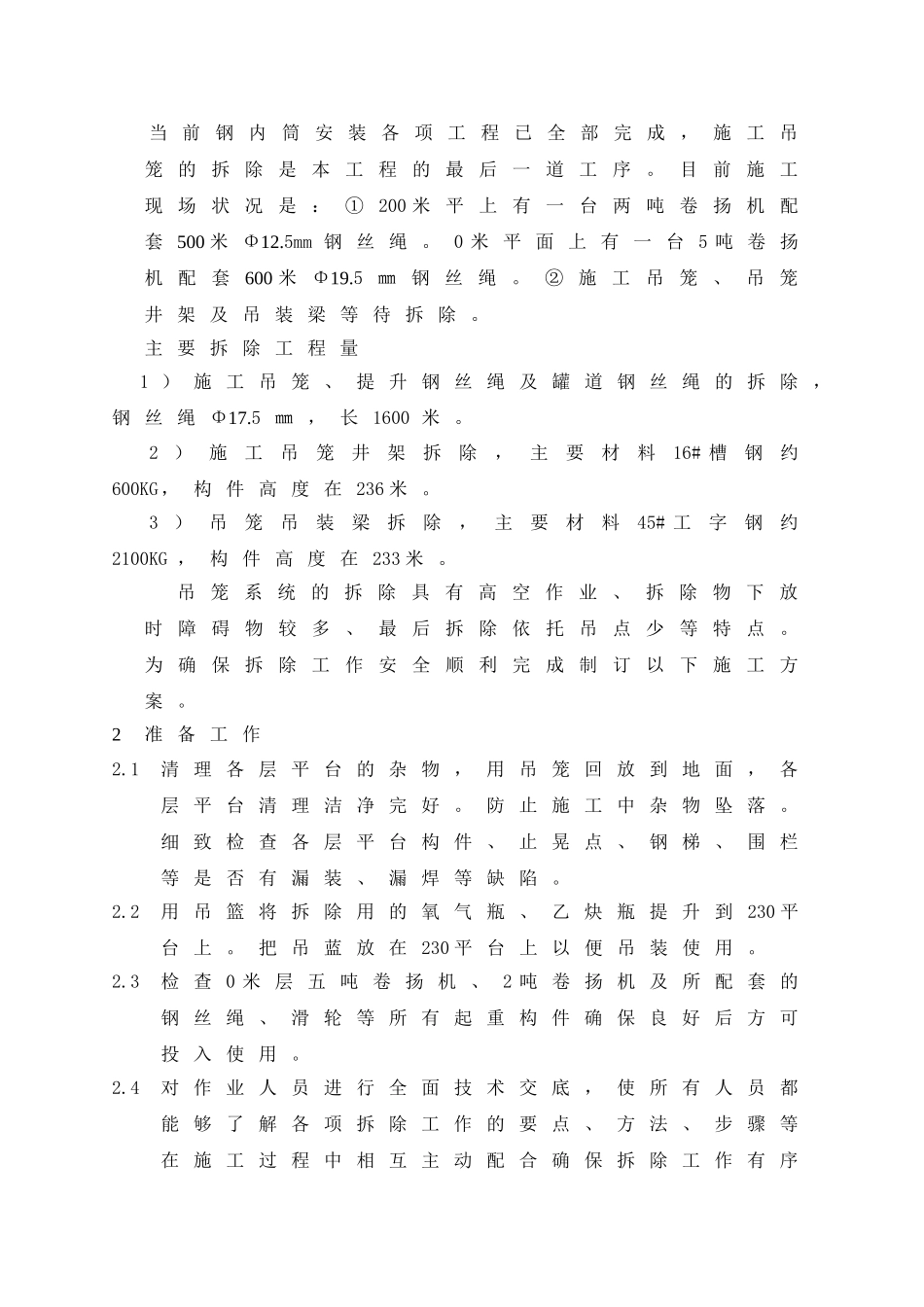

目 前 施 工现 场 状 况 是 : ① 200 米 平 上 有 一 台 两 吨 卷 扬 机 配套 500 米 Φ12
5mm 钢 丝 绳
0 米 平 面 上 有 一 台 5 吨 卷 扬机 配 套600 米 Φ19
5 ㎜ 钢 丝 绳
② 施 工吊 笼 、 吊 笼井 架 及 吊 装 梁 等 待 拆 除
主 要 拆 除 工 程 量 1 ) 施 工 吊 笼 、 提 升 钢 丝 绳 及 罐 道 钢 丝 绳 的 拆 除 ,钢 丝 绳 Φ17
5 ㎜ , 长 1600 米
2 )施工吊笼井架拆除,主要材料16# 槽钢约600KG, 构 件 高 度 在 236 米
3 )吊笼吊装梁拆除,主要材料45# 工字钢约2100KG , 构 件 高 度 在 233 米
吊 笼 系 统 的 拆 除具 有 高 空 作 业 、 拆 除 物 下 放时 障 碍 物 较 多 、 最 后 拆 除 依 托 吊 点 少 等 特 点
为 确 保 拆 除 工 作 安 全 顺 利 完 成 制 订 以 下 施 工 方案
2 准 备 工 作2
1 清 理 各 层 平 台 的 杂 物 , 用 吊 笼 回 放 到 地 面 , 各层 平 台 清 理 洁 净 完 好
防 止 施 工 中 杂 物 坠 落
细 致 检 查 各 层 平 台 构 件 、 止 晃 点 、 钢 梯 、 围 栏等 是 否 有 漏 装 、 漏 焊 等 缺 陷

2 用 吊 篮 将 拆 除 用 的 氧 气 瓶 、 乙
