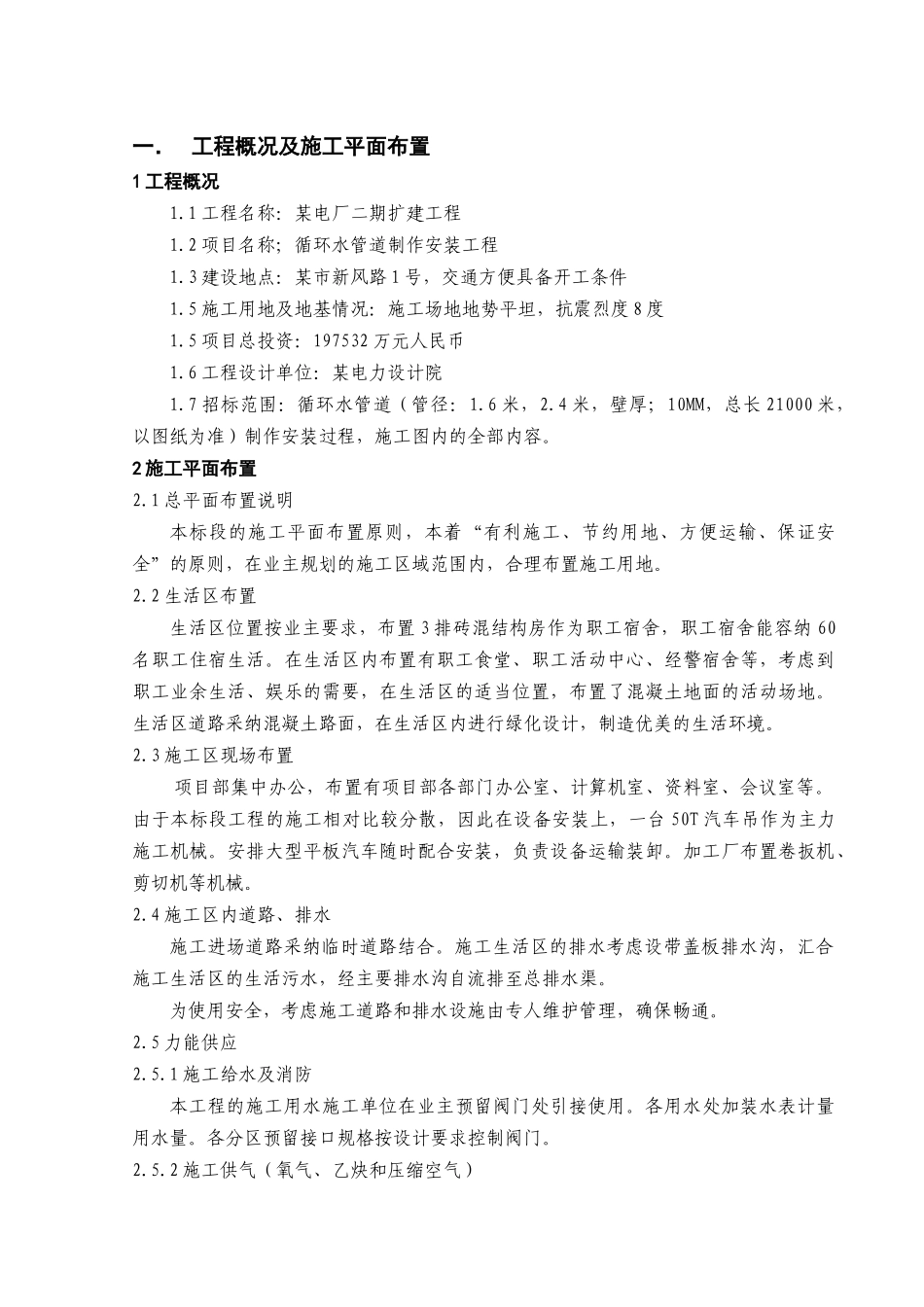

施工组织设计目 录一、工程概况及施工平面布置…………………………………2二、管道加工配制………………………………………………3三、管道安装与铺设……………………………………………5四、施工组织机构………………………………………………9五、主要施工机械配备计划……………………………………13六、工程质量目标及保证措施…………………………………14七、安全生产及文明施工措施…………………………………18八、工期进度计划及保证措施…………………………………23一. 工程概况及施工平面布置1 工程概况1

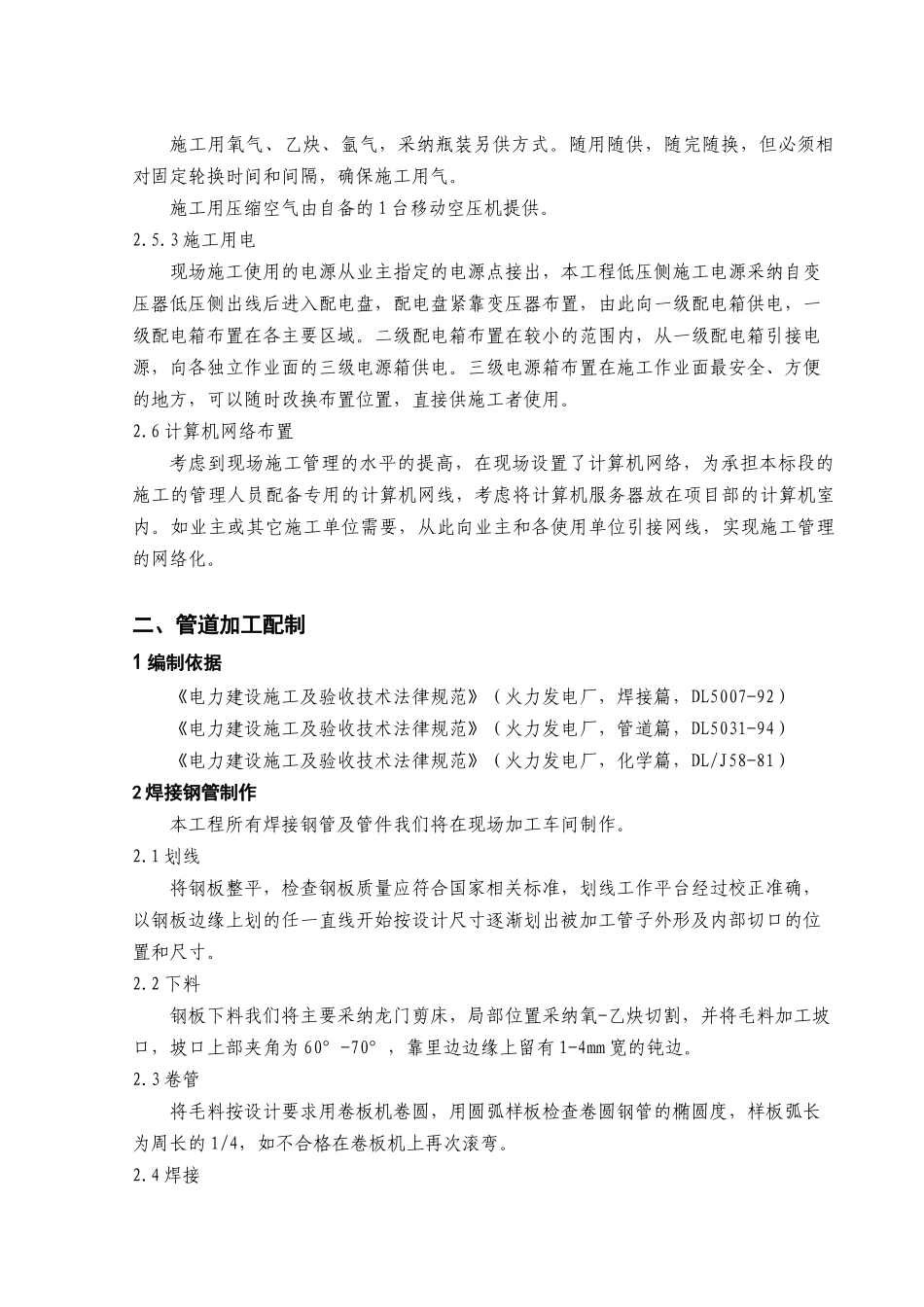

1 工程名称:某电厂二期扩建工程1
2 项目名称;循环水管道制作安装工程1
3 建设地点:某市新风路 1 号,交通方便具备开工条件1
5 施工用地及地基情况:施工场地地势平坦,抗震烈度 8 度1
5 项目总投资:197532 万元人民币1
6 工程设计单位:某电力设计院1
7 招标范围:循环水管道(管径:1
4 米,壁厚;10MM,总长 21000 米,以图纸为准)制作安装过程,施工图内的全部内容
2 施工平面布置2
1 总平面布置说明本标段的施工平面布置原则,本着“有利施工、节约用地、方便运输、保证安全”的原则,在业主规划的施工区域范围内,合理布置施工用地
2 生活区布置生活区位置按业主要求,布置 3 排砖混结构房作为职工宿舍,职工宿舍能容纳 60名职工住宿生活
在生活区内布置有职工食堂、职工活动中心、经警宿舍等,考虑到职工业余生活、娱乐的需要,在生活区的适当位置,布置了混凝土地面的活动场地
生活区道路采纳混凝土路面,在生活区内进行绿化设计,制造优美的生活环境
3 施工区现场布置项目部集中办公,布置有项目部各部门办公室、计算机室、资料室、会议室等
由于本标段工程的施工相对比较分散,因此在设备安装上,一台 50T 汽车吊作为主力施工机械
安排大型平板汽车随时配合
