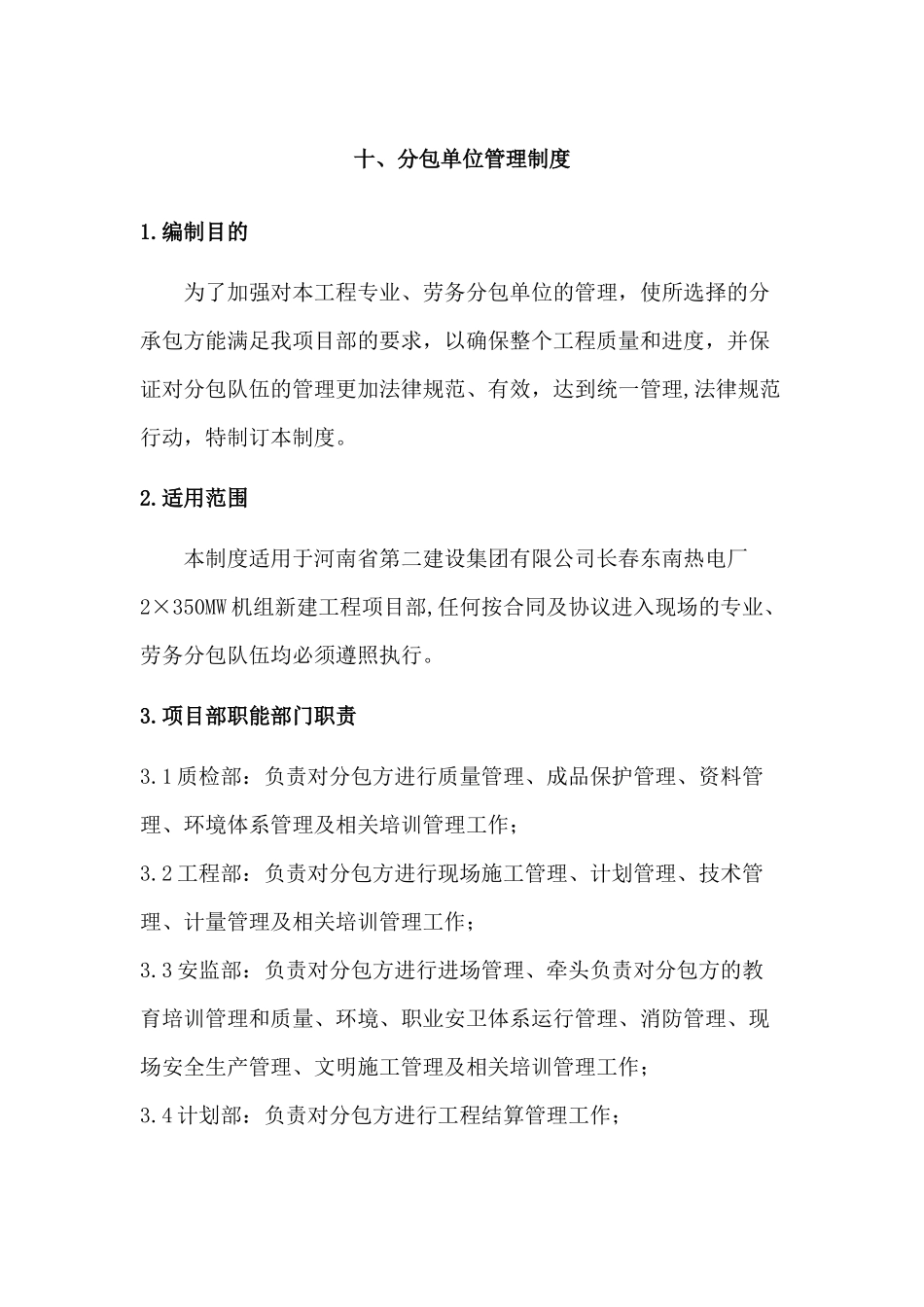

十、分包单位管理制度1
编制目的为了加强对本工程专业、劳务分包单位的管理,使所选择的分承包方能满足我项目部的要求,以确保整个工程质量和进度,并保证对分包队伍的管理更加法律规范、有效,达到统一管理,法律规范行动,特制订本制度
适用范围本制度适用于河南省第二建设集团有限公司长春东南热电厂2×350MW 机组新建工程项目部,任何按合同及协议进入现场的专业、劳务分包队伍均必须遵照执行
项目部职能部门职责3
1 质检部:负责对分包方进行质量管理、成品保护管理、资料管理、环境体系管理及相关培训管理工作;3
2 工程部:负责对分包方进行现场施工管理、计划管理、技术管理、计量管理及相关培训管理工作;3
3 安监部:负责对分包方进行进场管理、牵头负责对分包方的教育培训管理和质量、环境、职业安卫体系运行管理、消防管理、现场安全生产管理、文明施工管理及相关培训管理工作;3
4 计划部:负责对分包方进行工程结算管理工作;3

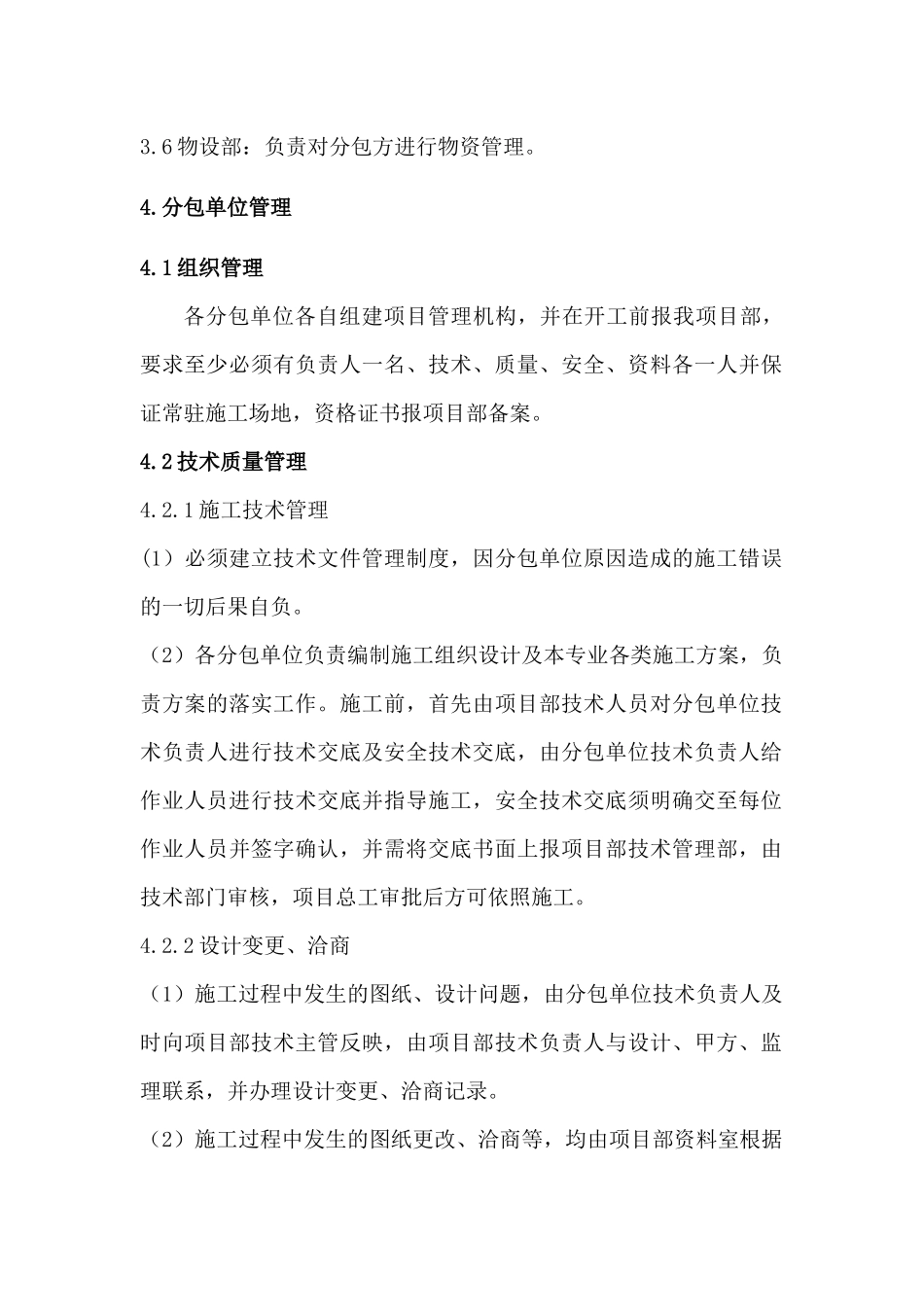

6 物设部:负责对分包方进行物资管理
分包单位管理4
1 组织管理各分包单位各自组建项目管理机构,并在开工前报我项目部,要求至少必须有负责人一名、技术、质量、安全、资料各一人并保证常驻施工场地,资格证书报项目部备案
2 技术质量管理4
1 施工技术管理(1)必须建立技术文件管理制度,因分包单位原因造成的施工错误的一切后果自负
(2)各分包单位负责编制施工组织设计及本专业各类施工方案,负责方案的落实工作
施工前,首先由项目部技术人员对分包单位技术负责人进行技术交底及安全技术交底,由分包单位技术负责人给作业人员进行技术交底并指导施工,安全技术交底须明确交至每位作业人员并签字确认,并需将交底书面上报项目部技术管理部,由技术部门审核,项目总工审批后方可依照施工

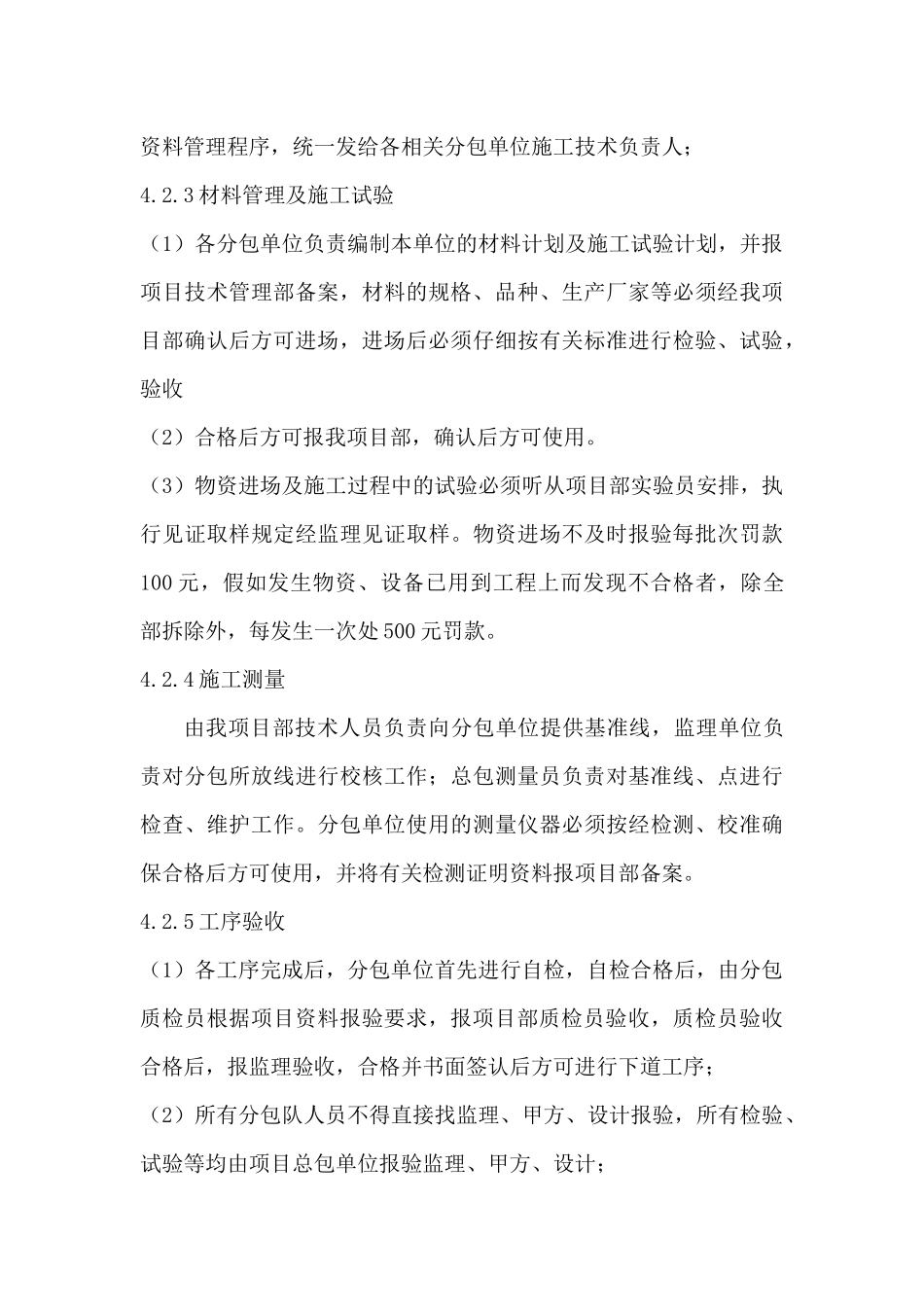

2 设计变更、洽商(1)施工过程中发生的图纸、设计问题,由分包单位技术负责人及时向项目部技术主管反
