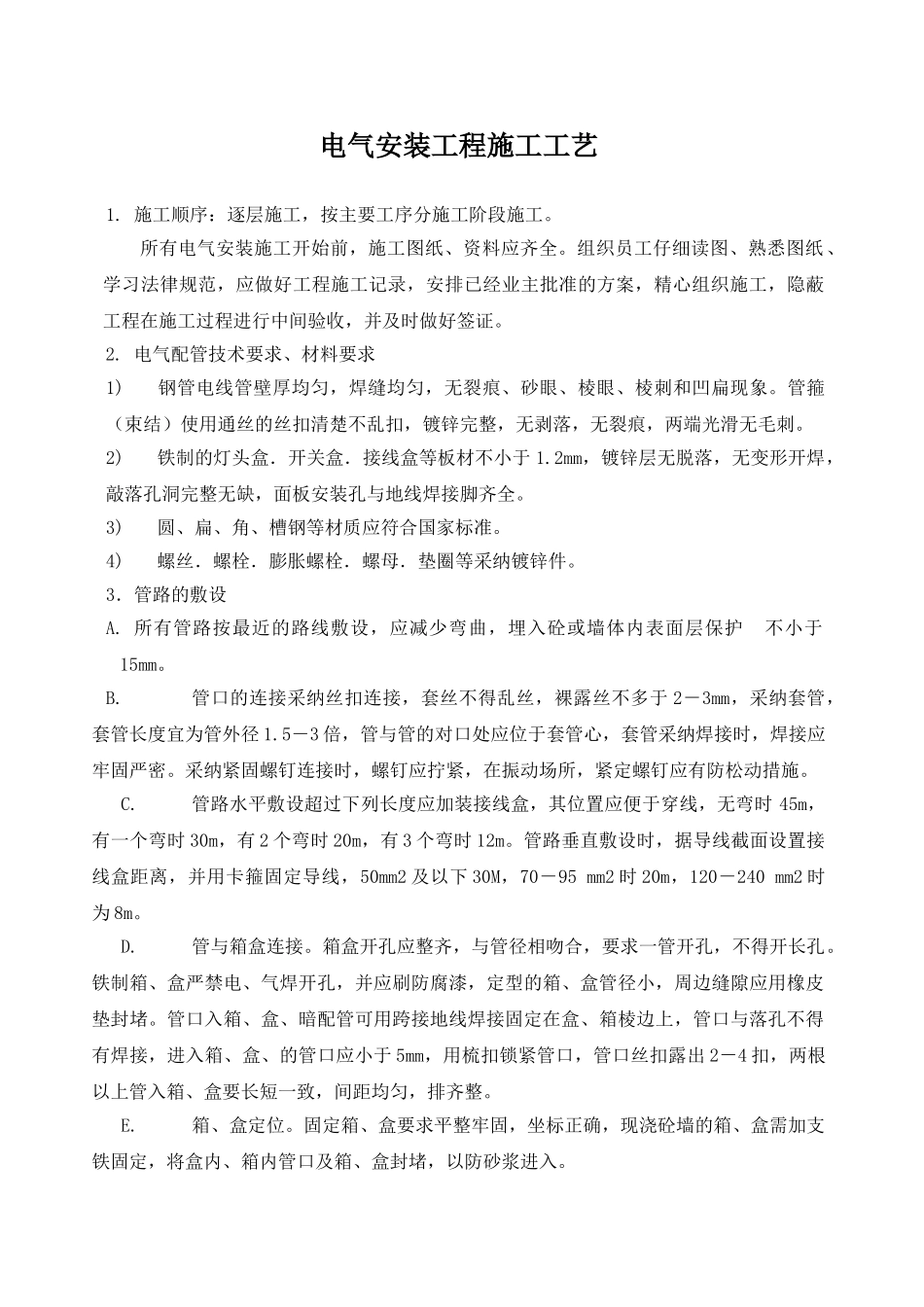

电气安装工程施工工艺1
施工顺序:逐层施工,按主要工序分施工阶段施工
所有电气安装施工开始前,施工图纸、资料应齐全
组织员工仔细读图、熟悉图纸、学习法律规范,应做好工程施工记录,安排已经业主批准的方案,精心组织施工,隐蔽工程在施工过程进行中间验收,并及时做好签证
电气配管技术要求、材料要求1) 钢管电线管壁厚均匀,焊缝均匀,无裂痕、砂眼、棱眼、棱刺和凹扁现象
管箍(束结)使用通丝的丝扣清楚不乱扣,镀锌完整,无剥落,无裂痕,两端光滑无毛刺
2) 铁制的灯头盒.开关盒.接线盒等板材不小于 1
2mm,镀锌层无脱落,无变形开焊,敲落孔洞完整无缺,面板安装孔与地线焊接脚齐全
3) 圆、扁、角、槽钢等材质应符合国家标准
4) 螺丝.螺栓.膨胀螺栓.螺母.垫圈等采纳镀锌件
3.管路的敷设A
所有管路按最近的路线敷设,应减少弯曲,埋入砼或墙体内表面层保护 不小于15mm
管口的连接采纳丝扣连接,套丝不得乱丝,裸露丝不多于 2-3mm,采纳套管,套管长度宜为管外径 1
5-3 倍,管与管的对口处应位于套管心,套管采纳焊接时,焊接应牢固严密
采纳紧固螺钉连接时,螺钉应拧紧,在振动场所,紧定螺钉应有防松动措施
管路水平敷设超过下列长度应加装接线盒,其位置应便于穿线,无弯时 45m,有一个弯时 30m,有 2 个弯时 20m,有 3 个弯时 12m
管路垂直敷设时,据导线截面设置接线盒距离,并用卡箍固定导线,50mm2 及以下 30M,70-95 mm2 时 20m,120-240 mm2 时为 8m
管与箱盒连接
箱盒开孔应整齐,与管径相吻合,要求一管开孔,不得开长孔
铁制箱、盒严禁电、气焊开孔,并应刷防腐漆,定型的箱、盒管径小,周边缝隙应用橡皮垫封堵

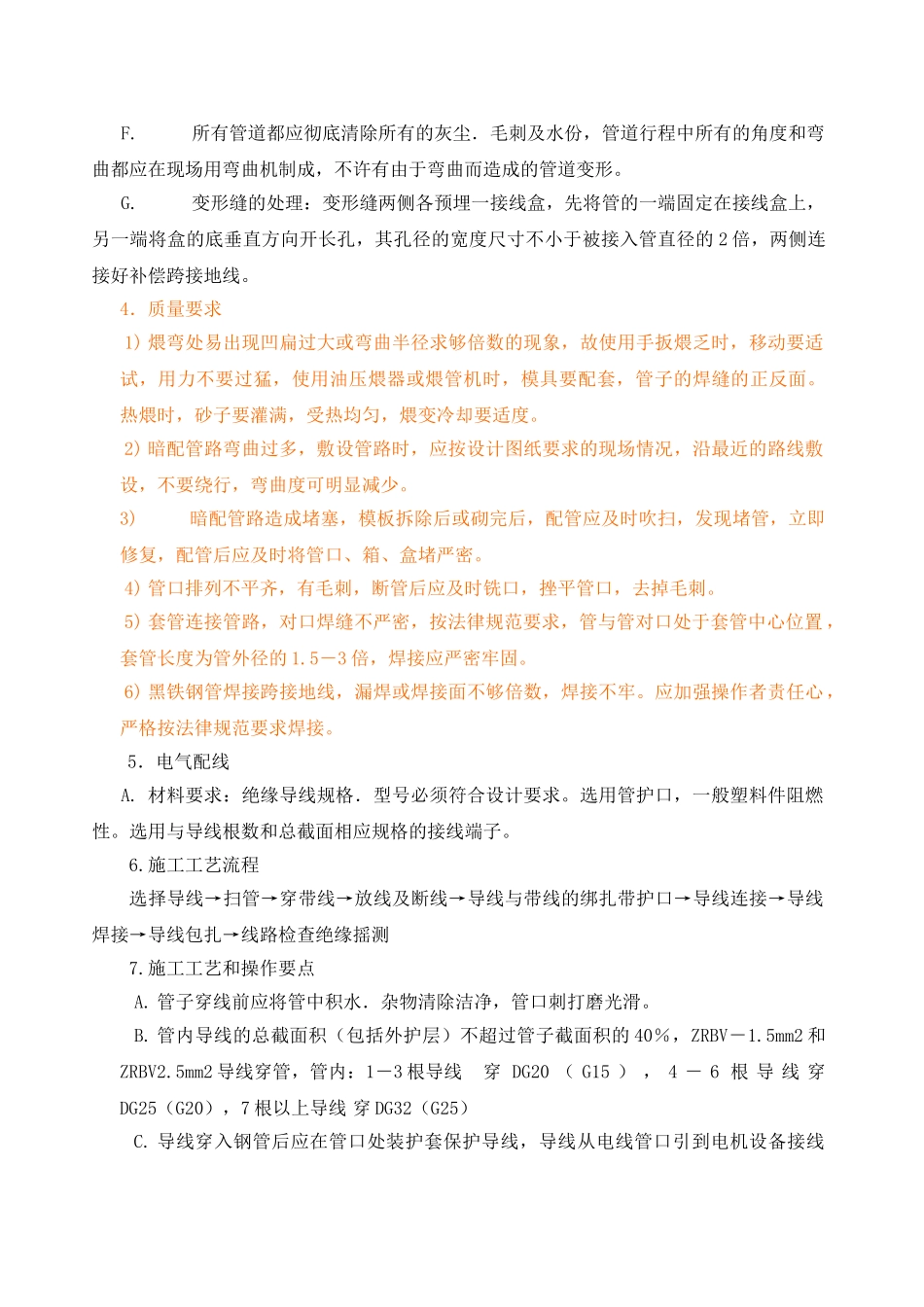

管口入箱、盒、暗配管可用跨接地线焊接固定在盒、箱棱边上,管口与落孔不得有焊接,进入箱、盒、的管口应小于 5mm,用梳扣锁
