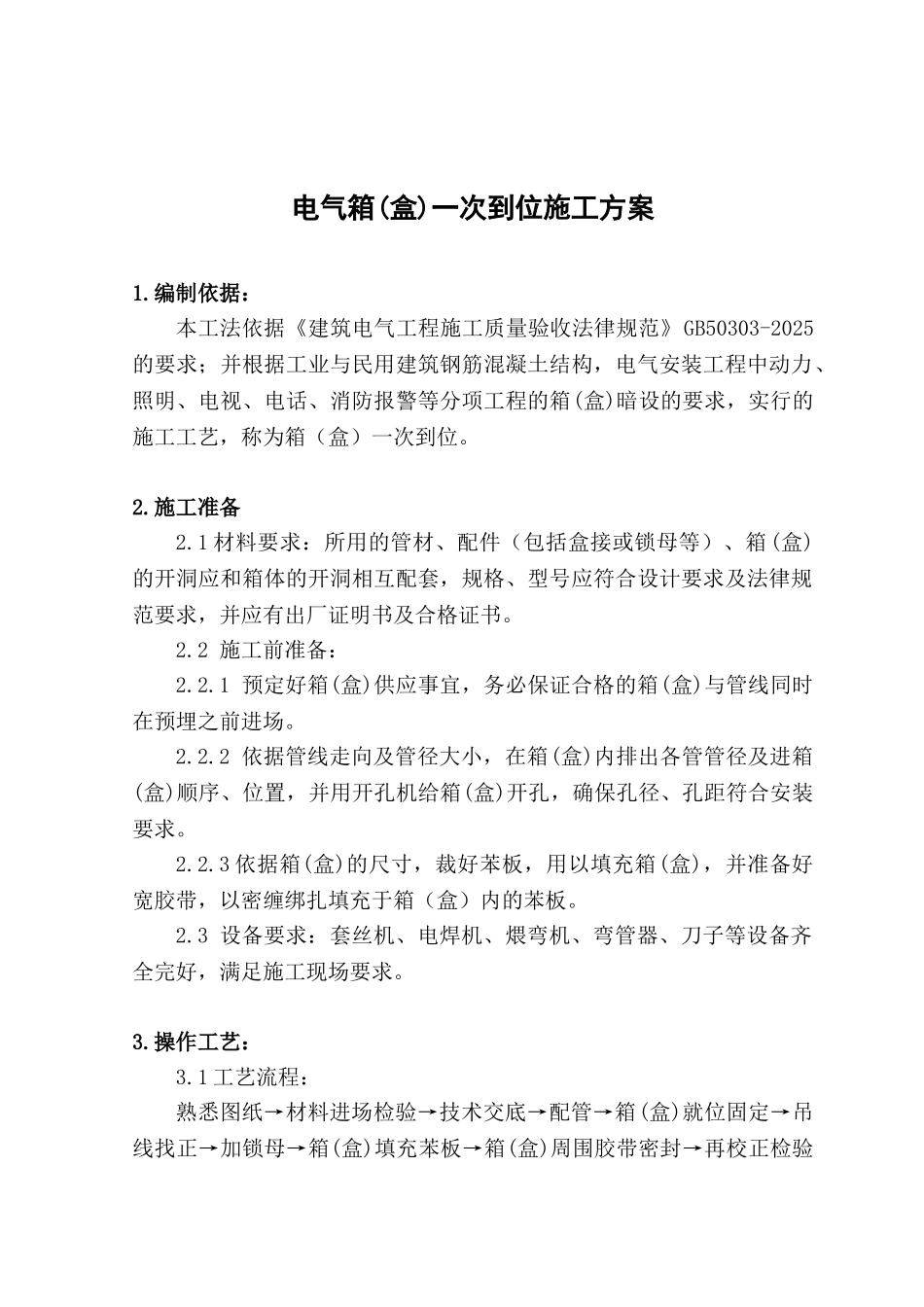

现行版本:A 修 改 码:0* * 设 计 院 研 发 基 地 办 公 楼 工 程电气箱(盒)一次到位施工方案**建筑工程公司第一项目经理部电气箱(盒)一次到位施工方案1
编制依据:本工法依据《建筑电气工程施工质量验收法律规范》GB50303-2025的要求;并根据工业与民用建筑钢筋混凝土结构,电气安装工程中动力、照明、电视、电话、消防报警等分项工程的箱(盒)暗设的要求,实行的施工工艺,称为箱(盒)一次到位
1 材料要求:所用的管材、配件(包括盒接或锁母等)、箱(盒)的开洞应和箱体的开洞相互配套,规格、型号应符合设计要求及法律规范要求,并应有出厂证明书及合格证书
2 施工前准备:2
1 预定好箱(盒)供应事宜,务必保证合格的箱(盒)与管线同时在预埋之前进场
2 依据管线走向及管径大小,在箱(盒)内排出各管管径及进箱(盒)顺序、位置,并用开孔机给箱(盒)开孔,确保孔径、孔距符合安装要求
3 依据箱(盒)的尺寸,裁好苯板,用以填充箱(盒),并准备好宽胶带,以密缠绑扎填充于箱(盒)内的苯板
3 设备要求:套丝机、电焊机、煨弯机、弯管器、刀子等设备齐全完好,满足施工现场要求
操作工艺:3
1 工艺流程:熟悉图纸→材料进场检验→技术交底→配管→箱(盒)就位固定→吊线找正→加锁母→箱(盒)填充苯板→箱(盒)周围胶带密封→再校正检验→土建封模前的跟踪检查
2 施工方法:3
1 箱(盒)标高的确定:当土建施工至墙体浇注前,以土建结构 50cm 线为基准,确定箱(盒)标高,一般电气配电箱的安装高度为 1
5 米,将箱(盒)一次固定到位在墙面筋上,以箱(盒)出墙筋面 2 公分(即比土建的钢筋混凝土保护层的面高出 1-2mm 为宜),这样土建单位吊装模板,螺栓固定后,刚好将箱(盒)与模板卡紧、平齐

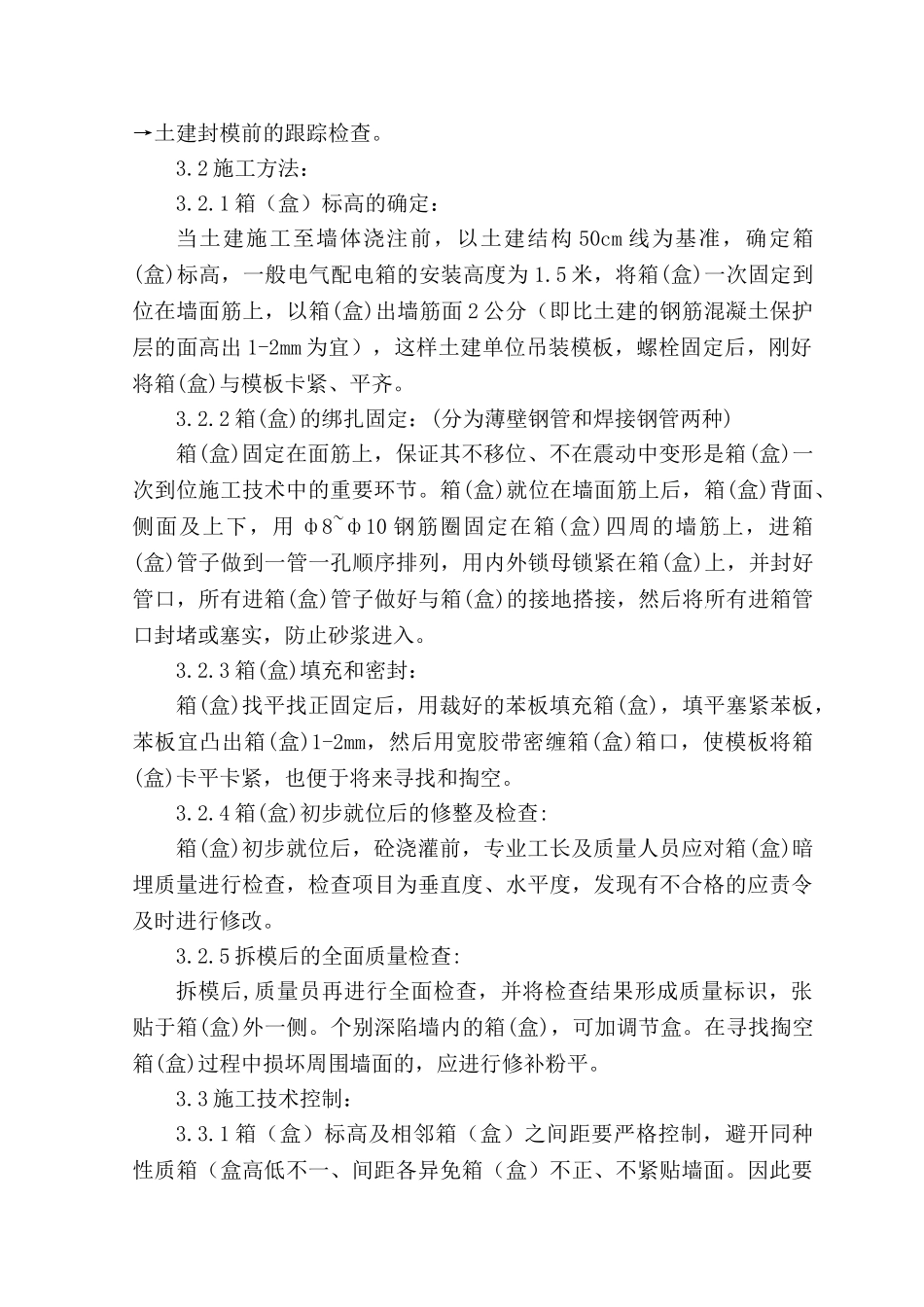

2 箱(盒)的绑扎固定:(分为薄壁
