**电力建设第二工程公司作 业 指 导 书编号:T320-EL-461-001版本号:1
0状态:执行**电厂二期工程(2×900MW 机组)#6 标段汽机房电缆桥架安装作业指导书编 制: * 日期 2025
24 审 核: * 日期 2025
26 工 程 部: * 日期 2025
31 质 保 部: * 日期 2025
08 安 环 部: * 日期 2025
04 批 准: * 日期 2025
08 生效日期: 2025 年 06 月 19 日 **电厂二期工程(2×900MW 机组)#6 标段汽机房电缆桥架安装作业指导书编号:T320-EL-461-001版本号:1
0状 态:执行目 录1
施工方法和工艺要求8
安全文明施工9
参考文件文件修改记录:1

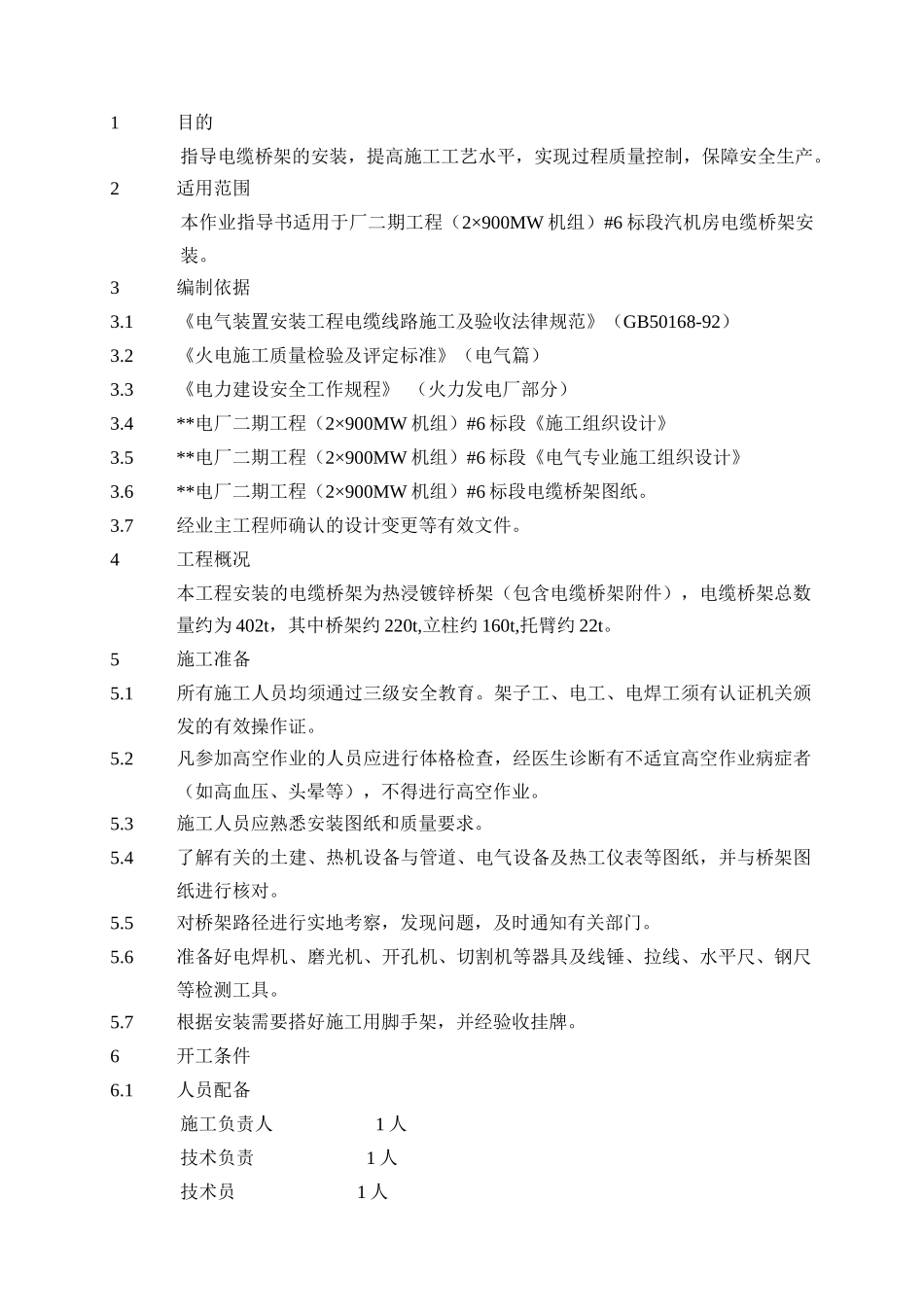

0创建版本号修改说明修改人审核人批准人1目的指导电缆桥架的安装,提高施工工艺水平,实现过程质量控制,保障安全生产
2适用范围本作业指导书适用于厂二期工程(2×900MW 机组)#6 标段汽机房电缆桥架安装
3编制依据3
1《电气装置安装工程电缆线路施工及验收法律规范》(GB50168-92)3
2《火电施工质量检验及评定标准》(电气篇) 3
3《电力建设安全工作规程》 (火力发电厂部分)3
4**电厂二期工程(2×900MW 机组)#6 标段《施工组织设计》3
5**电厂二期工程(2×900MW 机组)#6 标段《电气专业施工组织设计》3
6**电厂二期工程(2×900MW 机组)#6 标段电缆桥架图纸
7经业主工程师确认的设计变更等有效文件
4工程概况本工程安装的电缆桥架为热浸镀锌桥架(包含电缆桥架附件),电缆桥架总数量约为 402t,其中桥架约 2
